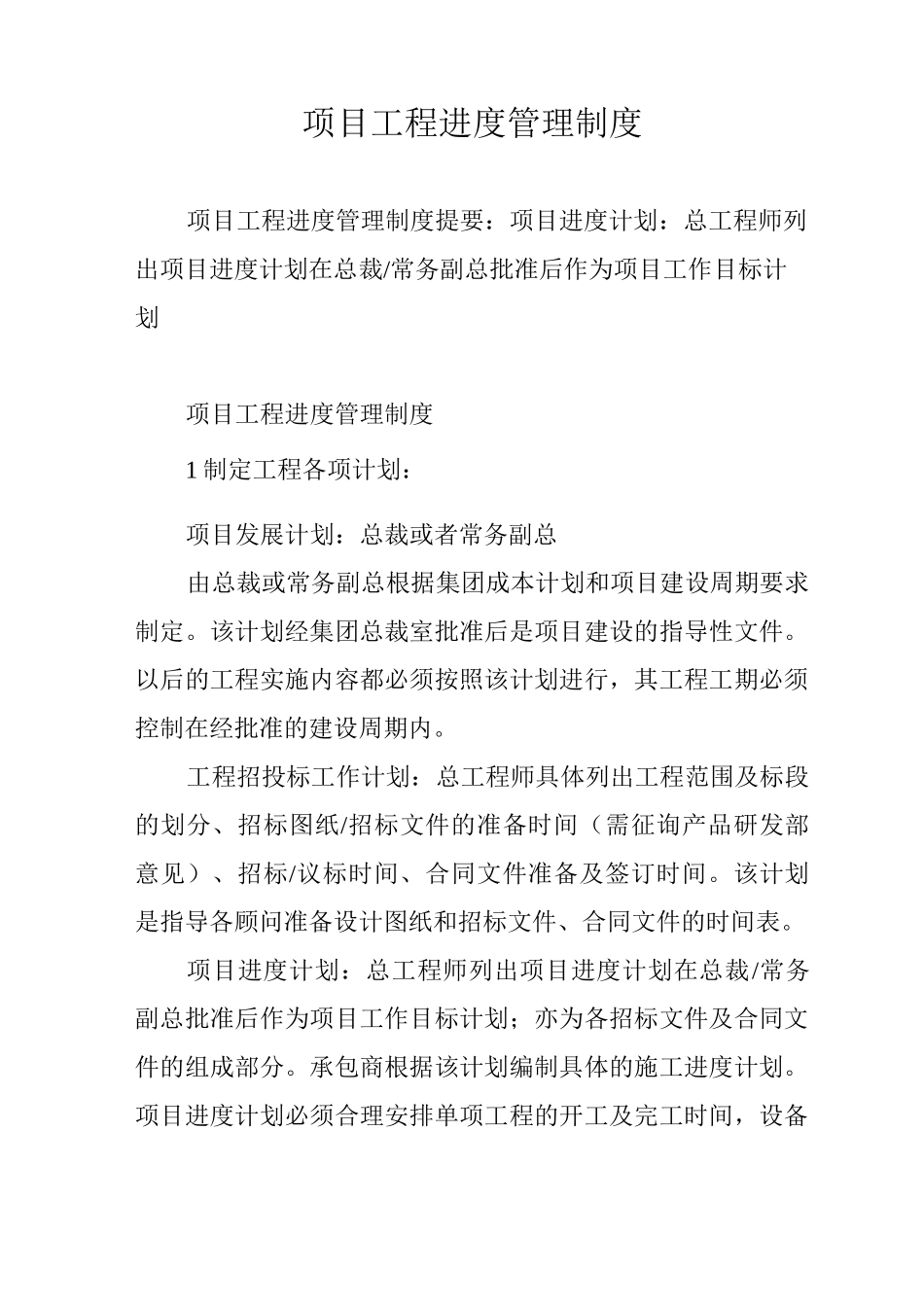

项目工程进度管理制度项目工程进度管理制度提要:项目进度计划:总工程师列出项目进度计划在总裁/常务副总批准后作为项目工作目标计划项目工程进度管理制度1制定工程各项计划:项目发展计划:总裁或者常务副总由总裁或常务副总根据集团成本计划和项目建设周期要求制定
该计划经集团总裁室批准后是项目建设的指导性文件
以后的工程实施内容都必须按照该计划进行,其工程工期必须控制在经批准的建设周期内
工程招投标工作计划:总工程师具体列出工程范围及标段的划分、招标图纸/招标文件的准备时间(需征询产品研发部意见)、招标/议标时间、合同文件准备及签订时间
该计划是指导各顾问准备设计图纸和招标文件、合同文件的时间表
项目进度计划:总工程师列出项目进度计划在总裁/常务副总批准后作为项目工作目标计划;亦为各招标文件及合同文件的组成部分
承包商根据该计划编制具体的施工进度计划
项目进度计划必须合理安排单项工程的开工及完工时间,设备安装、调试时间等
以上工作计划一经形成和获得总裁(或常务副总)批准后,应严格控制按计划进度执行
所有工程计划和工序安排的改变,必须由总裁(常务副总)批准

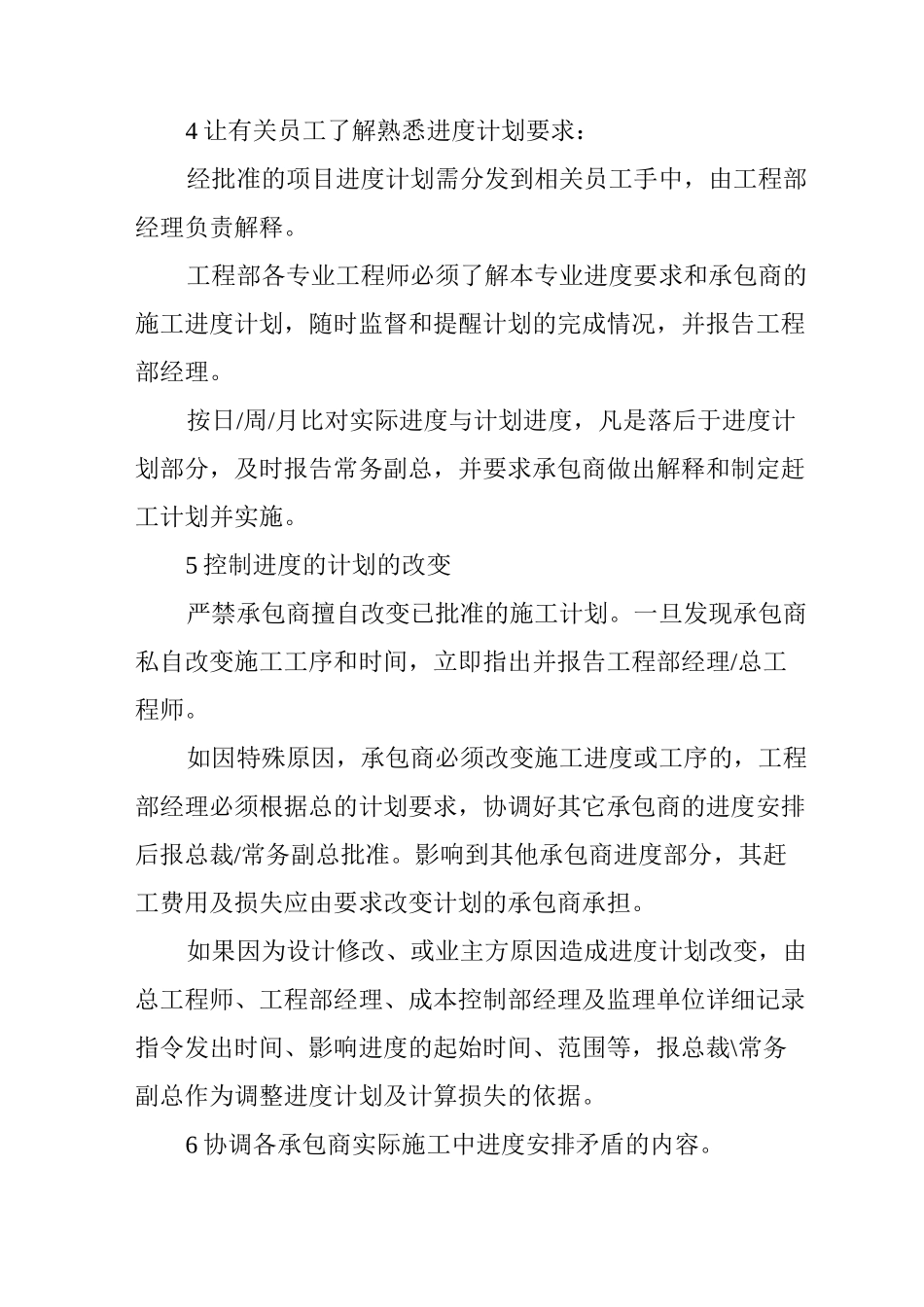

2审核承包商的施工进度计划-工程部经理、成本控制部经理工程进度合同化管理将甲方的工程进度要求,沉淀在合同中,招标时就告诉投标单位,要求投标单位采取相应措施
要求投标单位完成的时间,紧前不紧后,基本上要比甲方内定时间要缩短,避免出现进度问题无法回旋
承包合同中必须有明确工程进度奖惩措施在工程部或监理公司按合同条款向总承包发出”开工指令”明确”开工日期”起,此”开工日期”便作为计算成本控制工期的依据,工程部经理及成本控制部经理需跟进审核总承包所提供的项目施工进度计划:是否符合项目进度计划安排和合同工期要求
施工安排是否与其他专业的施工有时间上的冲突
人力、物力、财力供应计划是否能确保总进度计划的实现
审核意见必须报送总裁及常务副总,由总裁
