省道208线扎鲁特旗至阜新鲁北至开鲁段(扎旗境内)公路建设项目(LKZQTJ-4)试验段施工方案(K88+622-K88+000垫层)陕西公路工程建设有限公司S208线扎旗境内04标段项目部二O—七年七月四日未筛分碎石垫层试验段施工方案一、工程概况1、省道208线扎鲁特旗至阜新公路鲁北至开鲁段(扎旗境内)公路工程为通辽市十二五交通规划重点建设项目之一,主要用于连接扎鲁特旗和开鲁县及阜新相关地区的交流沟通,拟建项目位于内蒙古自治区东部通辽市境内,沿线途径通辽市扎鲁特旗、通辽市开鲁县,行政区域属通辽市扎鲁特旗、通辽市开鲁县管辖,地理坐标介于东经120°51,30〃〜121°25/16〃,北纬44°00/12〃〜43°33/01〃之间,为自治区省道规划线位中重点路段建设项目,用于进一步完善通辽市交通网,我项目合同段位于扎旗境内,起点桩号为K65+000,终点桩号为K88+622,全长23
2、路面结构层的20cm厚未筛分碎石垫层设计工程量53859m3;为保证本标段路面工程按期完成和确保工程质量,也为今后未筛分碎石垫层大面积施工提供施工经验和各种技术参数,根据施工规范和招标文件的要求,我部在已验收合格的路床上,选择了一段622m长的路段进行了未筛分碎石垫层的试验段施工
3、试验段部位、地点及选取原因:式验段选定为K88+622-K88+000段;计划开工时间:2017年7月6日
由于原有沥青路面大部分完好,尚能满足料车运输,料场设在K76+300附近,运输距离12公里左右,所以垫层试验段选取标尾施工较为便利
二、试验目的1、确定碾压设备的类型是否满足施工需要
2、确定施工参数:松铺系数、各区段碾压遍数
3、汇总数据,整理成果,作为指导全线路面垫层施工控制的依据
4、落实路面垫层施工作业和监理程序,使施工技术管理规范化

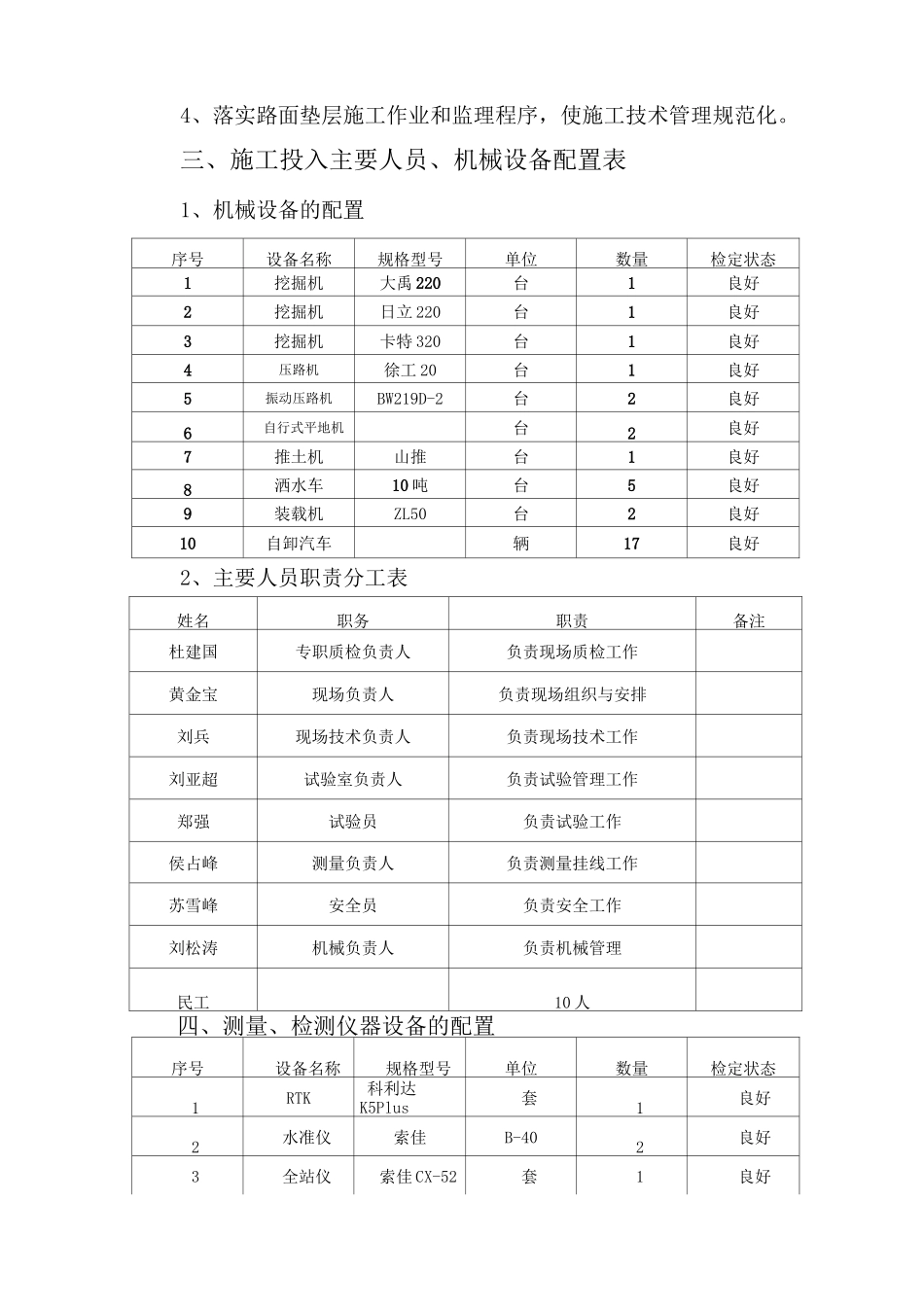

三、施工投入主要人员、机械设备配置表1、机械设备的
