常用软件课程设计四川金石磷化工有限公司焦化尾气及黄磷尾气综合利用技改项目建设场地边坡支护工程土方开挖专项施四川省泸州地质勘察施工公司二O—四年三月常用软件课程设计目录一、工程概况

3二、施工总体安排
3三、施工重点与难点………………………………………………3四、施工布置及施工准备
4五、劳动力及主要机械设备配置计划及节约措施5六、主要的施工方法及技术措施………………………………

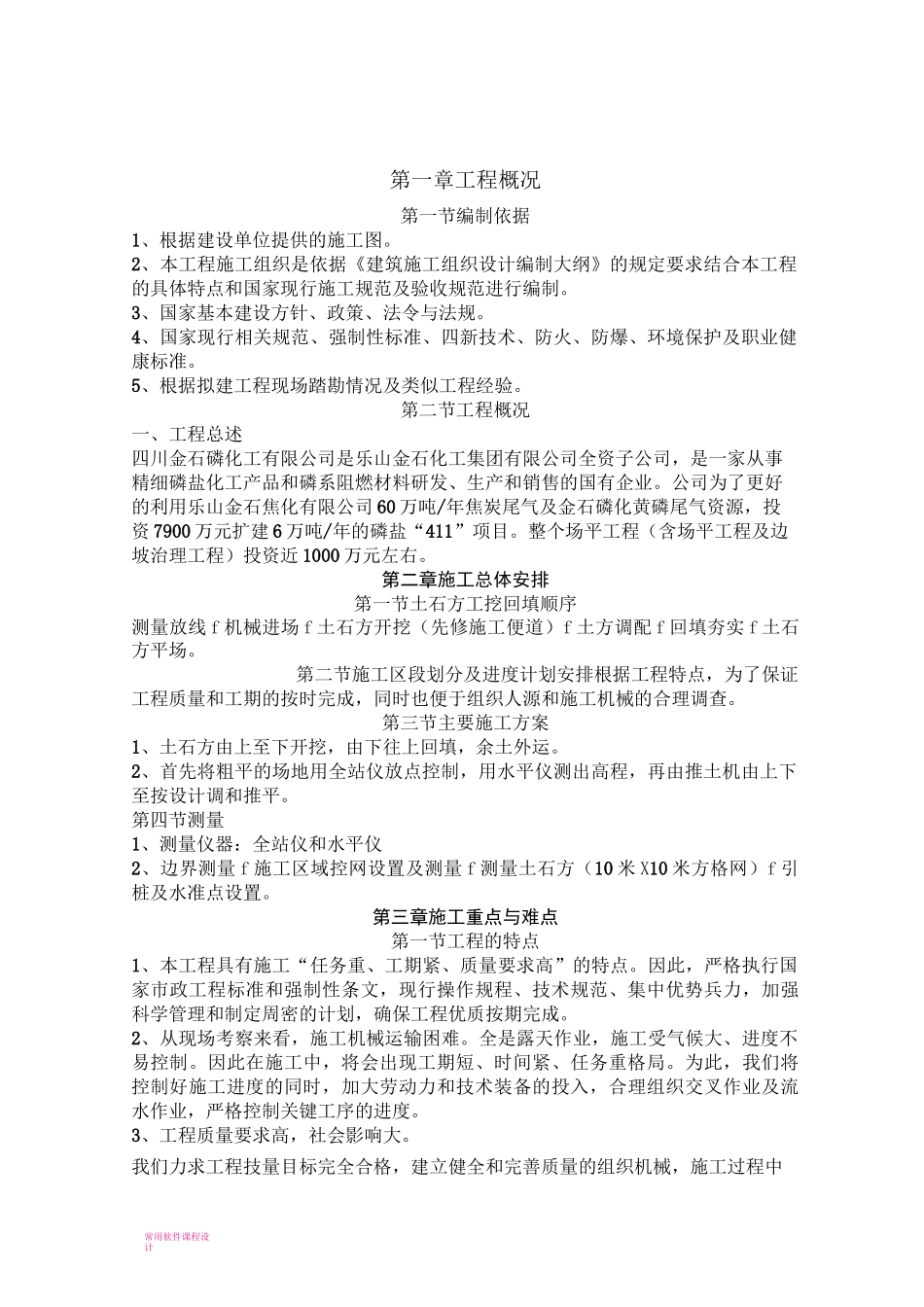

6七、工程施工质量管理目标及保证管理体系8八、安全保证措施…………………………………………………10九、施工进度计划及保障措施……………………………………12十、现场文明施工管理措施………………………………………13常用软件课程设计第一章工程概况第一节编制依据1、根据建设单位提供的施工图
2、本工程施工组织是依据《建筑施工组织设计编制大纲》的规定要求结合本工程的具体特点和国家现行施工规范及验收规范进行编制
3、国家基本建设方针、政策、法令与法规
4、国家现行相关规范、强制性标准、四新技术、防火、防爆、环境保护及职业健康标准
5、根据拟建工程现场踏勘情况及类似工程经验
第二节工程概况一、工程总述四川金石磷化工有限公司是乐山金石化工集团有限公司全资子公司,是一家从事精细磷盐化工产品和磷系阻燃材料研发、生产和销售的国有企业
公司为了更好的利用乐山金石焦化有限公司60万吨/年焦炭尾气及金石磷化黄磷尾气资源,投资7900万元扩建6万吨/年的磷盐“411”项目
整个场平工程(含场平工程及边坡治理工程)投资近1000万元左右
第二章施工总体安排第一节土石方工挖回填顺序测量放线f机械进场f土石方开挖(先修施工便道)f土方调配f回填夯实f土石方平场
第二节施工区段划分及进度计划安排根据工程特点,为了保证工程质量和工期的按时完成,同时也便于组织人源和施工机械的合理调查
第三节主要施工方案1、土石方由上至下开挖,由下
