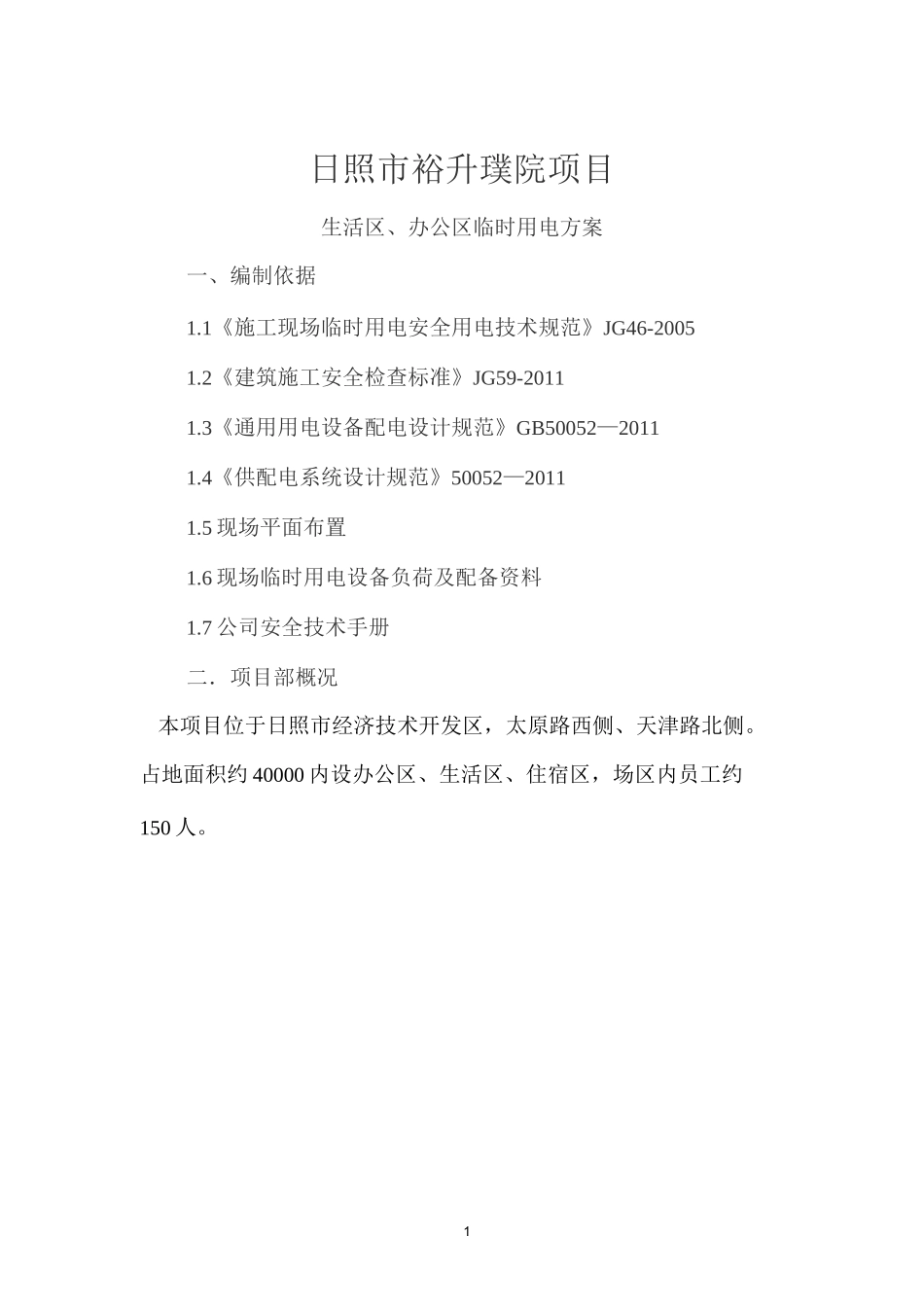

1日照市裕升璞院项目生活区、办公区临时用电方案一、编制依据1
1《施工现场临时用电安全用电技术规范》JG46-20051
2《建筑施工安全检查标准》JG59-20111
3《通用用电设备配电设计规范》GB50052—20111
4《供配电系统设计规范》50052—20111
5现场平面布置1
6现场临时用电设备负荷及配备资料1
7公司安全技术手册二.项目部概况本项目位于日照市经济技术开发区,太原路西侧、天津路北侧
占地面积约40000内设办公区、生活区、住宿区,场区内员工约150人
2三、项目生活、办公用电设备登记表序号类别设备名称型号与规格单位数量单台负荷量()合计负荷量()备注施工办公用电台式电脑英寸台笔记本电脑〜英寸台照明用电打印机型号台电饭锅台电磁炉台未来取暖炉台其他充电设备台约估计电风扇—台工2
最大同时使用负荷计算最大同时使用设备计算有功功率:功率因数取0
8时,最大同时使用设备计算视在功率:EPjs=EPs/cos申=102
53KW/0
16KVA3、变压器选择:选择新型节能200KVA箱式变压器一台,200KVA大于128
16KVA,可满足施工供电要求
安全载流量3I=1000P/G3•U1•cos^)=1000X128
16/(13X380X0
8)=338(A)要选用50mm2铜芯电缆
四、技术措施1、外电保护根据现场实际勘测,该工程外侧边缘与外电架空线路的边线之间符合安全操作距离
2、保护接零办公供电严格使用三相五线制TNS保护接零系统
外加箱变低压侧中性点直接接地,在每路专用保护零线PE上做至少三处重复接地,即现场总配电箱、分配电箱及开关箱处做重复接地
接地装置采用镀锌片垂直接入地下,每处接地体采用两根导体,间距5m,每处接地电阻不大于10Q
重复接地必须和保护零线有可靠连接,严禁与工作零线连接
严禁一部分设备保护接地,一部分设备保护
