独立集水坑施工方案施工技术要求及施工难点处理方法1

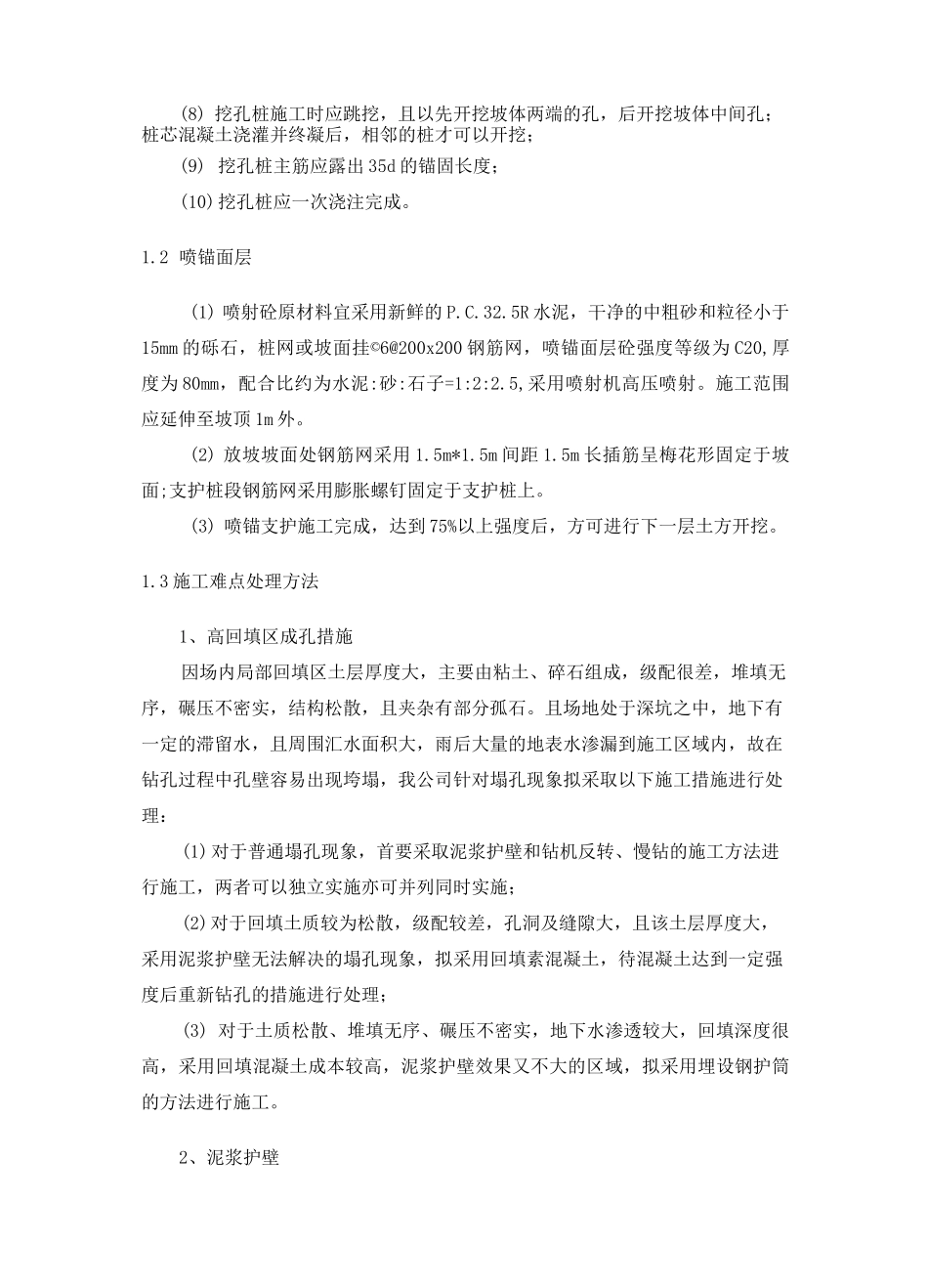

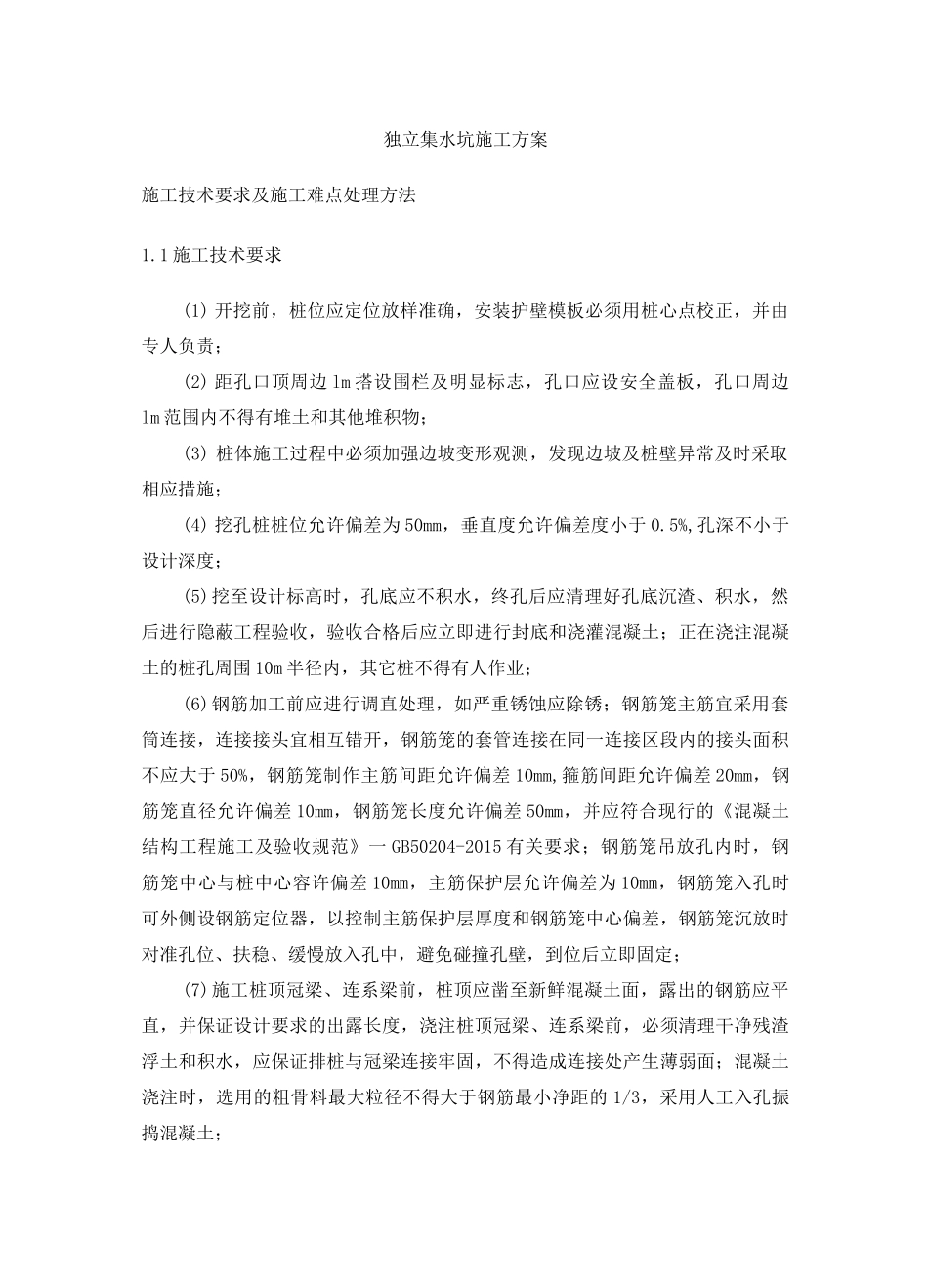

1施工技术要求(1)开挖前,桩位应定位放样准确,安装护壁模板必须用桩心点校正,并由专人负责;(2)距孔口顶周边lm搭设围栏及明显标志,孔口应设安全盖板,孔口周边lm范围内不得有堆土和其他堆积物;(3)桩体施工过程中必须加强边坡变形观测,发现边坡及桩壁异常及时采取相应措施;(4)挖孔桩桩位允许偏差为50mm,垂直度允许偏差度小于0
5%,孔深不小于设计深度;(5)挖至设计标高时,孔底应不积水,终孔后应清理好孔底沉渣、积水,然后进行隐蔽工程验收,验收合格后应立即进行封底和浇灌混凝土;正在浇注混凝土的桩孔周围10m半径内,其它桩不得有人作业;(6)钢筋加工前应进行调直处理,如严重锈蚀应除锈;钢筋笼主筋宜采用套筒连接,连接接头宜相互错开,钢筋笼的套管连接在同一连接区段内的接头面积不应大于50%,钢筋笼制作主筋间距允许偏差10mm,箍筋间距允许偏差20mm,钢筋笼直径允许偏差10mm,钢筋笼长度允许偏差50mm,并应符合现行的《混凝土结构工程施工及验收规范》一GB50204-2015有关要求;钢筋笼吊放孔内时,钢筋笼中心与桩中心容许偏差10mm,主筋保护层允许偏差为10mm,钢筋笼入孔时可外侧设钢筋定位器,以控制主筋保护层厚度和钢筋笼中心偏差,钢筋笼沉放时对准孔位、扶稳、缓慢放入孔中,避免碰撞孔壁,到位后立即固定;(7)施工桩顶冠梁、连系梁前,桩顶应凿至新鲜混凝土面,露出的钢筋应平直,并保证设计要求的出露长度,浇注桩顶冠梁、连系梁前,必须清理干净残渣浮土和积水,应保证排桩与冠梁连接牢固,不得造成连接处产生薄弱面;混凝土浇注时,选用的粗骨料最大粒径不得大于钢筋最小净距的1/3,采用人工入孔振捣混凝土;(8)挖孔桩施工时应跳挖,且以先开挖坡体两端的孔,后开挖坡体中间孔;桩芯混凝土浇灌并终凝后,相邻的桩才可以开挖;(9)挖孔桩主筋应露出3
