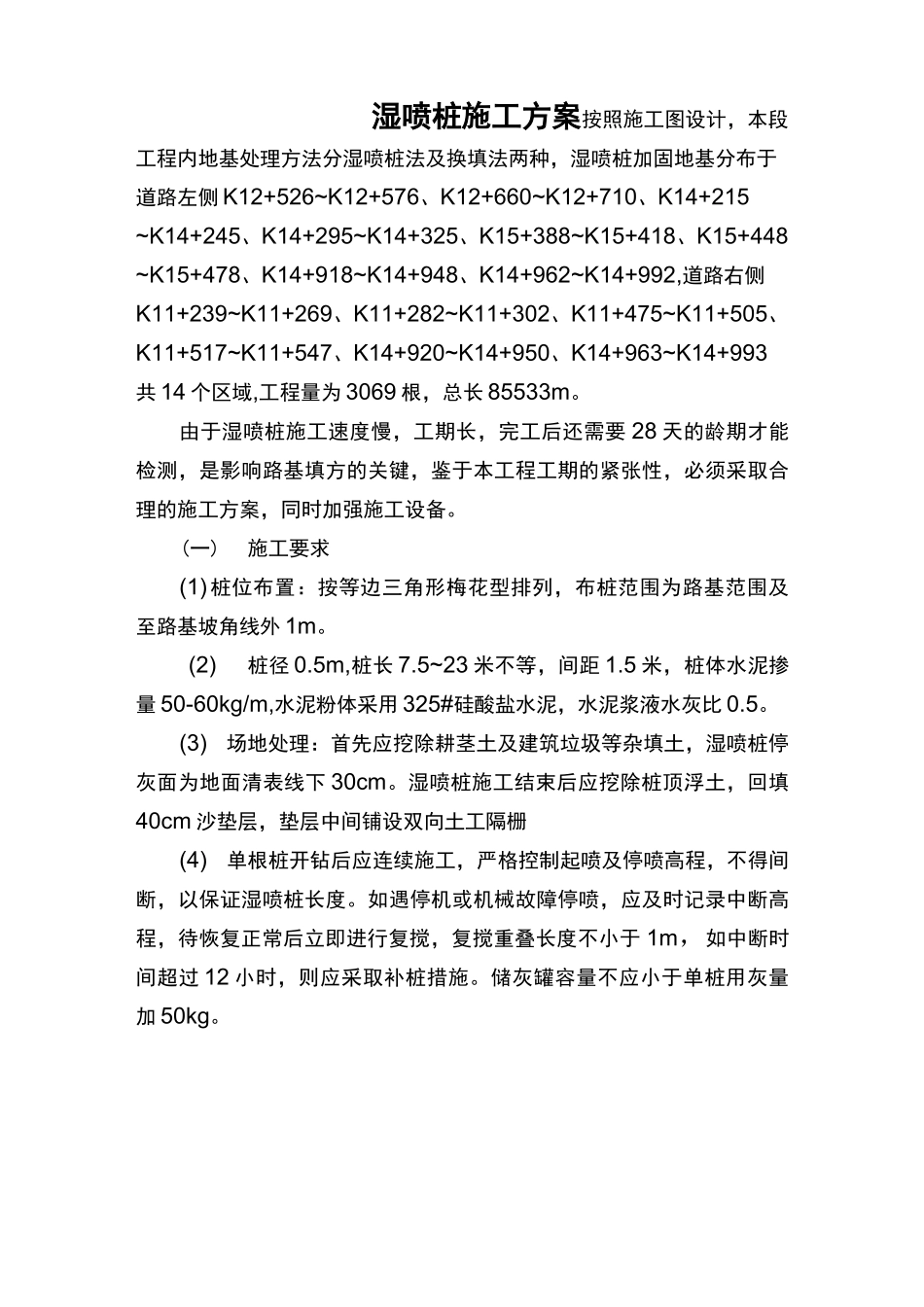

湿喷桩施工方案按照施工图设计,本段工程内地基处理方法分湿喷桩法及换填法两种,湿喷桩加固地基分布于道路左侧K12+526~K12+576、K12+660~K12+710、K14+215~K14+245、K14+295~K14+325、K15+388~K15+418、K15+448~K15+478、K14+918~K14+948、K14+962~K14+992,道路右侧K11+239~K11+269、K11+282~K11+302、K11+475~K11+505、K11+517~K11+547、K14+920~K14+950、K14+963~K14+993共14个区域,工程量为3069根,总长85533m
由于湿喷桩施工速度慢,工期长,完工后还需要28天的龄期才能检测,是影响路基填方的关键,鉴于本工程工期的紧张性,必须采取合理的施工方案,同时加强施工设备
(一)施工要求(1)桩位布置:按等边三角形梅花型排列,布桩范围为路基范围及至路基坡角线外1m
(2)桩径0

5m,桩长7
5~23米不等,间距1
5米,桩体水泥掺量50-60kg/m,水泥粉体采用325#硅酸盐水泥,水泥浆液水灰比0
(3)场地处理:首先应挖除耕茎土及建筑垃圾等杂填土,湿喷桩停灰面为地面清表线下30cm
湿喷桩施工结束后应挖除桩顶浮土,回填40cm沙垫层,垫层中间铺设双向土工隔栅(4)单根桩开钻后应连续施工,严格控制起喷及停喷高程,不得间断,以保证湿喷桩长度
如遇停机或机械故障停喷,应及时记录中断高程,待恢复正常后立即进行复搅,复搅重叠长度不小于1m,如中断时间超过12小时,则应采取补桩措施
储灰罐容量不应小于单桩用灰量加50kg

开调送-钻孔对位监理验收后钻进一设计加固深度启动自动记录仪复搅设计桩长〜停灰面亠成关闭自动记录仪停止喷(5)为保证桩底施工质量,当浆液到达出浆口后,应喷浆坐底30s,使浆液完全到
