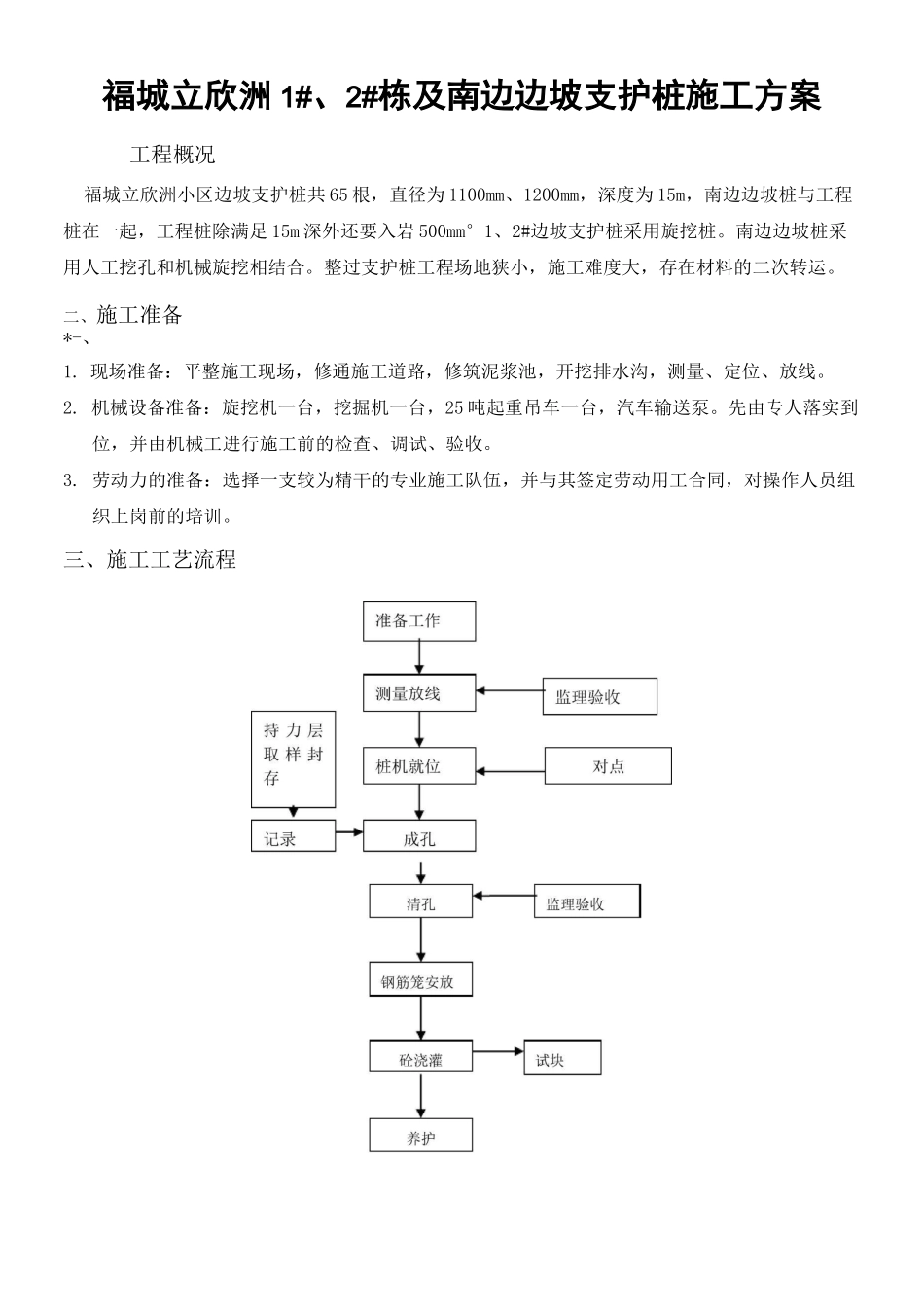

福城立欣洲1#、2#栋及南边边坡支护桩施工方案工程概况福城立欣洲小区边坡支护桩共65根,直径为1100mm、1200mm,深度为15m,南边边坡桩与工程桩在一起,工程桩除满足15m深外还要入岩500mm°1、2#边坡支护桩采用旋挖桩
南边边坡桩采用人工挖孔和机械旋挖相结合
整过支护桩工程场地狭小,施工难度大,存在材料的二次转运
二、施工准备*-、1
现场准备:平整施工现场,修通施工道路,修筑泥浆池,开挖排水沟,测量、定位、放线
机械设备准备:旋挖机一台,挖掘机一台,25吨起重吊车一台,汽车输送泵
先由专人落实到位,并由机械工进行施工前的检查、调试、验收
劳动力的准备:选择一支较为精干的专业施工队伍,并与其签定劳动用工合同,对操作人员组织上岗前的培训
三、施工工艺流程1)桩基定位:根据勘测单位提供的水准点及测量控制网引测,在轴线的延长线上做点,桩施工过程中对现场测量控制点进行校核,并做好有效保护
2)埋设护筒:护筒中心线对准测定的桩位中心,严格保护护筒的垂直度,确保其中心线与桩中心重合;护筒固定正确位置后,用粘土回填夯实以保证其垂直度
3)设备安装:钻机安装就位后,应将钻头中心对准桩位中心,确保施工中不发生孔位偏移
(旋挖钻机都带有定位后的锁定功能,只要钻机不整体移位,钻杆可以自由旋转,经操作手的操作,就会仍对准原定位桩位中心
)4)旋挖钻机的成孔:旋挖钻机成首先是通过底部带有活门的桶式钻头回转破碎岩土,并直接将其装入钻斗内,然后再由钻机提升装置和伸缩杆将钻斗提出孔外卸土,这样循环往复,不断地取土卸土,直至钻至设计深度
对粘结性好的岩土层,可采用干式或清水钻进工艺,无需泥浆护壁
而对于松散易坍塌地层,或有地下水分布,孔壁不稳定,必须采用静态泥浆护壁钻进工艺,向孔内投入护壁泥浆或稳定液进行护壁

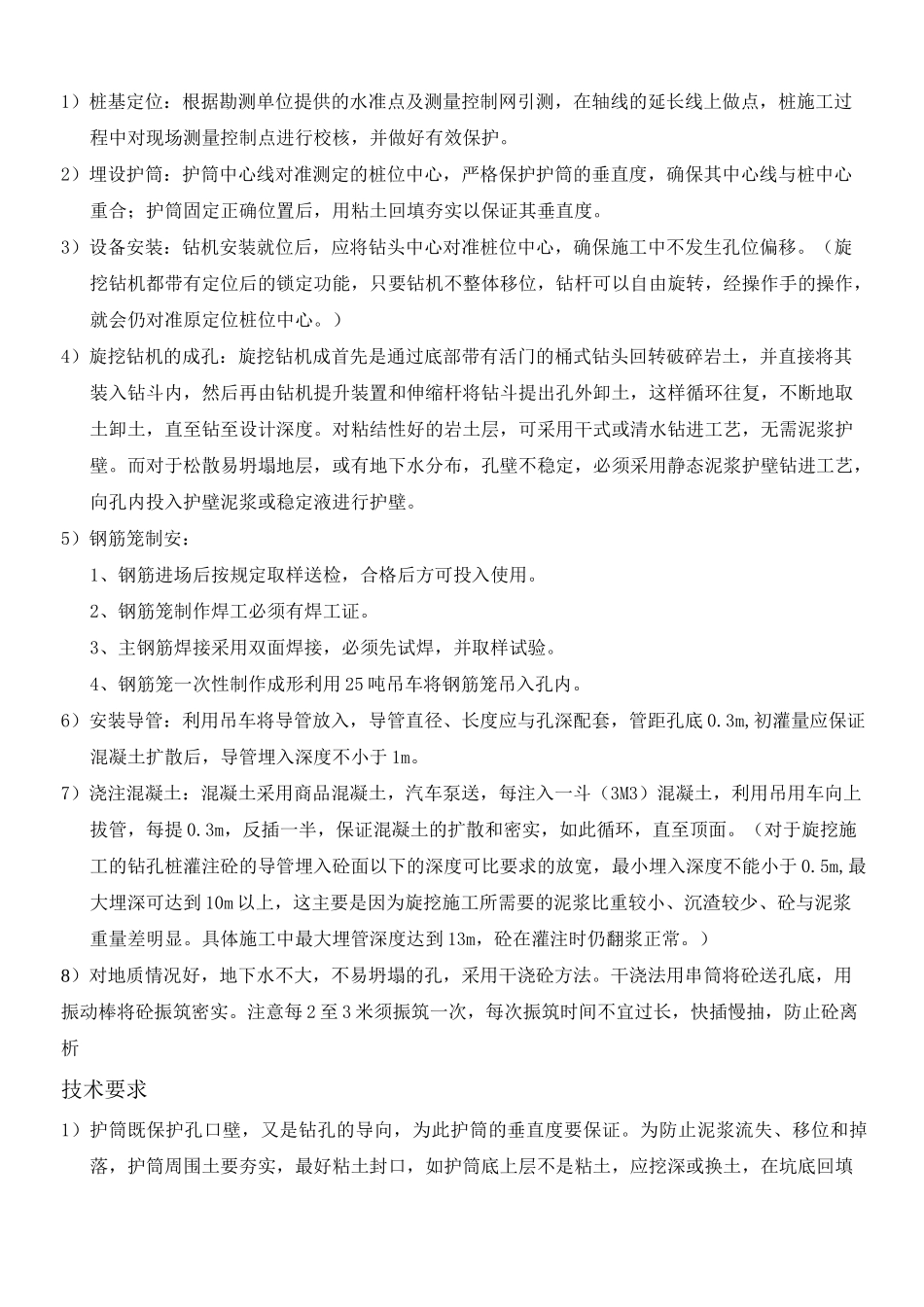

5)钢筋笼制安:1、钢筋进场后按规定取样送检,合格后方可投入使用
