主要工程量溢洪道的开挖有土方开挖和石方开挖,工程量见下表
土石方明挖工程量编号项目单位数量备注1土方开挖m338102石方开挖m324403合计m362501
施工布置(1)渣场布置本标段渣场布置,详见施工总布置
(2)施工道路布置施工道路布置,根据开挖施工需要修建临时便道
(3)施工供风水电施工供风水电布置,详见施工总布置
开挖程序泵房工程开挖总的施工程序是:先修施工道路,然后按从上至下分层开挖

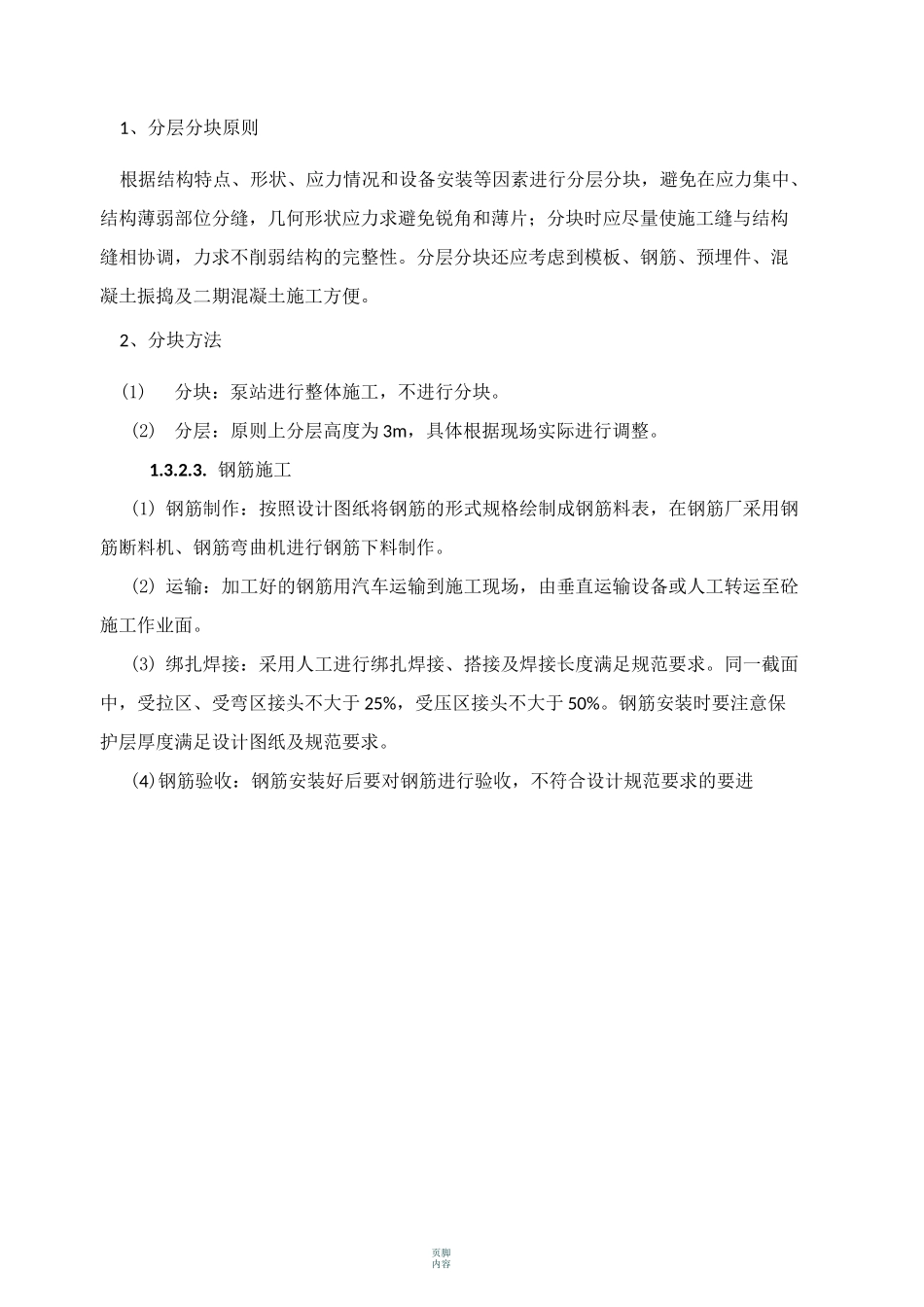

页眉内容页脚内容页脚内容1、分层分块原则根据结构特点、形状、应力情况和设备安装等因素进行分层分块,避免在应力集中、结构薄弱部位分缝,几何形状应力求避免锐角和薄片;分块时应尽量使施工缝与结构缝相协调,力求不削弱结构的完整性
分层分块还应考虑到模板、钢筋、预埋件、混凝土振捣及二期混凝土施工方便
2、分块方法(1)分块:泵站进行整体施工,不进行分块
(2)分层:原则上分层高度为3m,具体根据现场实际进行调整
钢筋施工(1)钢筋制作:按照设计图纸将钢筋的形式规格绘制成钢筋料表,在钢筋厂采用钢筋断料机、钢筋弯曲机进行钢筋下料制作
(2)运输:加工好的钢筋用汽车运输到施工现场,由垂直运输设备或人工转运至砼施工作业面
(3)绑扎焊接:采用人工进行绑扎焊接、搭接及焊接长度满足规范要求
同一截面中,受拉区、受弯区接头不大于25%,受压区接头不大于50%
钢筋安装时要注意保护层厚度满足设计图纸及规范要求
(4)钢筋验收:钢筋安装好后要对钢筋进行验收,不符合设计规范要求的要进页眉内容页脚内容4页眉内容页脚内容5基础混凝土模板安装及加固示意图(2)墩、墙模板安装墩、墙侧面模板采用组合钢模板为主,采用两面模板竖向拼装,加固方式为“螺3)柱模板安装采用标准组合钢模板拼装,断面80
