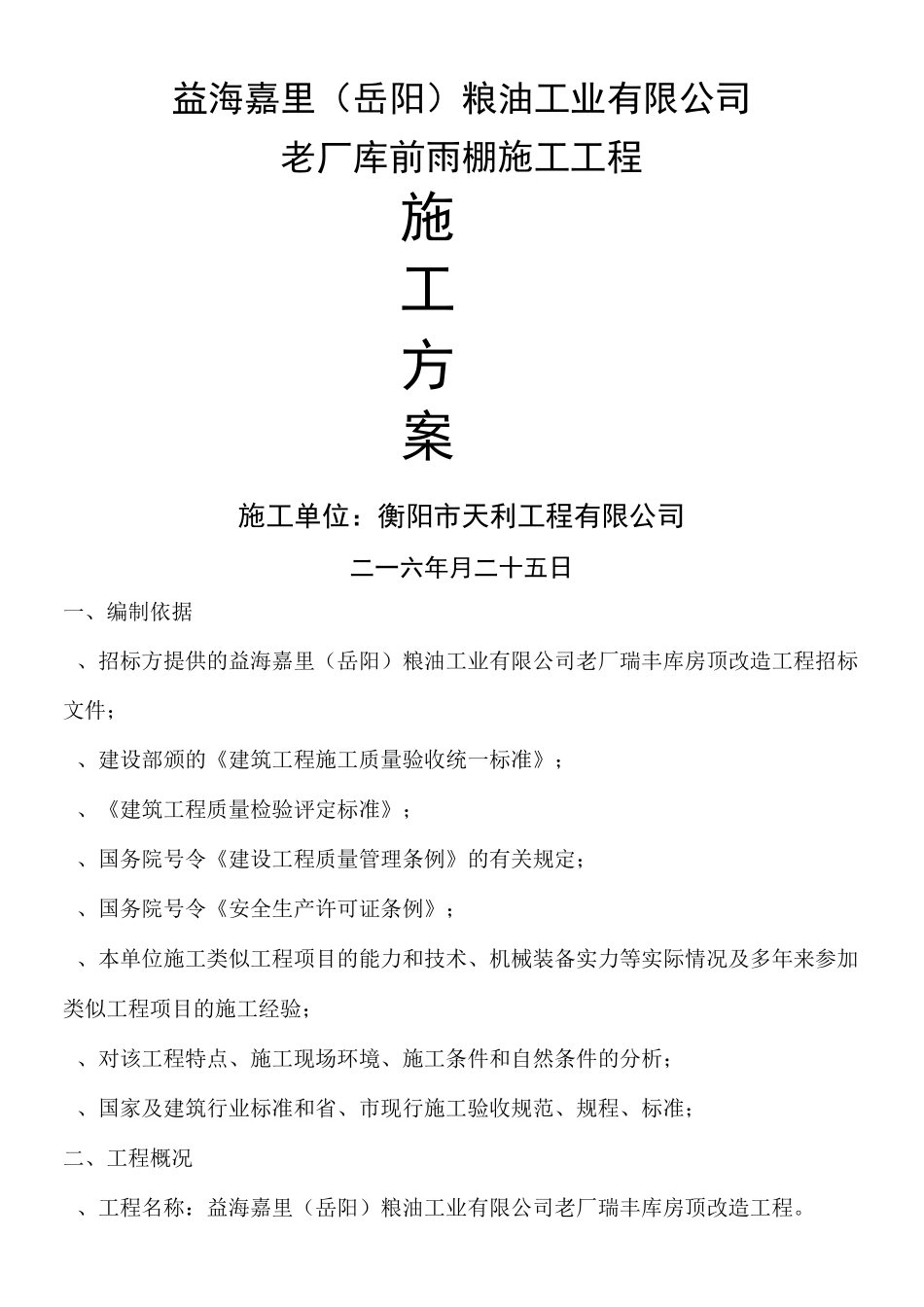

益海嘉里(岳阳)粮油工业有限公司老厂库前雨棚施工工程施工方案施工单位:衡阳市天利工程有限公司二一六年月二十五日一、编制依据、招标方提供的益海嘉里(岳阳)粮油工业有限公司老厂瑞丰库房顶改造工程招标文件;、建设部颁的《建筑工程施工质量验收统一标准》;、《建筑工程质量检验评定标准》;、国务院号令《建设工程质量管理条例》的有关规定;、国务院号令《安全生产许可证条例》;、本单位施工类似工程项目的能力和技术、机械装备实力等实际情况及多年来参加类似工程项目的施工经验;、对该工程特点、施工现场环境、施工条件和自然条件的分析;、国家及建筑行业标准和省、市现行施工验收规范、规程、标准;二、工程概况、工程名称:益海嘉里(岳阳)粮油工业有限公司老厂瑞丰库房顶改造工程
、工程地点:益海嘉里(岳阳)粮油工业有限公司老厂瑞丰库房
、工程内容:图纸设计的房顶改造方案及工程量清单内容
、建设单位:益海嘉里(岳阳)粮油工业有限公司
、施工单位:衡阳天利安装有限公司
、工期:历时工期约为天(日历天)完工
、质量等级:合格
三、施工工艺、拆除方法及措施:根据不同的拆除对象,拆除施工应当采取不同的拆除方法和拆除顺序,但应遵守“先上后下、先非承重结构后承重结构”的基本原则

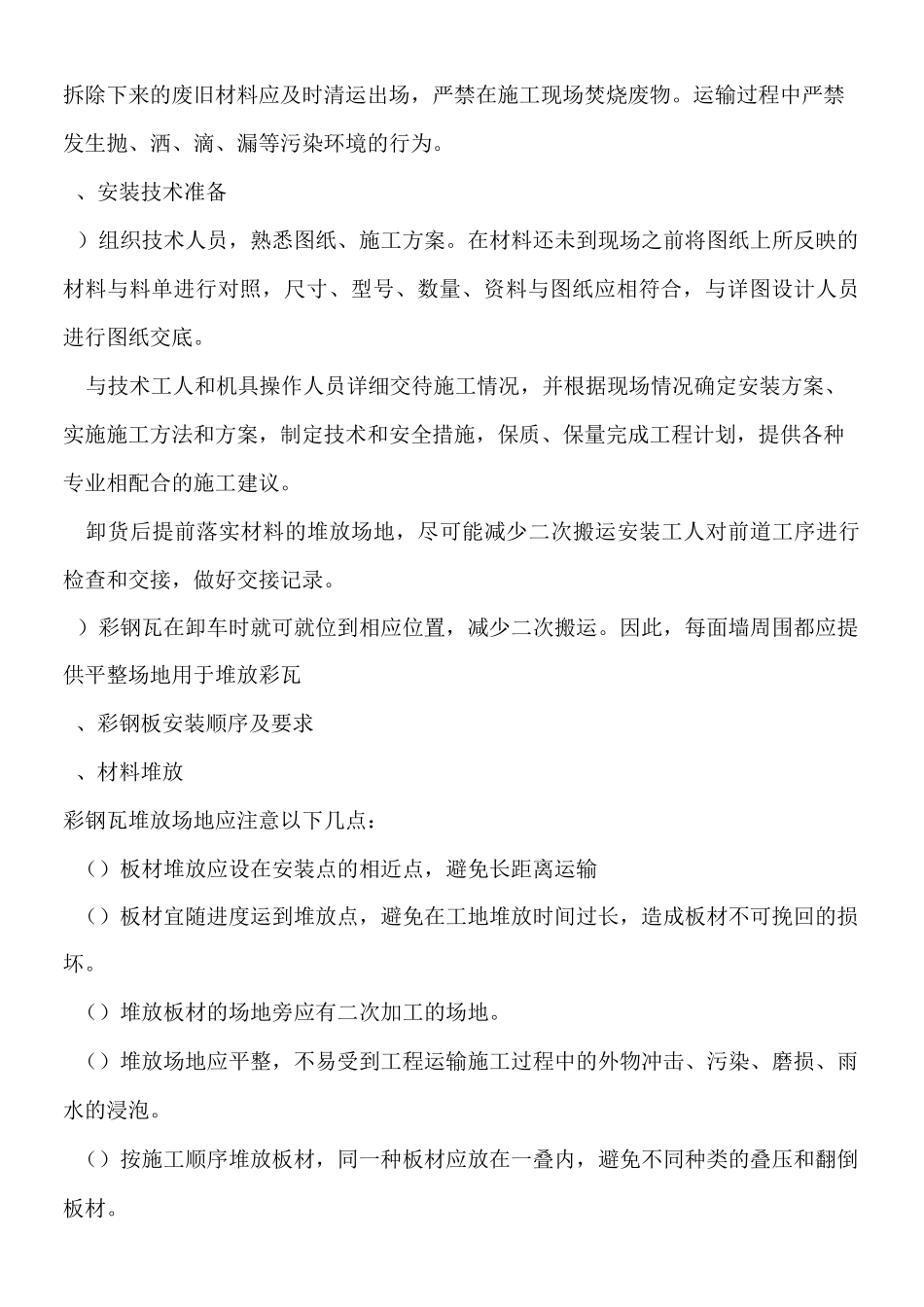

人工与机械相结合的方法拆除对象:益海嘉里(岳阳)粮油工业有限公司老厂瑞丰库房顶
拆除方法:人工与机械配合,施工前与甲方协商,达成一致再施工
考虑到甲方还要使用仓库,为了防止雨天施工,影响甲方经营,我们采取边拆除、边安装的施工顺序进行施工
我们计划施工一天Itf左右,人工先把屋面上的旧瓦拆除,堆放在厂区的空地,人工拆除时不要聚集在一块,以免屋顶承重不够,发生意外
拆除屋面板时,要准备好脚手架板
当把屋面板拆除时,工人应站在脚手架板上,用手枪钻把原有自攻螺丝去掉,工人把屋面板拿到房屋后面
拆除一块放下去一块,不能堆在屋面上面
放在屋后空地处,堆在一起,
