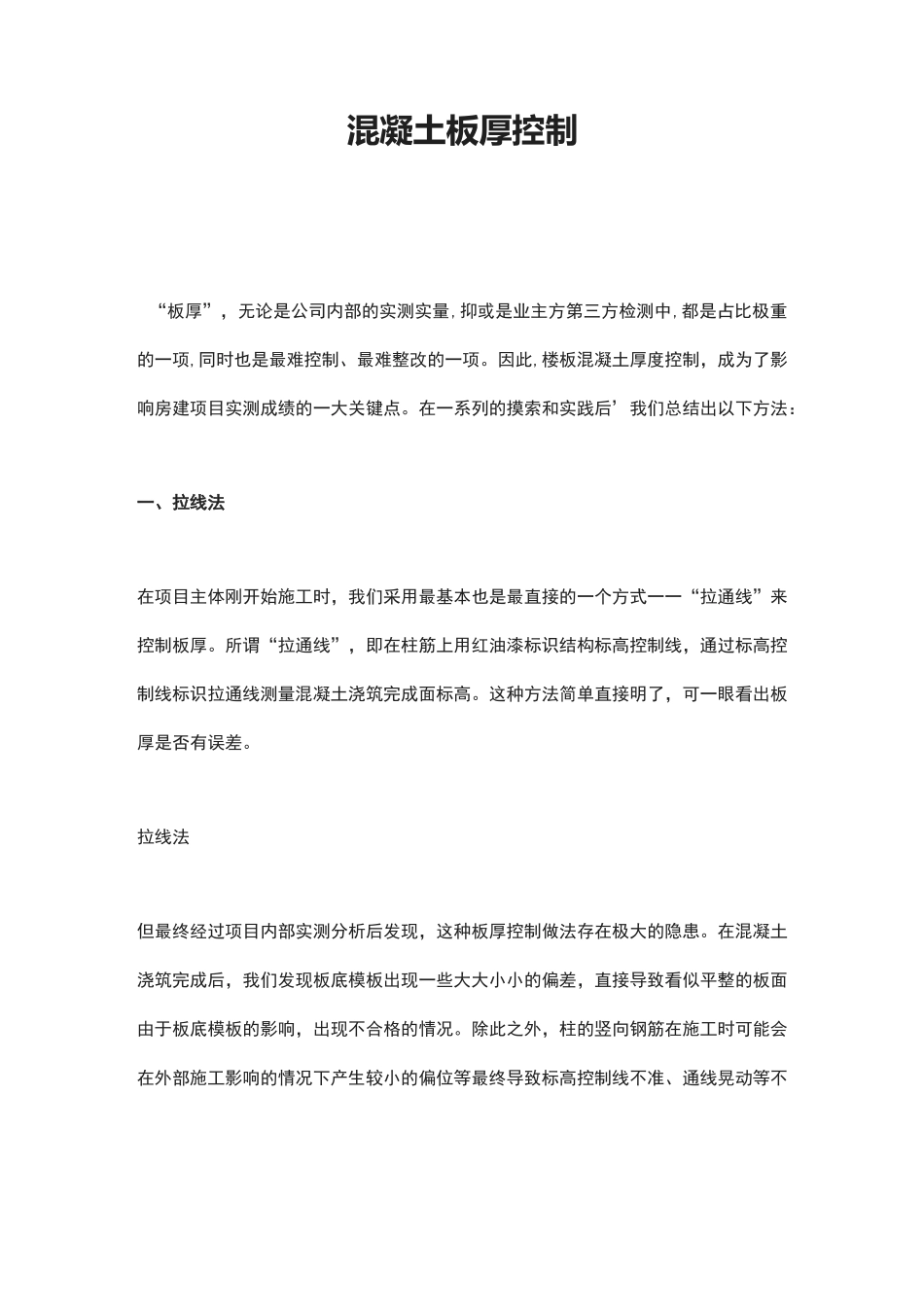

混凝土板厚控制“板厚”,无论是公司内部的实测实量,抑或是业主方第三方检测中,都是占比极重的一项,同时也是最难控制、最难整改的一项
因此,楼板混凝土厚度控制,成为了影响房建项目实测成绩的一大关键点
在一系列的摸索和实践后’我们总结出以下方法:一、拉线法在项目主体刚开始施工时,我们采用最基本也是最直接的一个方式一一“拉通线”来控制板厚
所谓“拉通线”,即在柱筋上用红油漆标识结构标高控制线,通过标高控制线标识拉通线测量混凝土浇筑完成面标高
这种方法简单直接明了,可一眼看出板厚是否有误差
拉线法但最终经过项目内部实测分析后发现,这种板厚控制做法存在极大的隐患
在混凝土浇筑完成后,我们发现板底模板出现一些大大小小的偏差,直接导致看似平整的板面由于板底模板的影响,出现不合格的情况
除此之外,柱的竖向钢筋在施工时可能会在外部施工影响的情况下产生较小的偏位等最终导致标高控制线不准、通线晃动等不良影响,这直接导致板厚控制出现偏差,无法达到预期效果

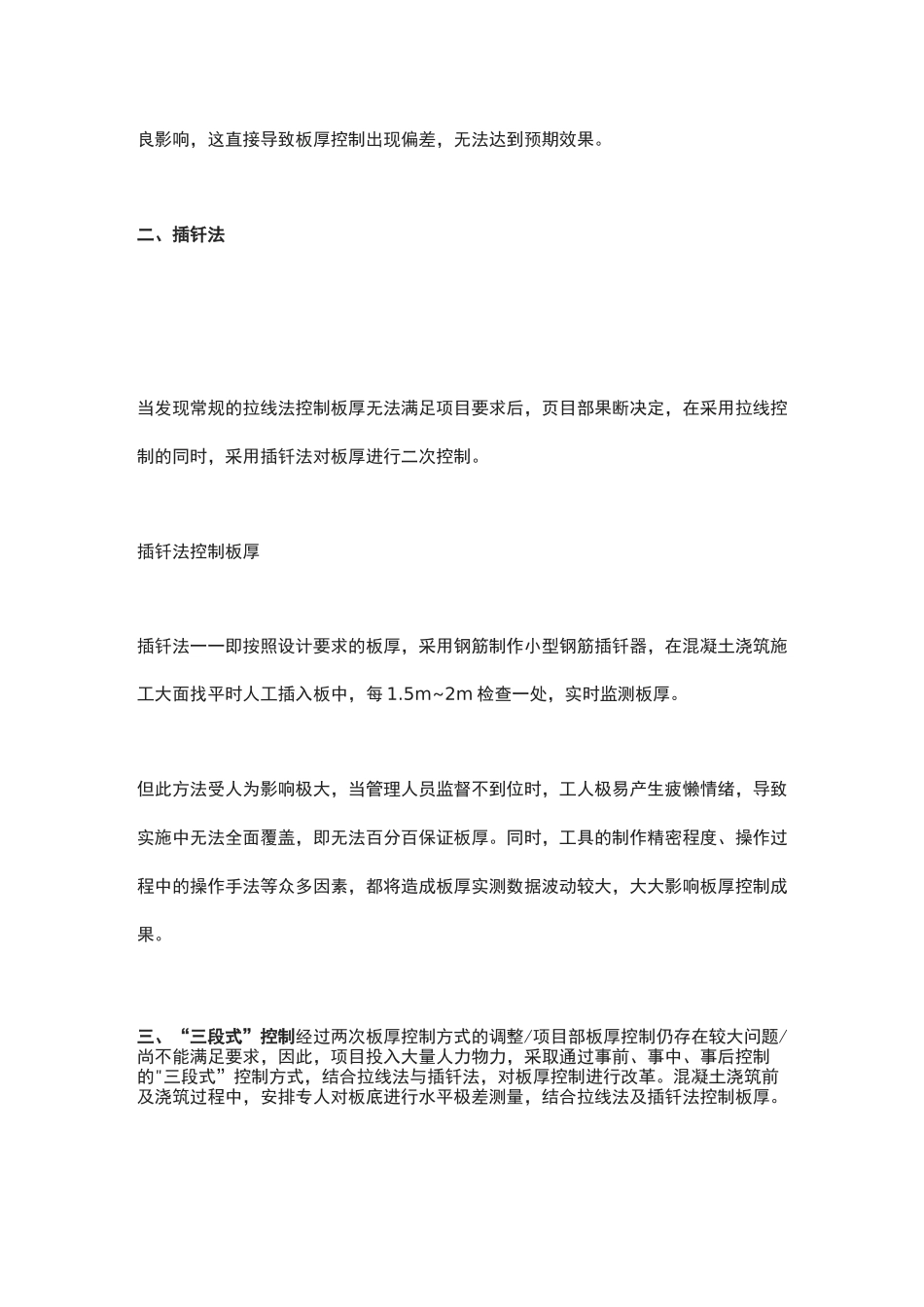

二、插钎法当发现常规的拉线法控制板厚无法满足项目要求后,页目部果断决定,在采用拉线控制的同时,采用插钎法对板厚进行二次控制
插钎法控制板厚插钎法一一即按照设计要求的板厚,采用钢筋制作小型钢筋插钎器,在混凝土浇筑施工大面找平时人工插入板中,每1
5m~2m检查一处,实时监测板厚
但此方法受人为影响极大,当管理人员监督不到位时,工人极易产生疲懒情绪,导致实施中无法全面覆盖,即无法百分百保证板厚
同时,工具的制作精密程度、操作过程中的操作手法等众多因素,都将造成板厚实测数据波动较大,大大影响板厚控制成果

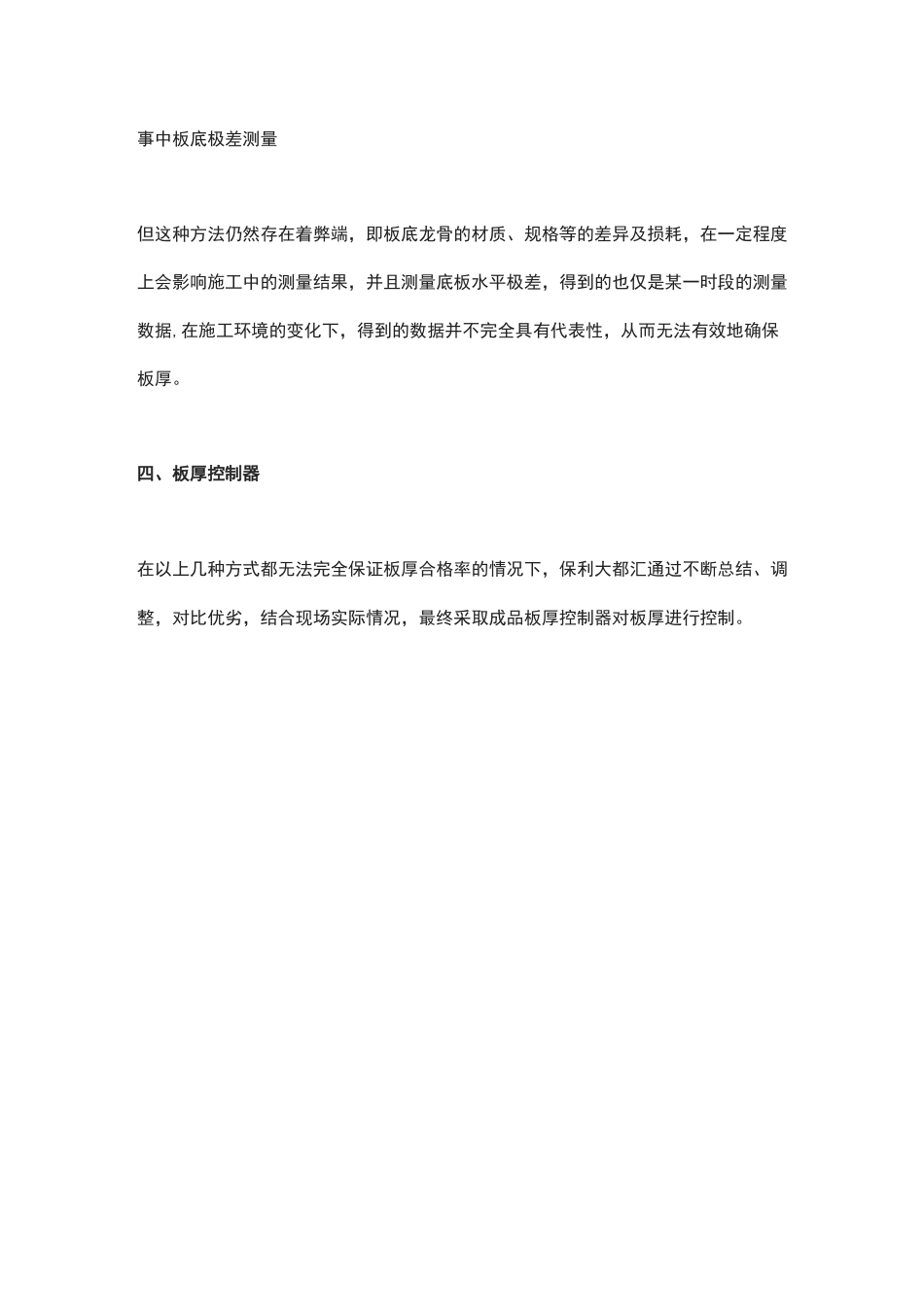

三、“三段式”控制经过两次板厚控制方式的调整/项目部板厚控制仍存在较大问题/尚不能满足要求,因此,项目投入大量人力物力,采取通过事前、事中、事后控制的"三段式”控制方式,结合拉线法与插钎法,对板厚控制进行改革
混凝土浇筑前及浇筑过程中,安排专人对板底进行
