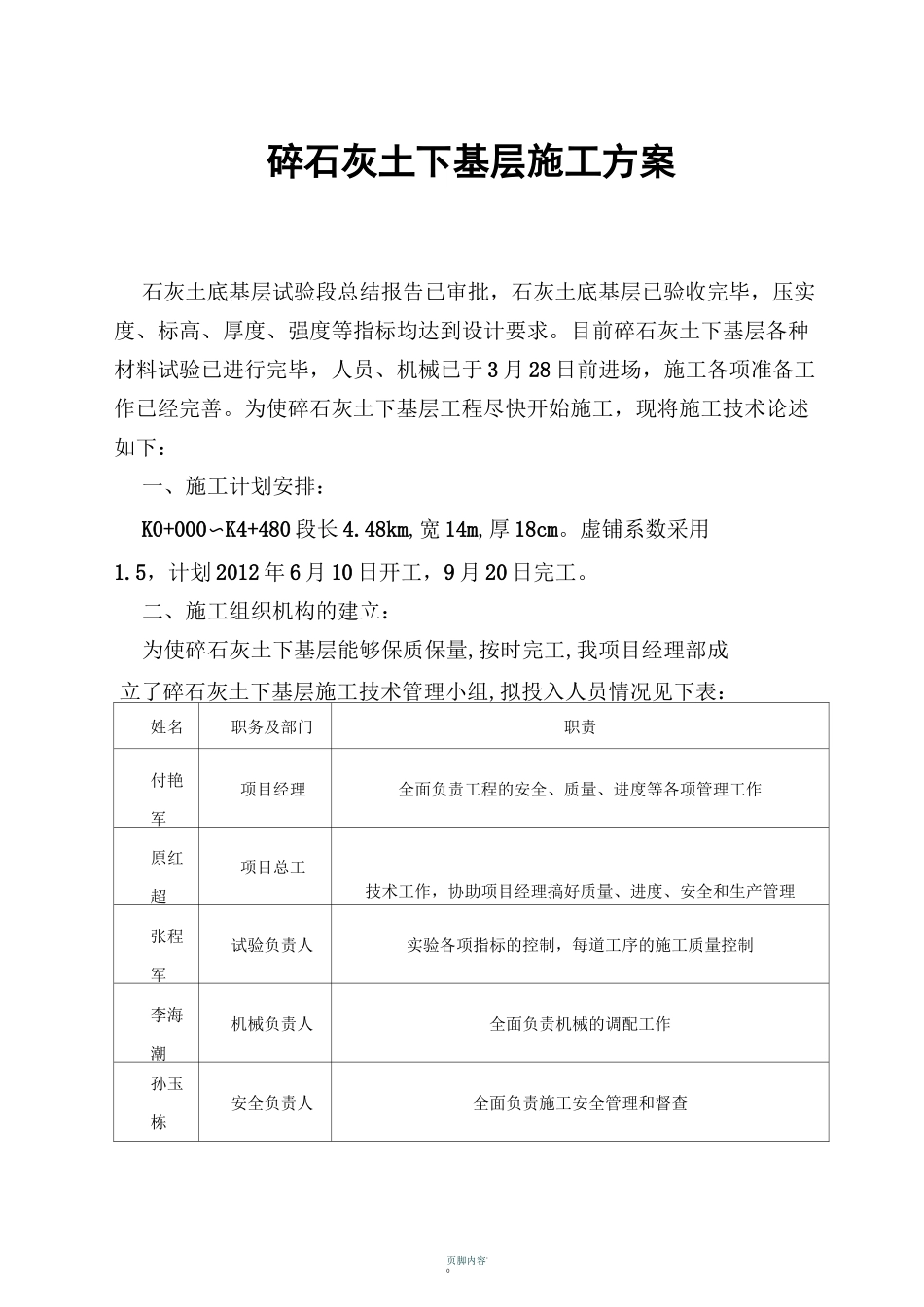

页脚内容-0碎石灰土下基层施工方案石灰土底基层试验段总结报告已审批,石灰土底基层已验收完毕,压实度、标高、厚度、强度等指标均达到设计要求
目前碎石灰土下基层各种材料试验已进行完毕,人员、机械已于3月28日前进场,施工各项准备工作已经完善
为使碎石灰土下基层工程尽快开始施工,现将施工技术论述如下:一、施工计划安排:K0+000〜K4+480段长4
48km,宽14m,厚18cm
虚铺系数采用1
5,计划2012年6月10日开工,9月20日完工

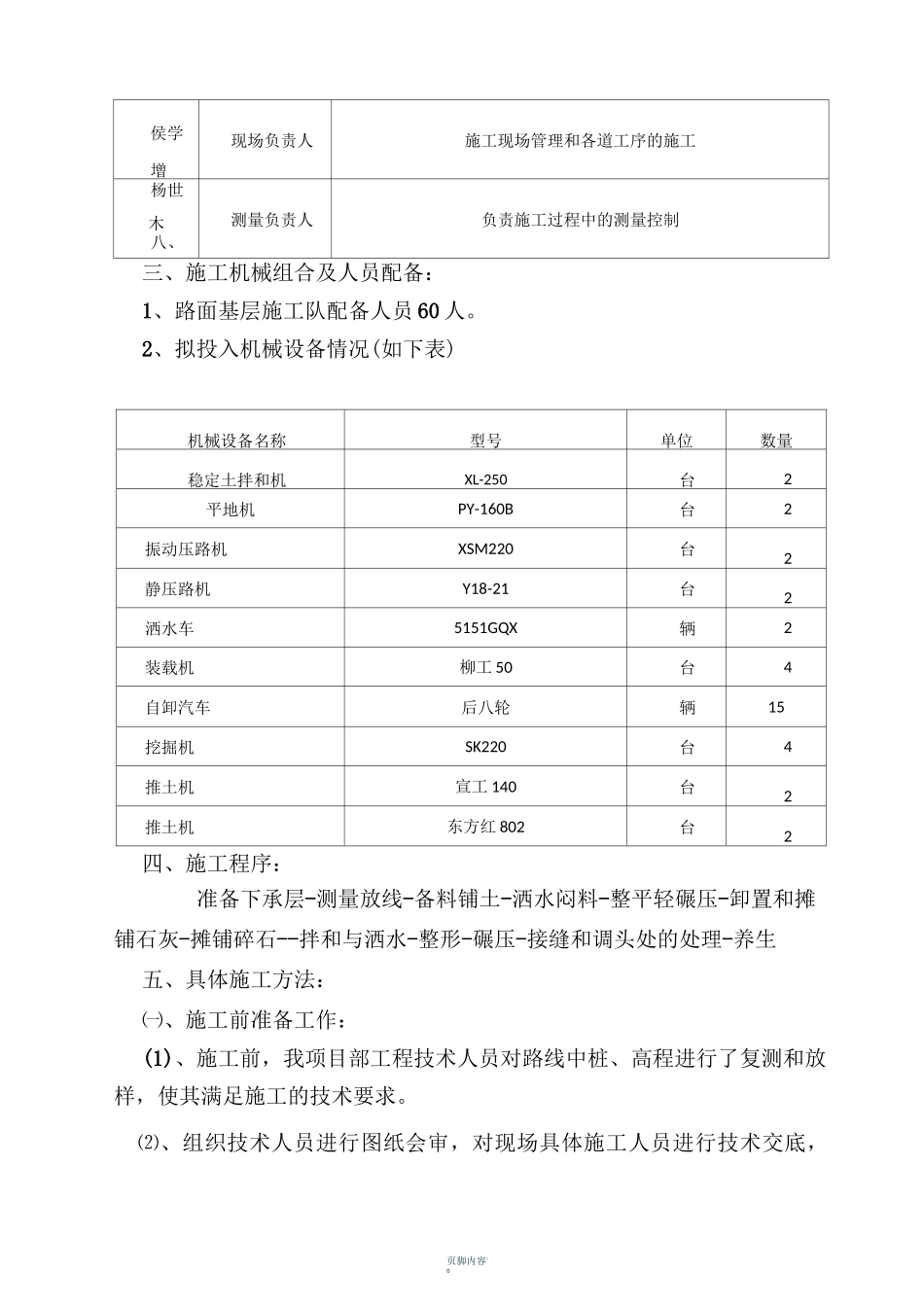

二、施工组织机构的建立:为使碎石灰土下基层能够保质保量,按时完工,我项目经理部成立了碎石灰土下基层施工技术管理小组,拟投入人员情况见下表:姓名职务及部门职责付艳军项目经理全面负责工程的安全、质量、进度等各项管理工作原红超项目总工技术工作,协助项目经理搞好质量、进度、安全和生产管理张程军试验负责人实验各项指标的控制,每道工序的施工质量控制李海潮机械负责人全面负责机械的调配工作孙玉栋安全负责人全面负责施工安全管理和督查页脚内容-0侯学增现场负责人施工现场管理和各道工序的施工杨世木八、、测量负责人负责施工过程中的测量控制三、施工机械组合及人员配备:1、路面基层施工队配备人员60人

2、拟投入机械设备情况(如下表)机械设备名称型号单位数量稳定土拌和机XL-250台2平地机PY-160B台2振动压路机XSM220台2静压路机Y18-21台2洒水车5151GQX辆2装载机柳工50台4自卸汽车后八轮辆15挖掘机SK220台4推土机宣工140台2推土机东方红802台2四、施工程序:准备下承层-测量放线-备料铺土-洒水闷料-整平轻碾压-卸置和摊铺石灰-摊铺碎石--拌和与洒水-整形-碾压-接缝和调头处的处理-养生五、具体施工方法:㈠、施工前准备工作:(1)、施工前,我项目部工程技术人员对路线中桩、高程进行了复测和放样,使其满足施工的技术要求
