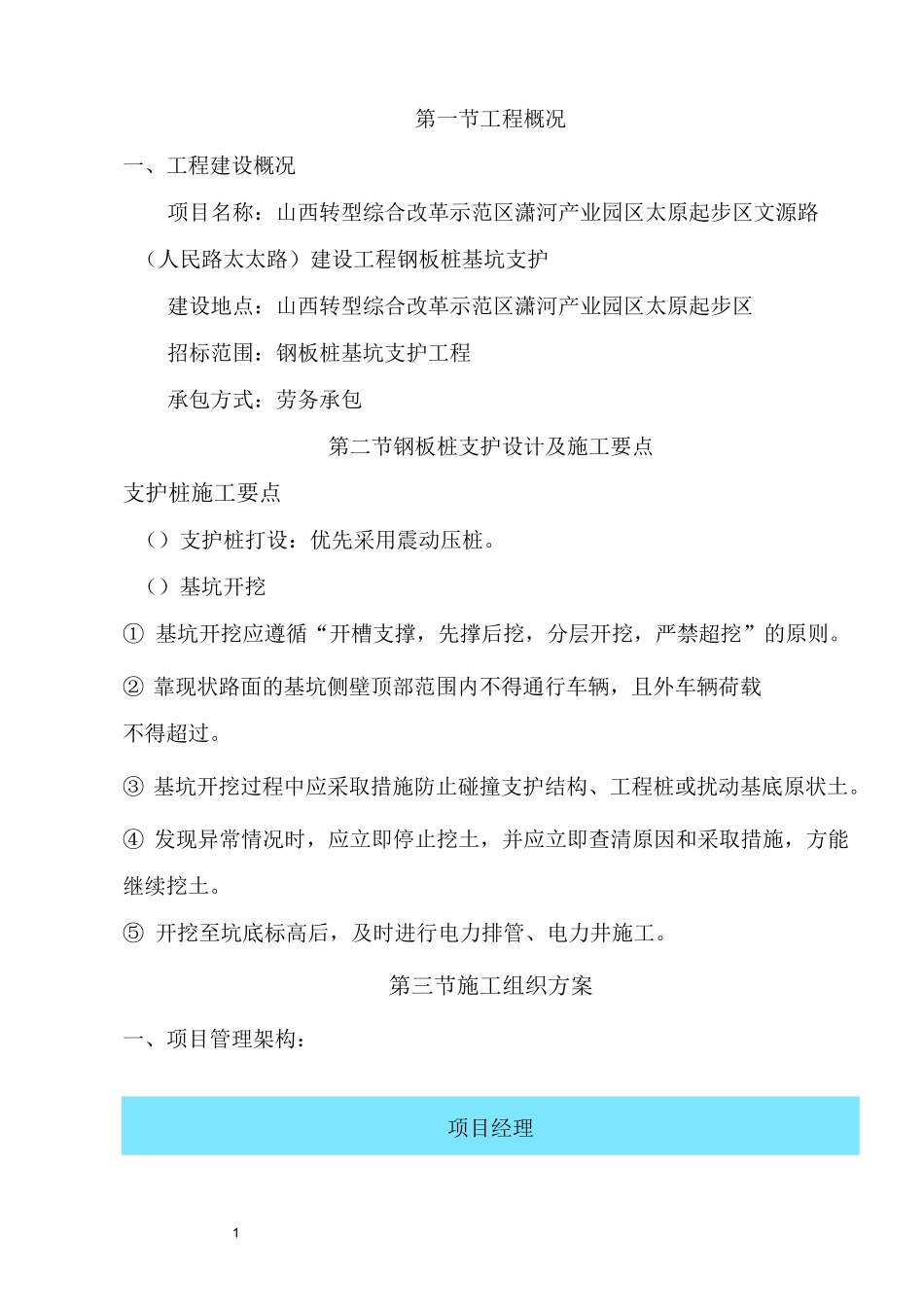

0山西转型综合改革示范区潇河产业园区太原起步区文源路(人民路太太路)建设工程钢板桩基坑支护方案单位山西力乾地基基础工程有限公司法定代表人或委托代理人(签字或盖章日期:年月日1第一节工程概况第二节钢板桩支护设计及施工要点第三节施工组织方案第四节基坑监测措施第五节质量保证措施工第六节安全施工措施第七节文明施工措施1第一节工程概况一、工程建设概况项目名称:山西转型综合改革示范区潇河产业园区太原起步区文源路(人民路太太路)建设工程钢板桩基坑支护建设地点:山西转型综合改革示范区潇河产业园区太原起步区招标范围:钢板桩基坑支护工程承包方式:劳务承包第二节钢板桩支护设计及施工要点支护桩施工要点()支护桩打设:优先采用震动压桩
()基坑开挖①基坑开挖应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则
②靠现状路面的基坑侧壁顶部范围内不得通行车辆,且外车辆荷载不得超过
③基坑开挖过程中应采取措施防止碰撞支护结构、工程桩或扰动基底原状土
④发现异常情况时,应立即停止挖土,并应立即查清原因和采取措施,方能继续挖土
⑤开挖至坑底标高后,及时进行电力排管、电力井施工
第三节施工组织方案一、项目管理架构:项目经理2二、施工机械及设备机械参数型机械名称型号数量功率使用部位液压振动锤台安装于挖掘机上打钢板桩履带式单斗挖掘机日立台电焊机台、钢板桩的选用钢板桩材料:管沟开挖支护体系采用型工字钢及拉森桩
3四、施工工艺流程①钢板桩位置的定位放线②安装导架③施工打入钢板桩⑤基坑开挖⑥拔除钢板桩五、施工方法、施工放样与定位()将施工区域控制点标明并经过复核无误后加以有效保护
()定桩位:按顺序标明钢板桩的具体桩位,洒灰线标明
、钢板桩的吊装、堆放()钢板桩吊运:装卸钢板桩宜采用两点吊
吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护免受损伤
()钢板桩堆放:钢板桩堆放的地点,要选择在不会因压重而发生较大沉陷变形
