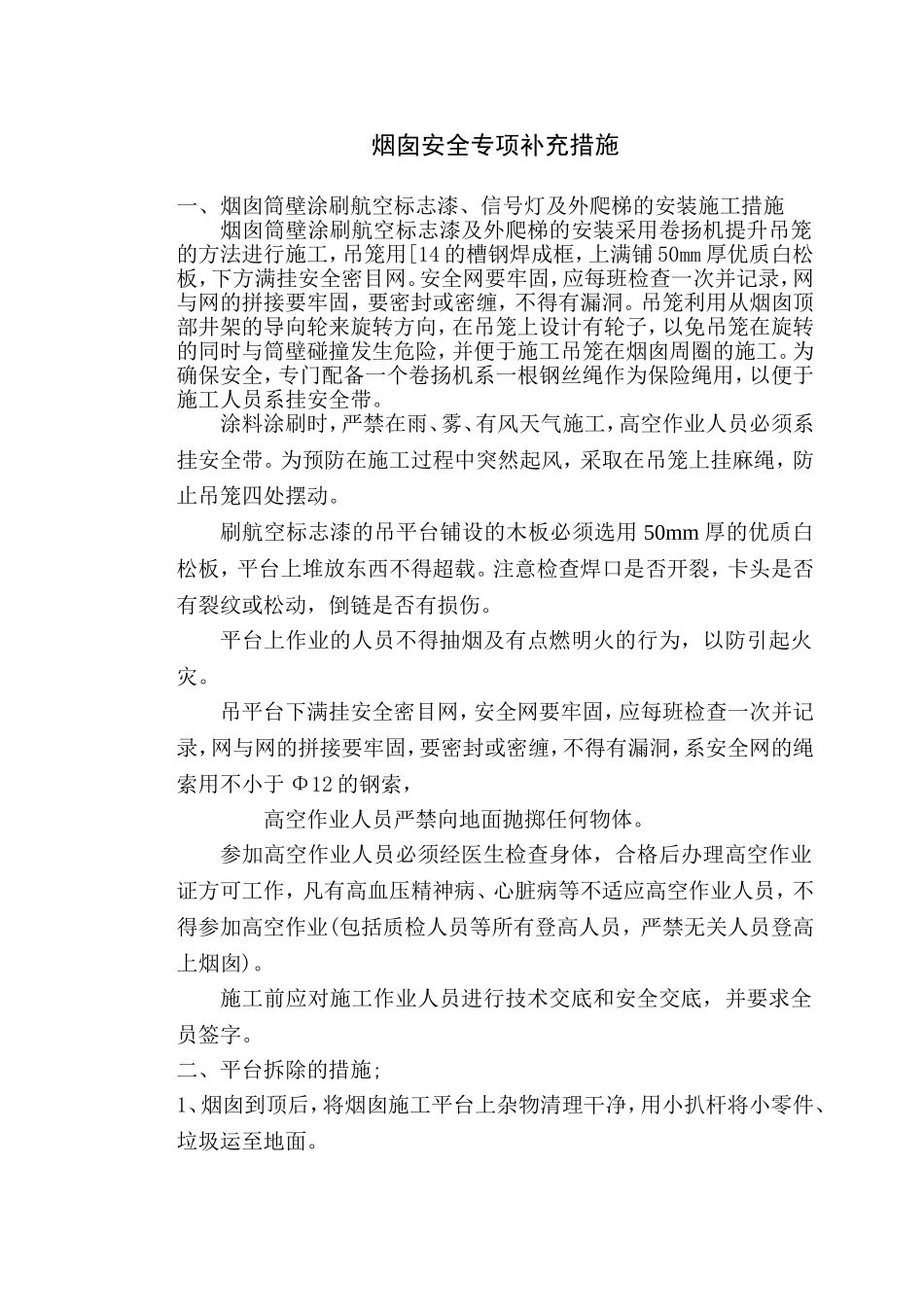

烟囱安全专项补充措施一、烟囱筒壁涂刷航空标志漆、信号灯及外爬梯的安装施工措施烟囱筒壁涂刷航空标志漆及外爬梯的安装采用卷扬机提升吊笼的方法进行施工,吊笼用[14的槽钢焊成框,上满铺50mm厚优质白松板,下方满挂安全密目网
安全网要牢固,应每班检查一次并记录,网与网的拼接要牢固,要密封或密缠,不得有漏洞
吊笼利用从烟囱顶部井架的导向轮来旋转方向,在吊笼上设计有轮子,以免吊笼在旋转的同时与筒壁碰撞发生危险,并便于施工吊笼在烟囱周圈的施工
为确保安全,专门配备一个卷扬机系一根钢丝绳作为保险绳用,以便于施工人员系挂安全带
涂料涂刷时,严禁在雨、雾、有风天气施工,高空作业人员必须系挂安全带
为预防在施工过程中突然起风,采取在吊笼上挂麻绳,防止吊笼四处摆动
刷航空标志漆的吊平台铺设的木板必须选用50mm厚的优质白松板,平台上堆放东西不得超载
注意检查焊口是否开裂,卡头是否有裂纹或松动,倒链是否有损伤
平台上作业的人员不得抽烟及有点燃明火的行为,以防引起火灾
吊平台下满挂安全密目网,安全网要牢固,应每班检查一次并记录,网与网的拼接要牢固,要密封或密缠,不得有漏洞,系安全网的绳索用不小于Φ12的钢索,高空作业人员严禁向地面抛掷任何物体
参加高空作业人员必须经医生检查身体,合格后办理高空作业证方可工作,凡有高血压精神病、心脏病等不适应高空作业人员,不得参加高空作业(包括质检人员等所有登高人员,严禁无关人员登高上烟囱)
施工前应对施工作业人员进行技术交底和安全交底,并要求全员签字
二、平台拆除的措施;1、烟囱到顶后,将烟囱施工平台上杂物清理干净,用小扒杆将小零件、垃圾运至地面

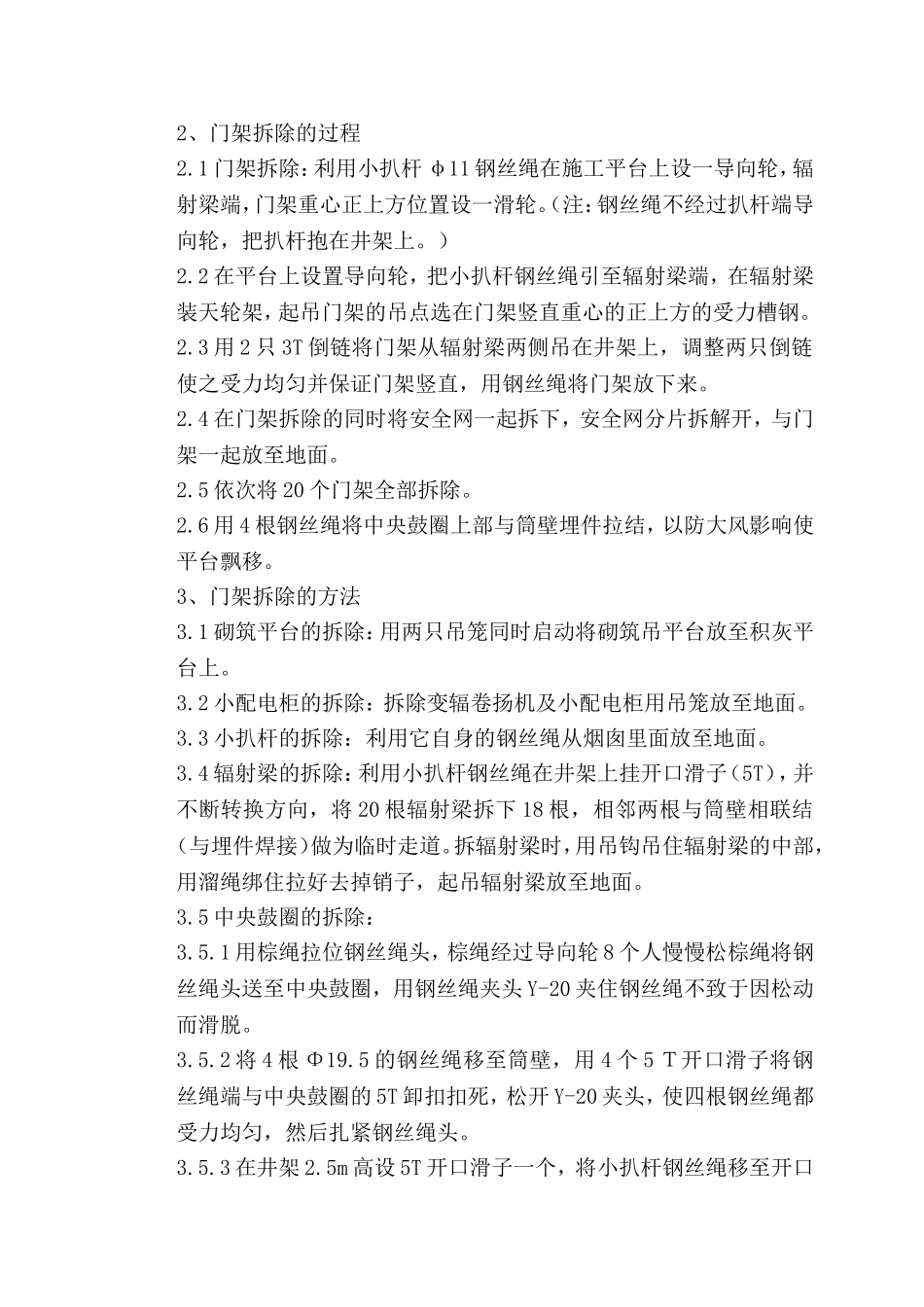

2、门架拆除的过程2
1门架拆除:利用小扒杆φ11钢丝绳在施工平台上设一导向轮,辐射梁端,门架重心正上方位置设一滑轮
(注:钢丝绳不经过扒杆端导向轮,把扒杆抱在井架上

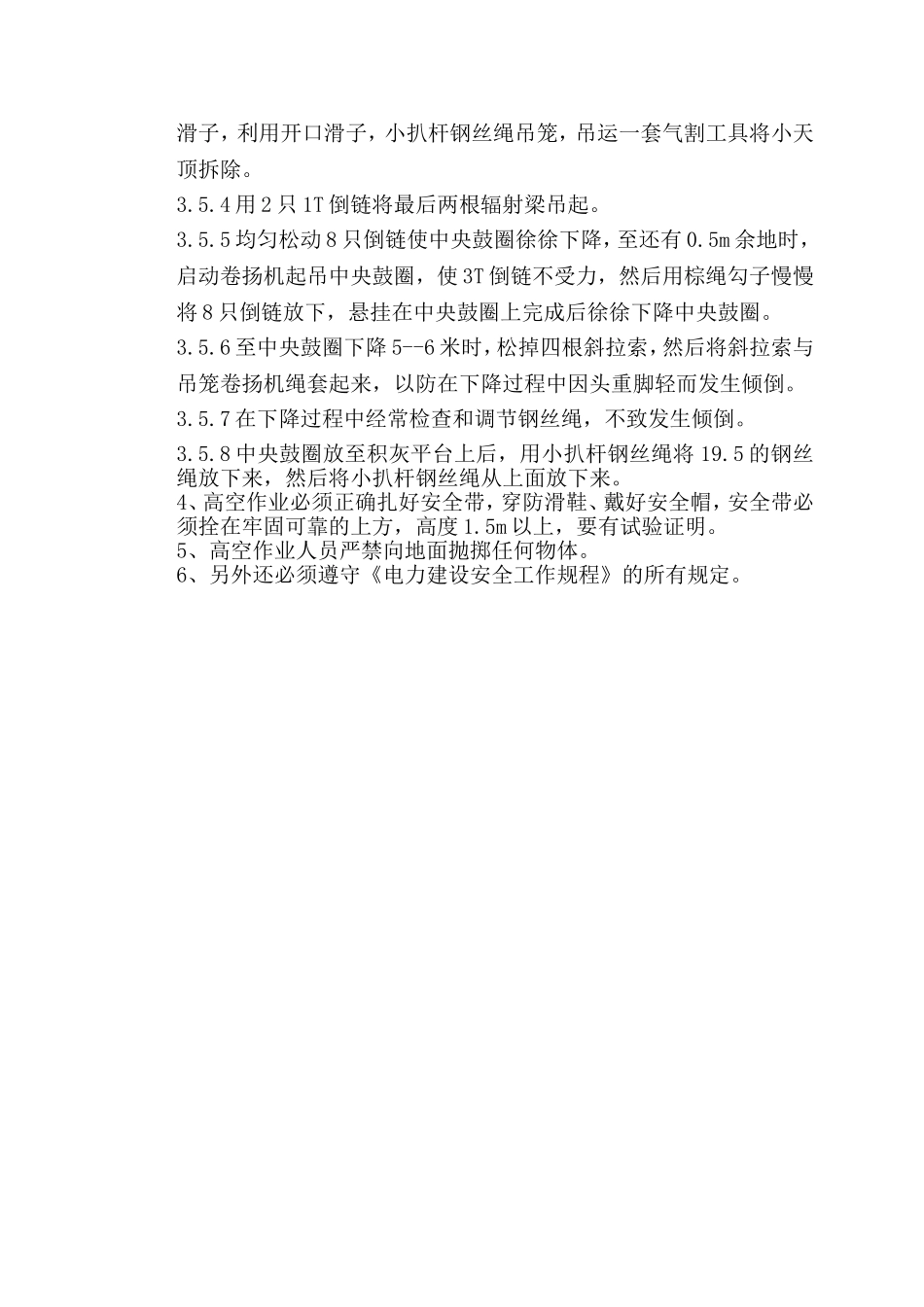

2在平台上设置导向轮,把小扒杆钢丝绳引至辐射梁端
