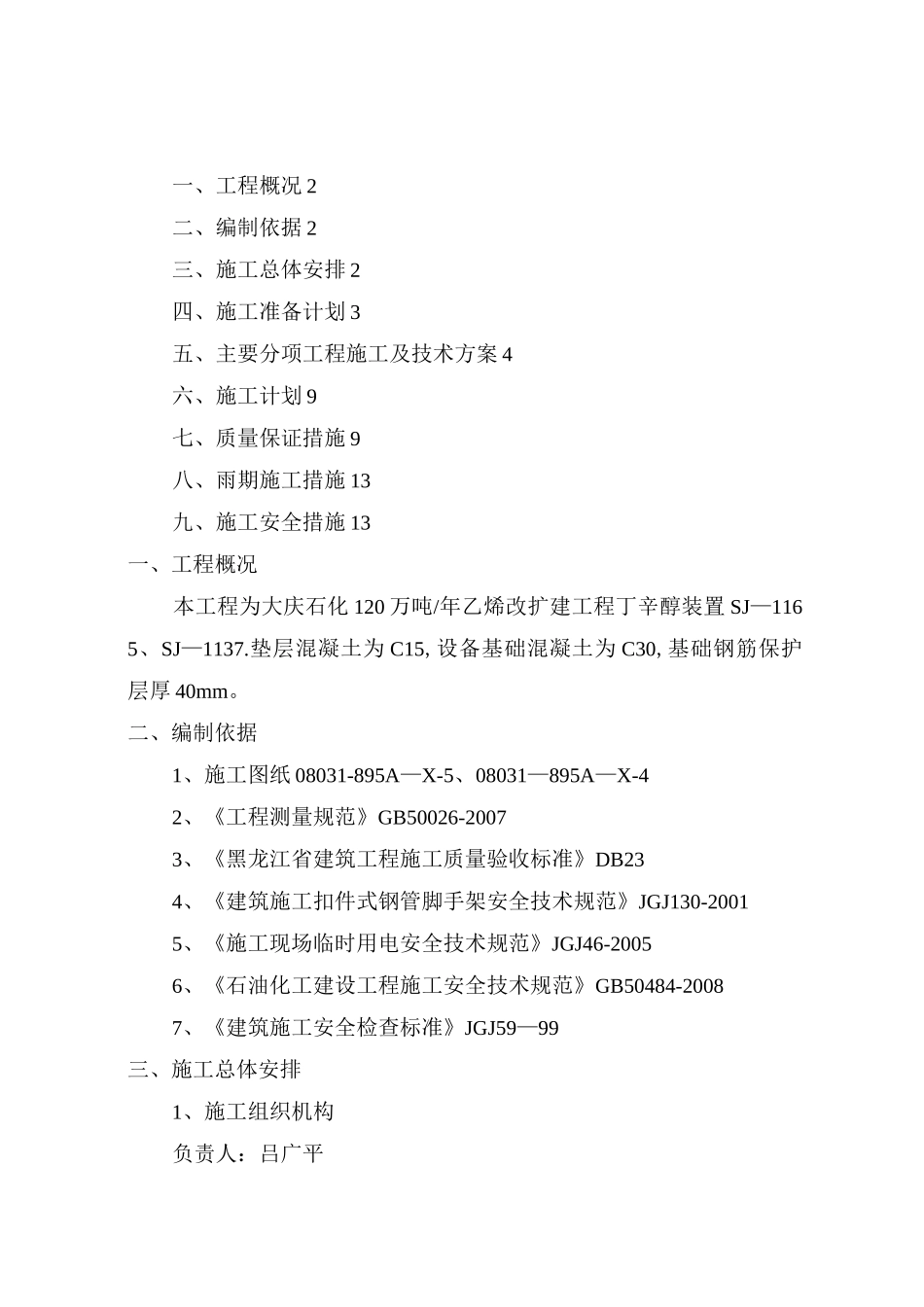

一、工程概况2二、编制依据2三、施工总体安排2四、施工准备计划3五、主要分项工程施工及技术方案4六、施工计划9七、质量保证措施9八、雨期施工措施13九、施工安全措施13一、工程概况本工程为大庆石化120万吨/年乙烯改扩建工程丁辛醇装置SJ—1165、SJ—1137
垫层混凝土为C15,设备基础混凝土为C30,基础钢筋保护层厚40mm

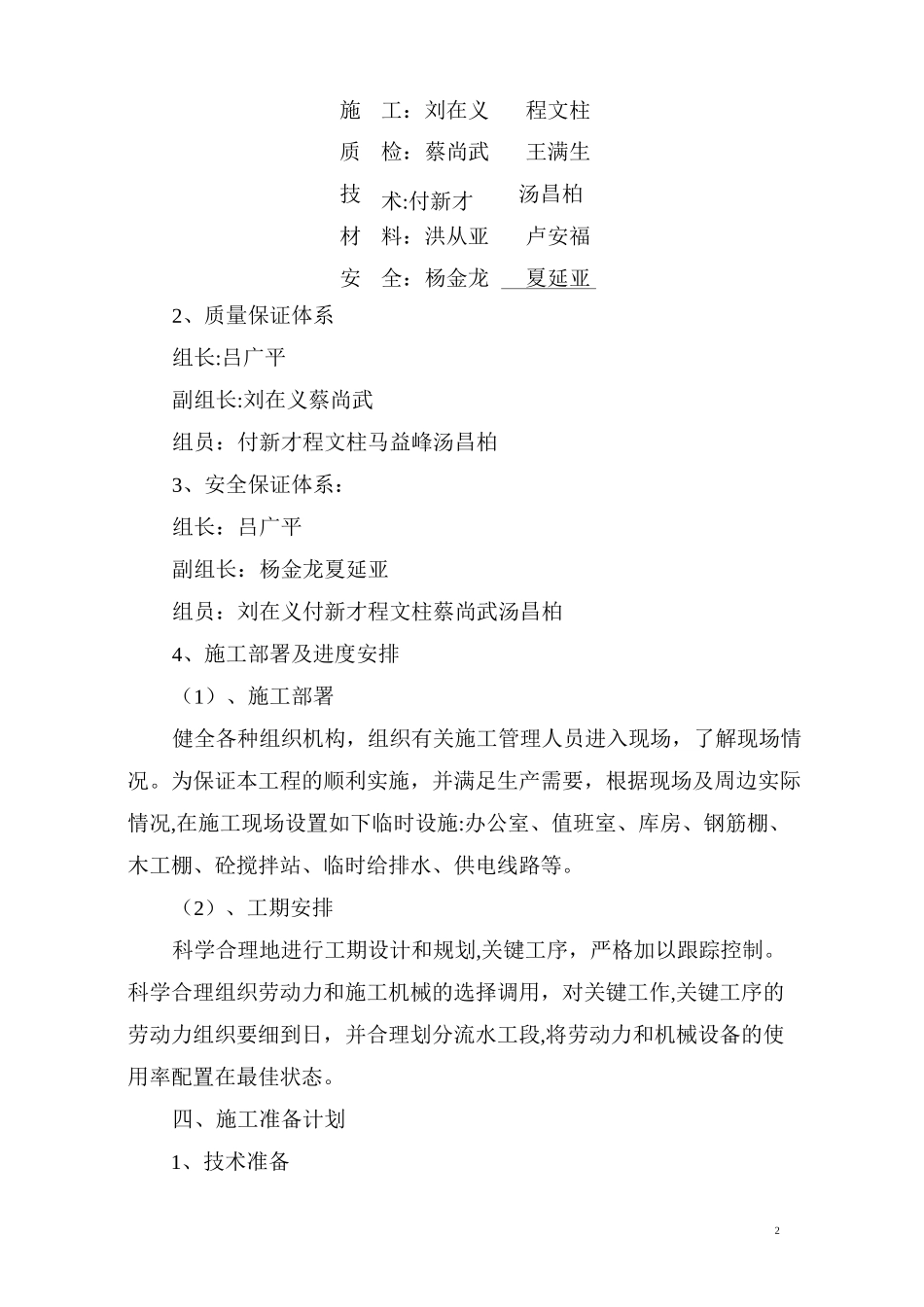

二、编制依据1、施工图纸08031-895A—X-5、08031—895A—X-42、《工程测量规范》GB50026-20073、《黑龙江省建筑工程施工质量验收标准》DB234、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20015、《施工现场临时用电安全技术规范》JGJ46-20056、《石油化工建设工程施工安全技术规范》GB50484-20087、《建筑施工安全检查标准》JGJ59—99三、施工总体安排1、施工组织机构负责人:吕广平2施工:刘在义程文柱质检:蔡尚武王满生技术:付新才汤昌柏材料:洪从亚卢安福安全:杨金龙夏延亚2、质量保证体系组长:吕广平副组长:刘在义蔡尚武组员:付新才程文柱马益峰汤昌柏3、安全保证体系:组长:吕广平副组长:杨金龙夏延亚组员:刘在义付新才程文柱蔡尚武汤昌柏4、施工部署及进度安排(1)、施工部署健全各种组织机构,组织有关施工管理人员进入现场,了解现场情况
为保证本工程的顺利实施,并满足生产需要,根据现场及周边实际情况,在施工现场设置如下临时设施:办公室、值班室、库房、钢筋棚、木工棚、砼搅拌站、临时给排水、供电线路等
(2)、工期安排科学合理地进行工期设计和规划,关键工序,严格加以跟踪控制
科学合理组织劳动力和施工机械的选择调用,对关键工作,关键工序的劳动力组织要细到日,并合理划分流水工段,将劳动力和机械设备的使用率配置在最佳状态

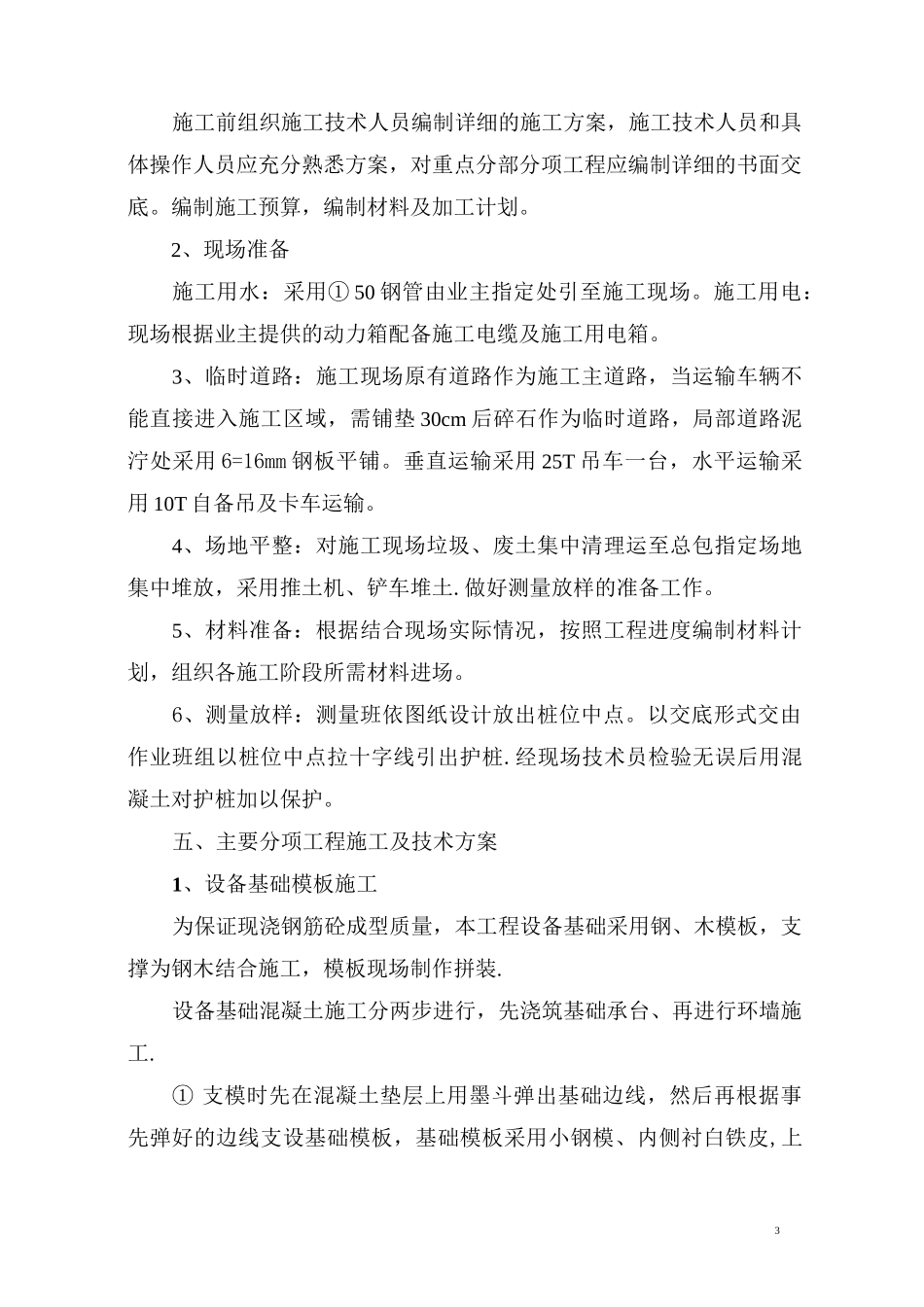

四、施工准备计划1、技术准备3施工前组织施工技术人员编制详细的施工方案,施工
