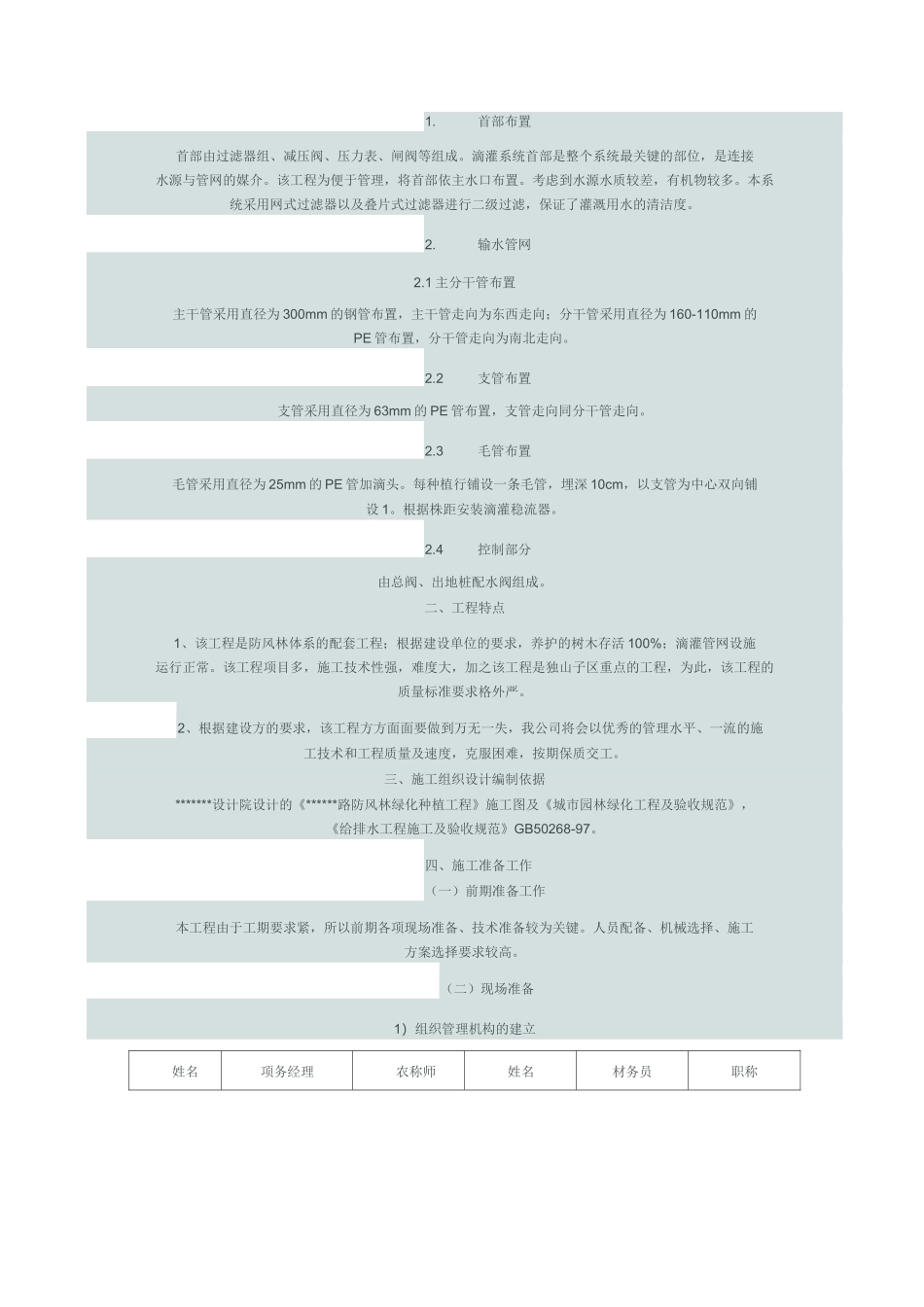

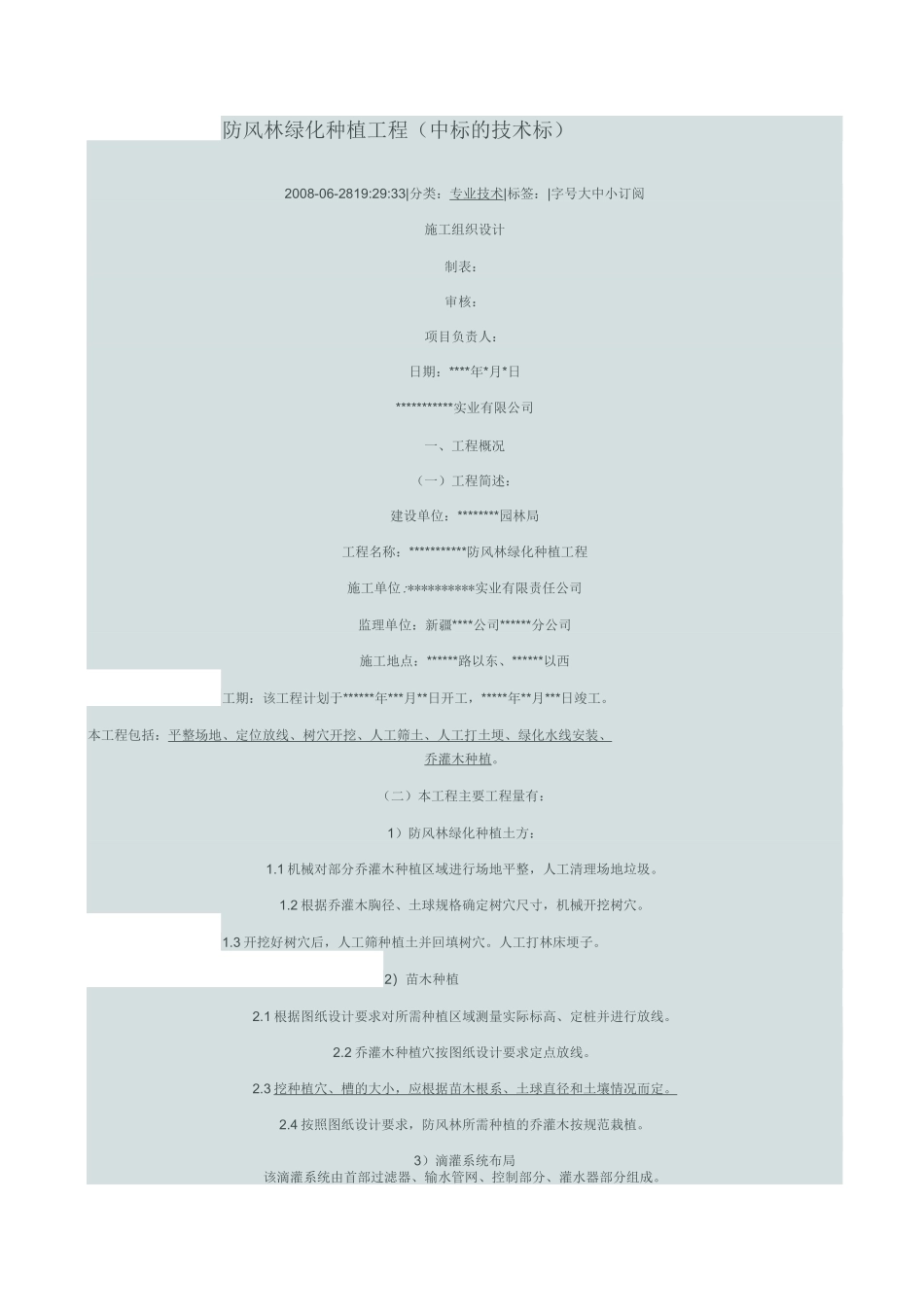

工程内容:防风林绿化种植工程(中标的技术标)2008-06-2819:29:33|分类:专业技术|标签:|字号大中小订阅施工组织设计制表:审核:项目负责人:日期:****年*月*日***********实业有限公司一、工程概况(一)工程简述:建设单位:********园林局工程名称:***********防风林绿化种植工程施工单位:**********实业有限责任公司监理单位:新疆****公司******分公司施工地点:******路以东、******以西工期:该工程计划于******年***月**日开工,*****年**月***日竣工。本工程包括:平整场地、定位放线、树穴开挖、人工筛土、人工打土埂、绿化水线安装、乔灌木种植。(二)本工程主要工程量有:1)防风林绿化种植土方:1.1机械对部分乔灌木种植区域进行场地平整,人工清理场地垃圾。1.2根据乔灌木胸径、土球规格确定树穴尺寸,机械开挖树穴。1.3开挖好树穴后,人工筛种植土并回填树穴。人工打林床埂子。2)苗木种植2.1根据图纸设计要求对所需种植区域测量实际标高、定桩并进行放线。2.2乔灌木种植穴按图纸设计要求定点放线。2.3挖种植穴、槽的大小,应根据苗木根系、土球直径和土壤情况而定。2.4按照图纸设计要求,防风林所需种植的乔灌木按规范栽植。3)滴灌系统布局该滴灌系统由首部过滤器、输水管网、控制部分、灌水器部分组成。1.首部布置首部由过滤器组、减压阀、压力表、闸阀等组成。滴灌系统首部是整个系统最关键的部位,是连接水源与管网的媒介。该工程为便于管理,将首部依主水口布置。考虑到水源水质较差,有机物较多。本系统采用网式过滤器以及叠片式过滤器进行二级过滤,保证了灌溉用水的清洁度。2.输水管网2.1主分干管布置主干管采用直径为300mm的钢管布置,主干管走向为东西走向;分干管采用直径为160-110mm的PE管布置,分干管走向为南北走向。2.2支管布置支管采用直径为63mm的PE管布置,支管走向同分干管走向。2.3毛管布置毛管采用直径为25mm的PE管加滴头。每种植行铺设一条毛管,埋深10cm,以支管为中心双向铺设1。根据株距安装滴灌稳流器。2.4控制部分由总阀、出地桩配水阀组成。二、工程特点1、该工程是防风林体系的配套工程;根据建设单位的要求,养护的树木存活100%;滴灌管网设施运行正常。该工程项目多,施工技术性强,难度大,加之该工程是独山子区重点的工程,为此,该工程的质量标准要求格外严。2、根据建设方的要求,该工程方方面面要做到万无一失,我公司将会以优秀的管理水平、一流的施工技术和工程质量及速度,克服困难,按期保质交工。三、施工组织设计编制依据*******设计院设计的《******路防风林绿化种植工程》施工图及《城市园林绿化工程及验收规范》,《给排水工程施工及验收规范》GB50268-97。四、施工准备工作(一)前期准备工作本工程由于工期要求紧,所以前期各项现场准备、技术准备较为关键。人员配备、机械选择、施工方案选择要求较高。(二)现场准备1)组织管理机构的建立姓名项务经理农称师姓名材务员职称***施工员***质检员高级工程师***主管施工机械****安全员***预算员***资料员技术员我公司组建该项目的施工管理项目部,项目部下设生产技术组、统计计划组、质量检查组、设备管理组。项目部人员名单如下:(三)劳动力组织准备本工程需要的劳动力,按计划适时组织进(退)场,签订劳务用工合同是顺利开展施工、按期完工、避免停工或窝工。本工程计划定位放线、土方挖筛进场30人,做好乔灌木种植前的定位放线、场地平整、树穴开挖、树穴筛土回填工作;乔灌木种植计划进场60人,做好乔灌木栽植、养护浇水工作;水线安装计划进场40人,做好水线的定位放线、安装、阀井砌筑工作。以本项目《合同条件》和《技术规范》为主,进行现场管理人员及劳务人员的岗位和工序教育,要求每人都了解各项工程的施工要求、施工方案、技术措施。以本单位管理体系、《公路工程施工安全技术规范》、环保等为要求、加强质量、安全、环保知识的岗位培训,关键岗位坚持持证上岗,做到人人重视质量、人人重视安全、环保,科学管理,文明施工。(四)机械设备主要施工机械设备表号序机械设备名称规格型号数量国别产地制造年份额定功率KWIE匕匕q厶冃备注1自卸汽车1....
