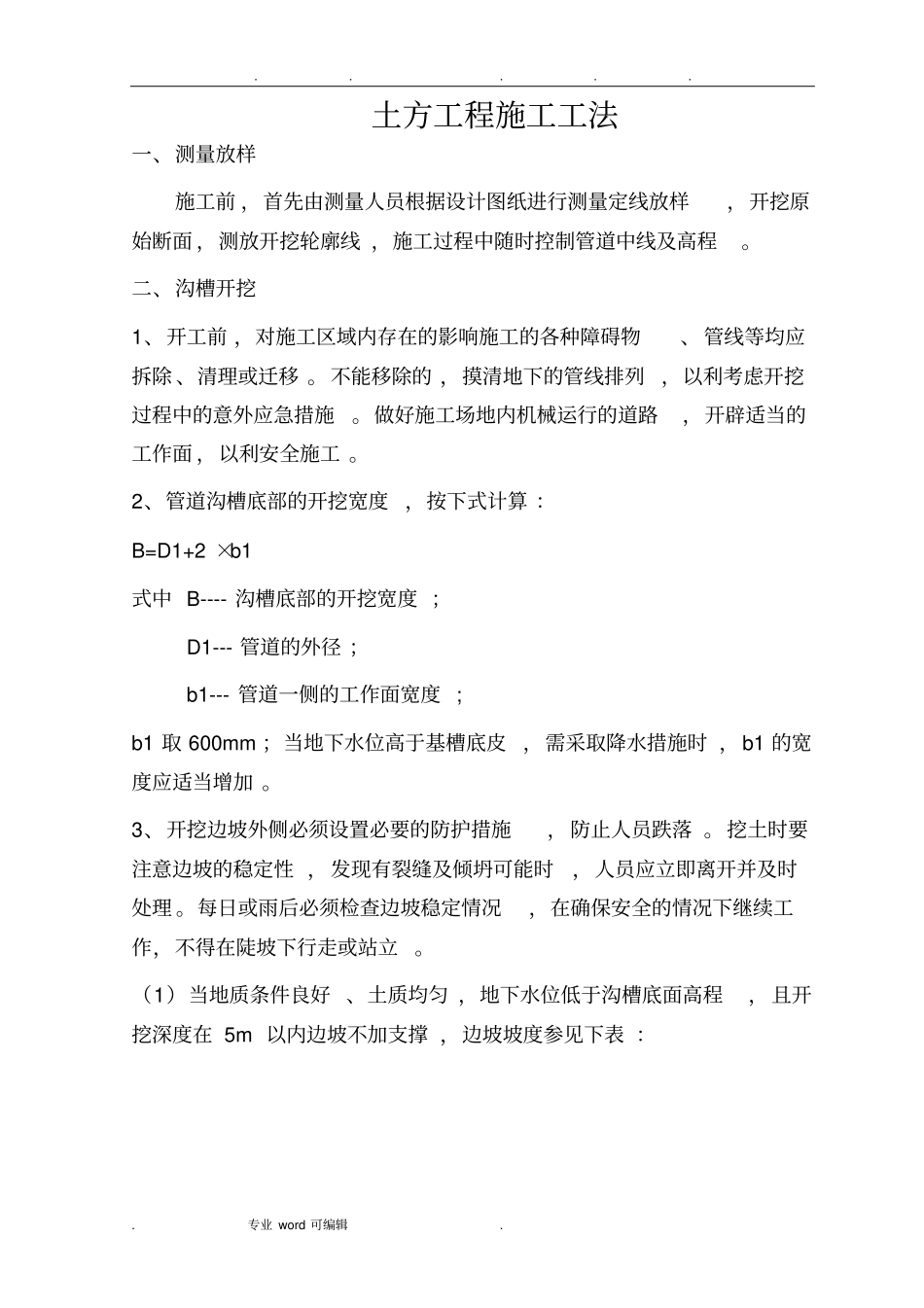

土方工程施工工法一、测量放样施工前,首先由测量人员根据设计图纸进行测量定线放样,开挖原始断面,测放开挖轮廓线,施工过程中随时控制管道中线及高程
二、沟槽开挖1、开工前,对施工区域内存在的影响施工的各种障碍物、管线等均应拆除、清理或迁移
不能移除的,摸清地下的管线排列,以利考虑开挖过程中的意外应急措施
做好施工场地内机械运行的道路,开辟适当的工作面,以利安全施工
2、管道沟槽底部的开挖宽度,按下式计算:B=D1+2×b1式中B----沟槽底部的开挖宽度;D1---管道的外径;b1---管道一侧的工作面宽度;b1取600mm;当地下水位高于基槽底皮,需采取降水措施时,b1的宽度应适当增加
3、开挖边坡外侧必须设置必要的防护措施,防止人员跌落
挖土时要注意边坡的稳定性,发现有裂缝及倾坍可能时,人员应立即离开并及时处理
每日或雨后必须检查边坡稳定情况,在确保安全的情况下继续工作,不得在陡坡下行走或站立
(1)当地质条件良好、土质均匀,地下水位低于沟槽底面高程,且开挖深度在5m以内边坡不加支撑,边坡坡度参见下表:
专业word可编辑

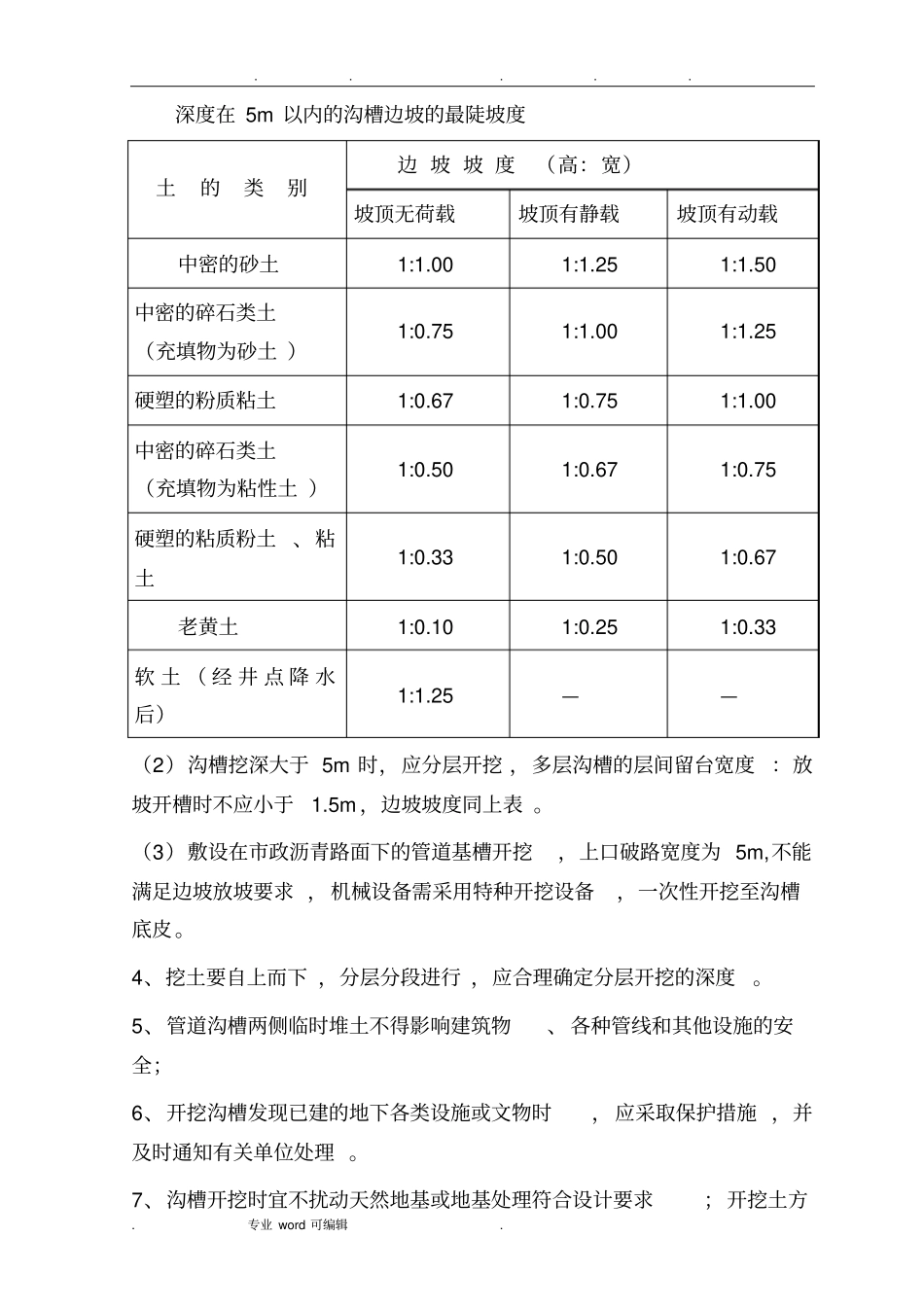

深度在5m以内的沟槽边坡的最陡坡度土的类别边坡坡度(高:宽)坡顶无荷载坡顶有静载坡顶有动载中密的砂土1:1
50中密的碎石类土(充填物为砂土)1:0
25硬塑的粉质粘土1:0
00中密的碎石类土(充填物为粘性土)1:0
75硬塑的粘质粉土、粘土1:0
67老黄土1:0
33软土(经井点降水后)1:1
25——(2)沟槽挖深大于5m时,应分层开挖,多层沟槽的层间留台宽度:放坡开槽时不应小于1
5m,边坡坡度同上表
(3)敷设在市政沥青路面下的管道基槽开挖,上口破路宽度为5m
