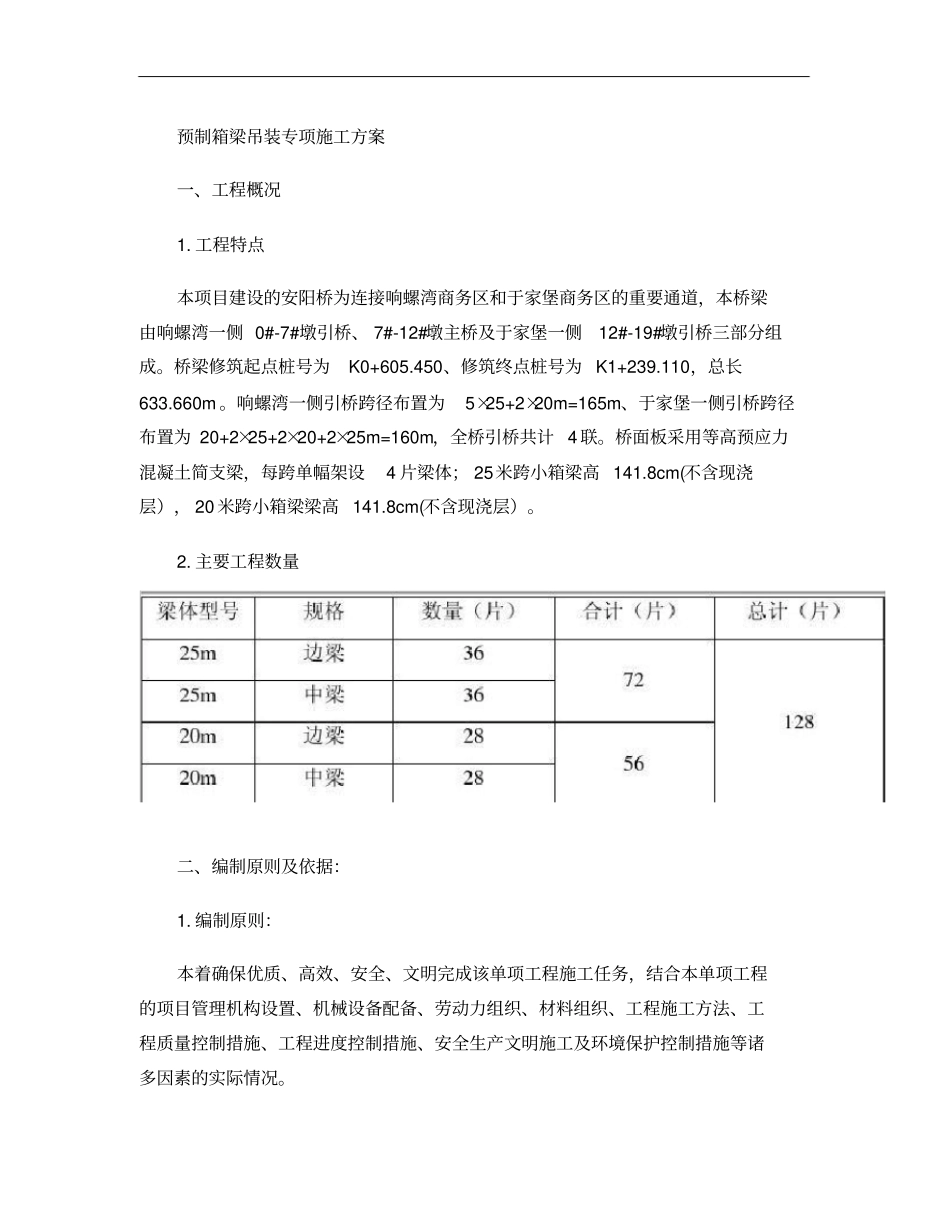

预制箱梁吊装专项施工方案一、工程概况1
工程特点本项目建设的安阳桥为连接响螺湾商务区和于家堡商务区的重要通道,本桥梁由响螺湾一侧0#-7#墩引桥、7#-12#墩主桥及于家堡一侧12#-19#墩引桥三部分组成
桥梁修筑起点桩号为K0+605
450、修筑终点桩号为K1+239
110,总长633
响螺湾一侧引桥跨径布置为5×25+2×20m=165m、于家堡一侧引桥跨径布置为20+2×25+2×20+2×25m=160m,全桥引桥共计4联
桥面板采用等高预应力混凝土简支梁,每跨单幅架设4片梁体;25米跨小箱梁高141
8cm(不含现浇层),20米跨小箱梁梁高141
8cm(不含现浇层)
主要工程数量二、编制原则及依据:1
编制原则:本着确保优质、高效、安全、文明完成该单项工程施工任务,结合本单项工程的项目管理机构设置、机械设备配备、劳动力组织、材料组织、工程施工方法、工程质量控制措施、工程进度控制措施、安全生产文明施工及环境保护控制措施等诸多因素的实际情况

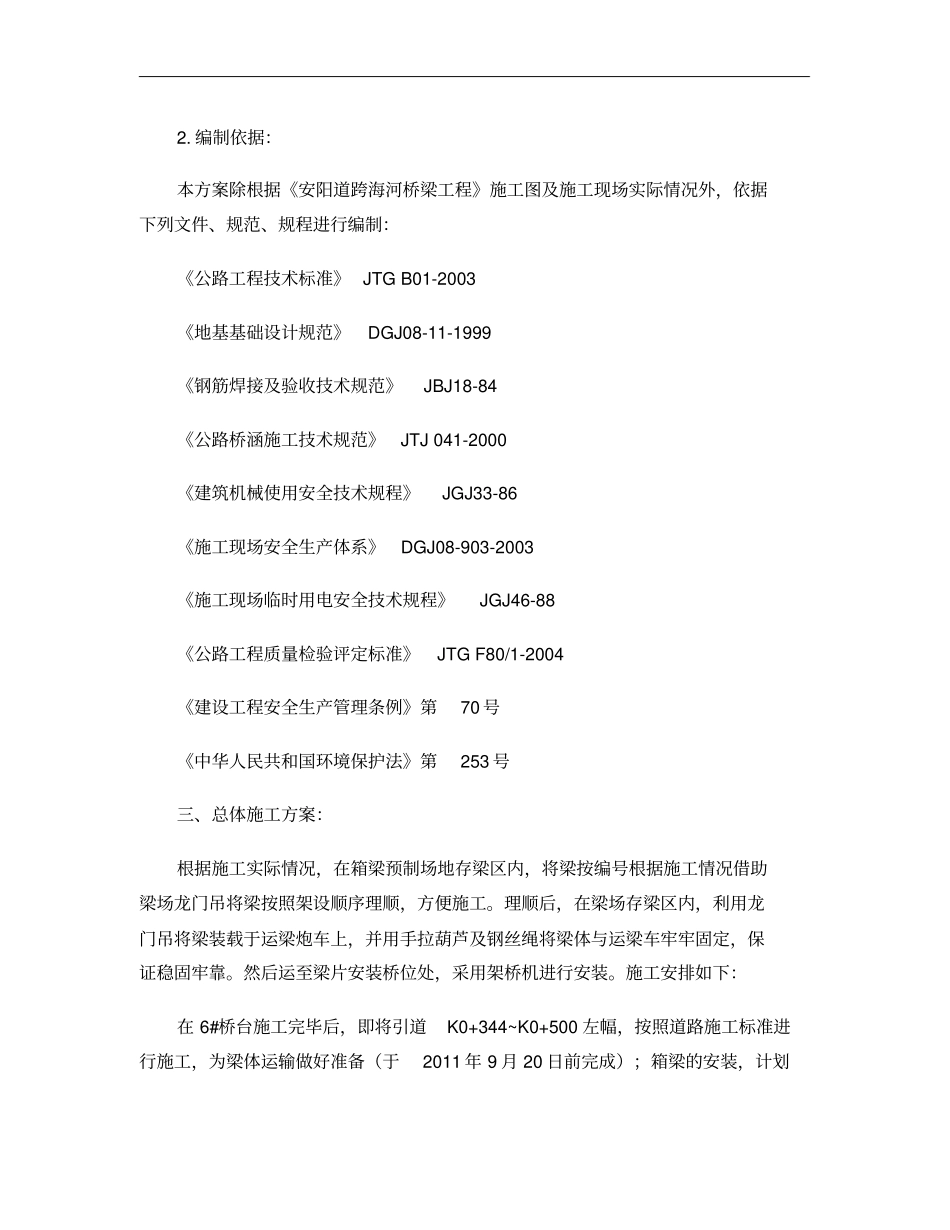

编制依据:本方案除根据《安阳道跨海河桥梁工程》施工图及施工现场实际情况外,依据下列文件、规范、规程进行编制:《公路工程技术标准》JTGB01-2003《地基基础设计规范》DGJ08-11-1999《钢筋焊接及验收技术规范》JBJ18-84《公路桥涵施工技术规范》JTJ041-2000《建筑机械使用安全技术规程》JGJ33-86《施工现场安全生产体系》DGJ08-903-2003《施工现场临时用电安全技术规程》JGJ46-88《公路工程质量检验评定标准》JTGF80/1-2004《建设工程安全生产管理条例》第70号《中华人民共和国环境保护法》第253号三、总体施工方案:根据施工实际情况,在箱梁预制场地存梁区内,将梁按编号根据施工情况借助梁场龙门吊将梁按照架设顺序理顺,方便施工

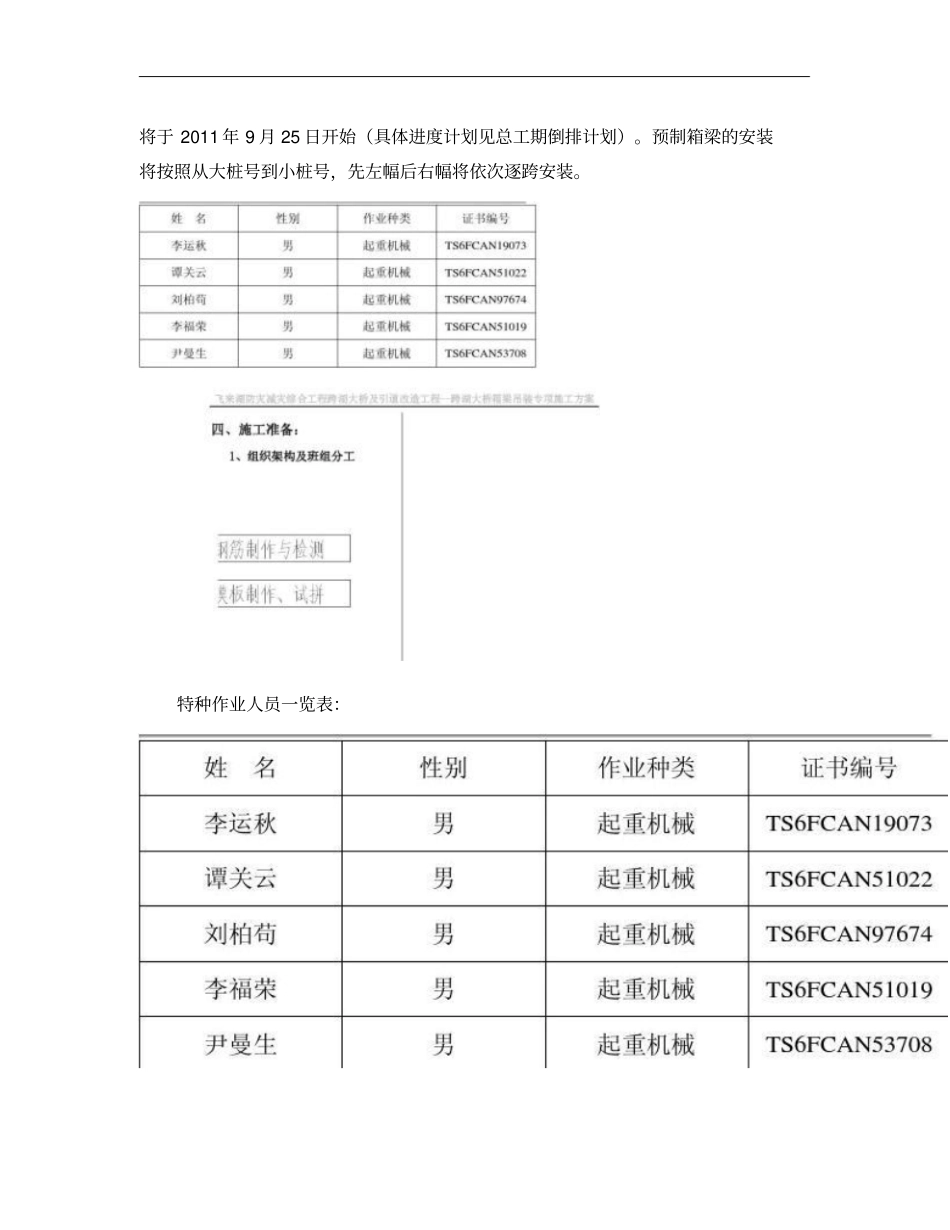

理顺后,在梁场存梁区内,利用龙
