施工预备第一要熟悉图纸,读懂设计用意,按照图纸提出管材用料计划和要求供货时刻,全新确保施工用量
同时管材在现场堆放时间不能太长,以避免因堆放太长产生变形
按照图纸和现场指定参照坐标进行现场测绘、定位,并按照地质资料了解地下水位、土质状况,做好施工设计方案
如地下水位超过沟底要求提前降水,直至水位低于沟底,降水可按如实际因地制宜,通过经济技术比较,采用井点降水或深井降水为宜
按照施工现场的实际情形,沿线选择好管材堆放场地,场地选择要就近管线,以便于吊装就位,减少中间运输
2沟槽开挖依照审定施工方案的方式进行沟槽开挖,开挖坡度要按放坡求严格控制,沟底标高要随时检测,不要出现超挖
同时要控制好沟底平整度,尤其是安装玻璃钢管,若是出现沟底不平将出现插入时安装困难
如沟底土质不好或有卵石,要求换土或用灰土管基
为了让管道均匀受力,最好在管底铺200mm厚中砂
如地下水位比较高,应在开挖前提前降水
降水期间要跟踪监测水位,直到水位降到与管底标高相同或稍稍低于管底标高时再开始挖沟
管沟开挖时,要按照土质情况做好管沟双侧的支护工作,要保证在管沟内作业时的人生安全

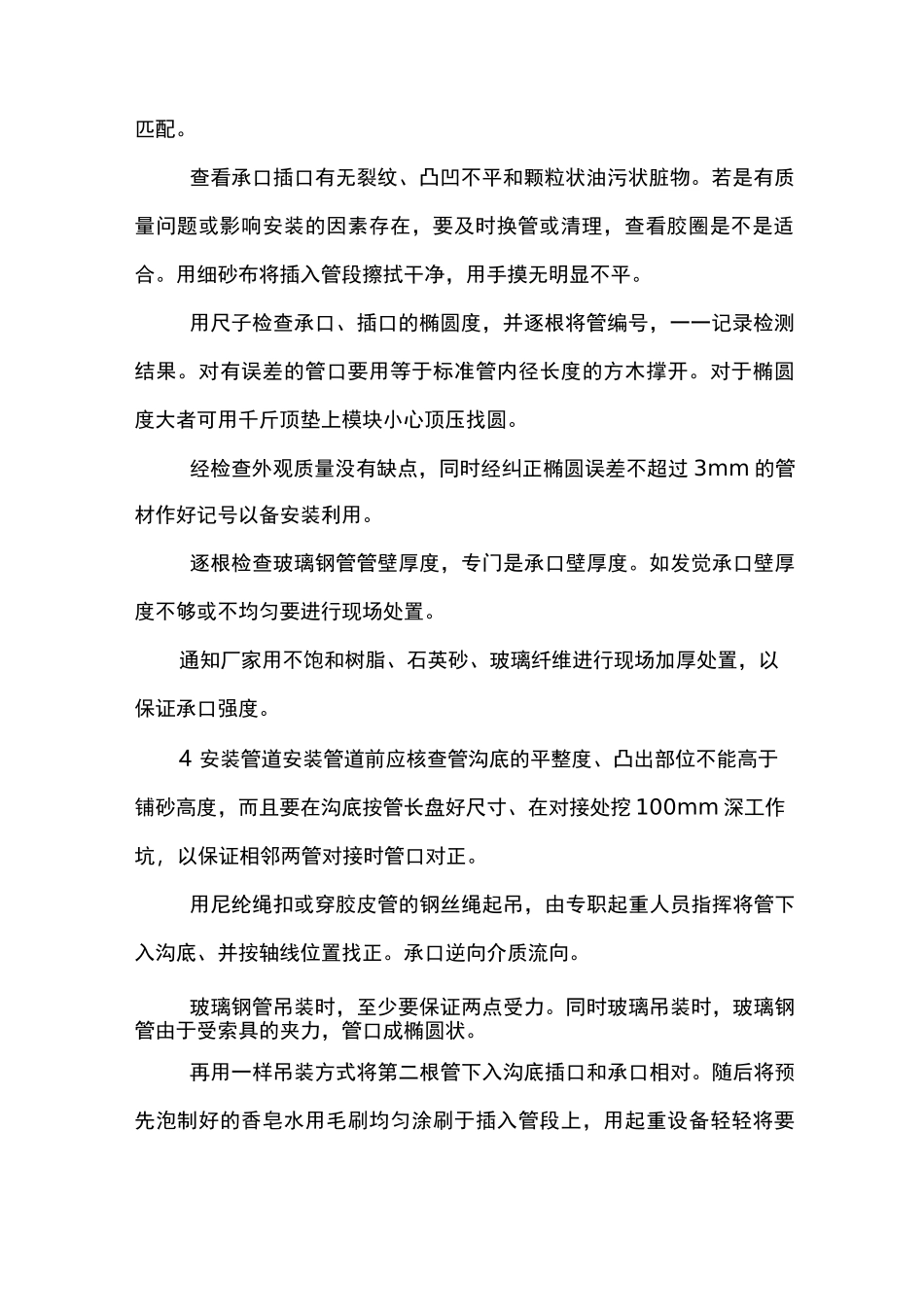

3管材查验管材查验是玻璃钢管施工中很重要的一个环节,除为了保证管材质量需要进行必要的检查外,重要的是检查承插口部位是不是匹配
查看承口插口有无裂纹、凸凹不平和颗粒状油污状脏物
若是有质量问题或影响安装的因素存在,要及时换管或清理,查看胶圈是不是适合
用细砂布将插入管段擦拭干净,用手摸无明显不平
用尺子检查承口、插口的椭圆度,并逐根将管编号,一一记录检测结果
对有误差的管口要用等于标准管内径长度的方木撑开
对于椭圆度大者可用千斤顶垫上模块小心顶压找圆
经检查外观质量没有缺点,同时经纠正椭圆误差不超过3mm的管材作好记号以备安装利用
逐根检查玻璃钢管管壁厚度,专门是承口壁厚度
如发觉承口壁厚度不够或不均匀要进行现场处置
