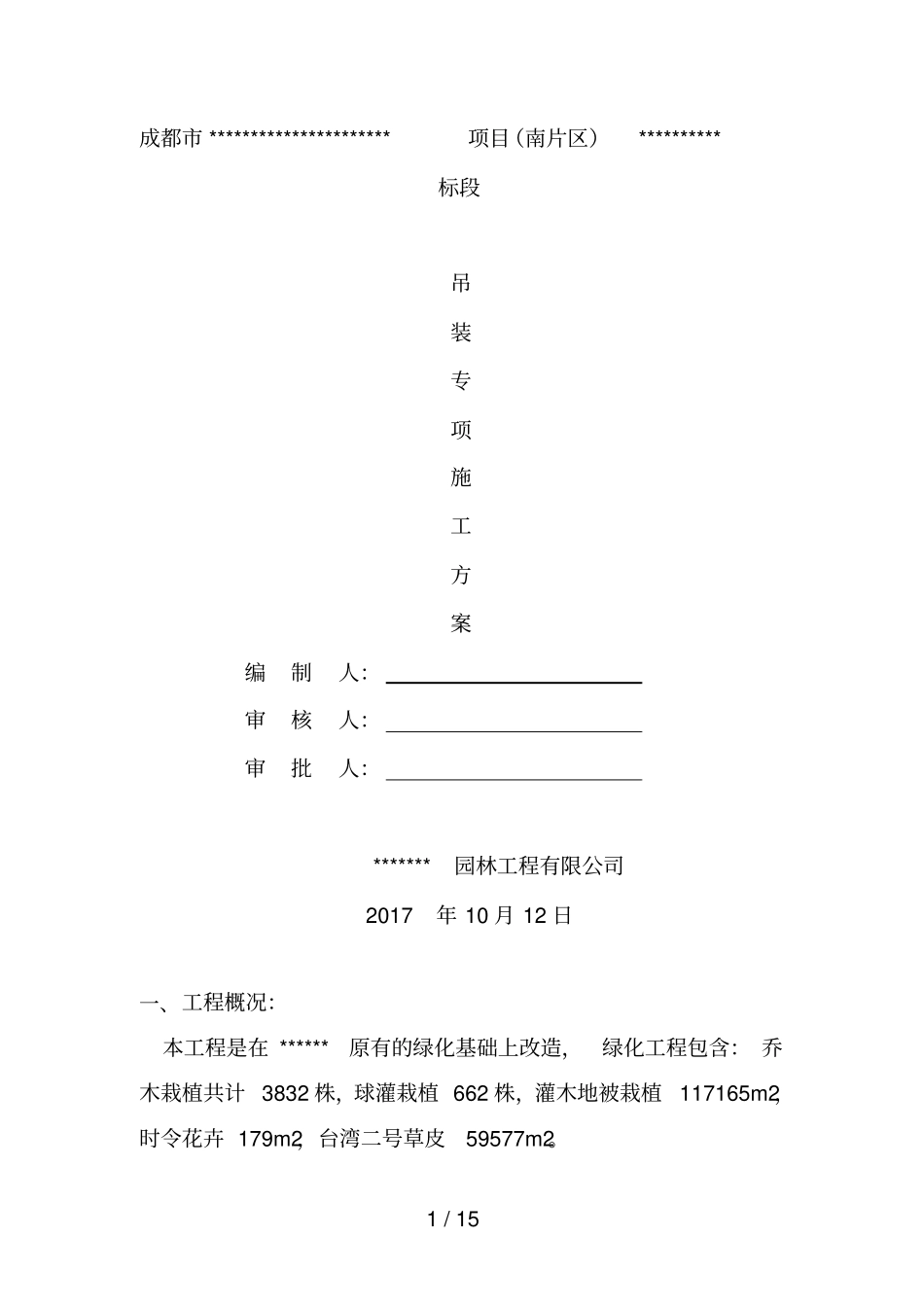

1/15成都市**********************项目(南片区)**********标段吊装专项施工方案编制人:审核人:审批人:*******园林工程有限公司2017年10月12日一、工程概况:本工程是在******原有的绿化基础上改造,绿化工程包含:乔木栽植共计3832株,球灌栽植662株,灌木地被栽植117165m2,时令花卉179m2,台湾二号草皮59577m2

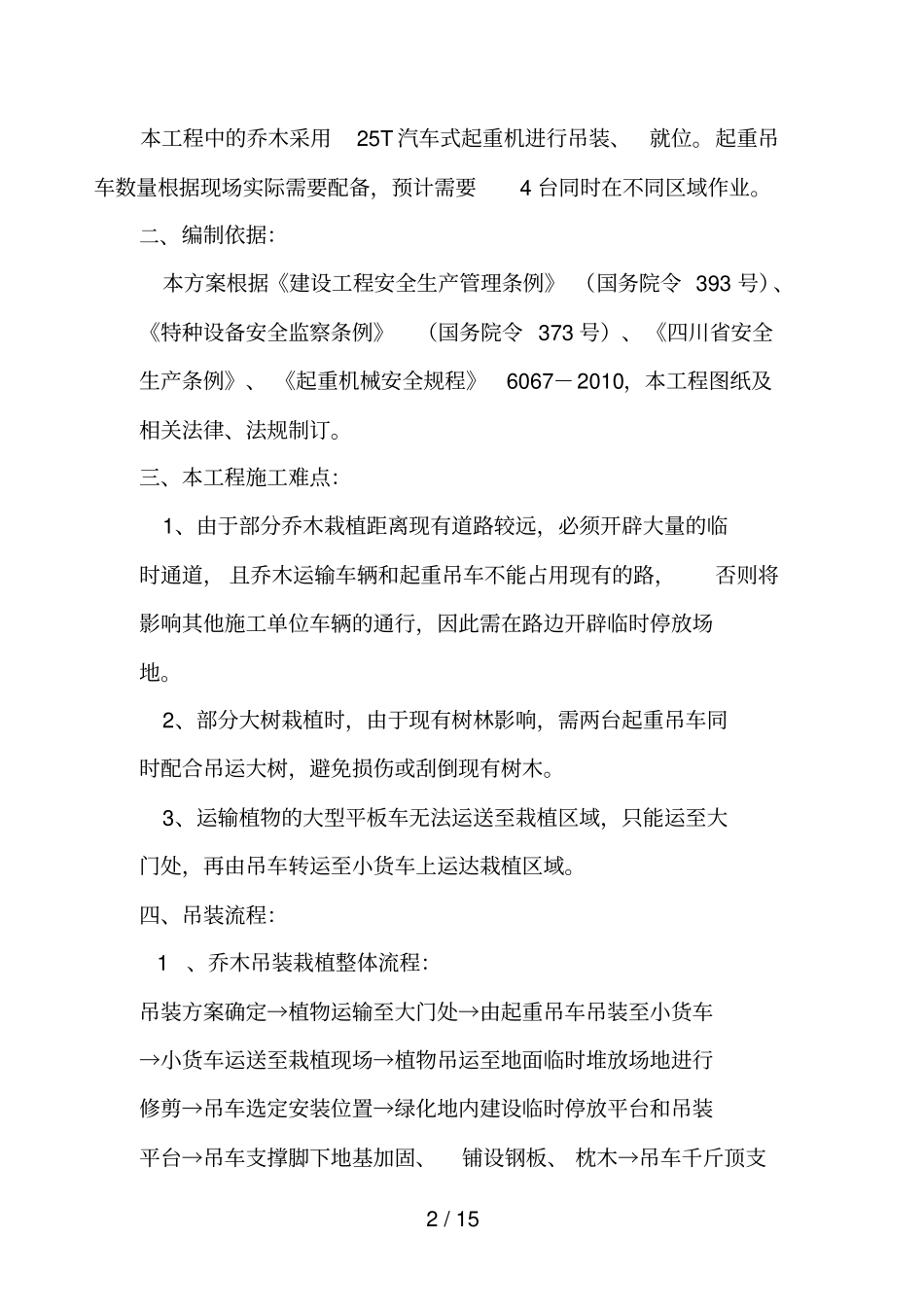

2/15本工程中的乔木采用25T汽车式起重机进行吊装、就位
起重吊车数量根据现场实际需要配备,预计需要4台同时在不同区域作业
二、编制依据:本方案根据《建设工程安全生产管理条例》(国务院令393号)、《特种设备安全监察条例》(国务院令373号)、《四川省安全生产条例》、《起重机械安全规程》6067-2010,本工程图纸及相关法律、法规制订
三、本工程施工难点:1、由于部分乔木栽植距离现有道路较远,必须开辟大量的临时通道,且乔木运输车辆和起重吊车不能占用现有的路,否则将影响其他施工单位车辆的通行,因此需在路边开辟临时停放场地
2、部分大树栽植时,由于现有树林影响,需两台起重吊车同时配合吊运大树,避免损伤或刮倒现有树木
3、运输植物的大型平板车无法运送至栽植区域,只能运至大门处,再由吊车转运至小货车上运达栽植区域

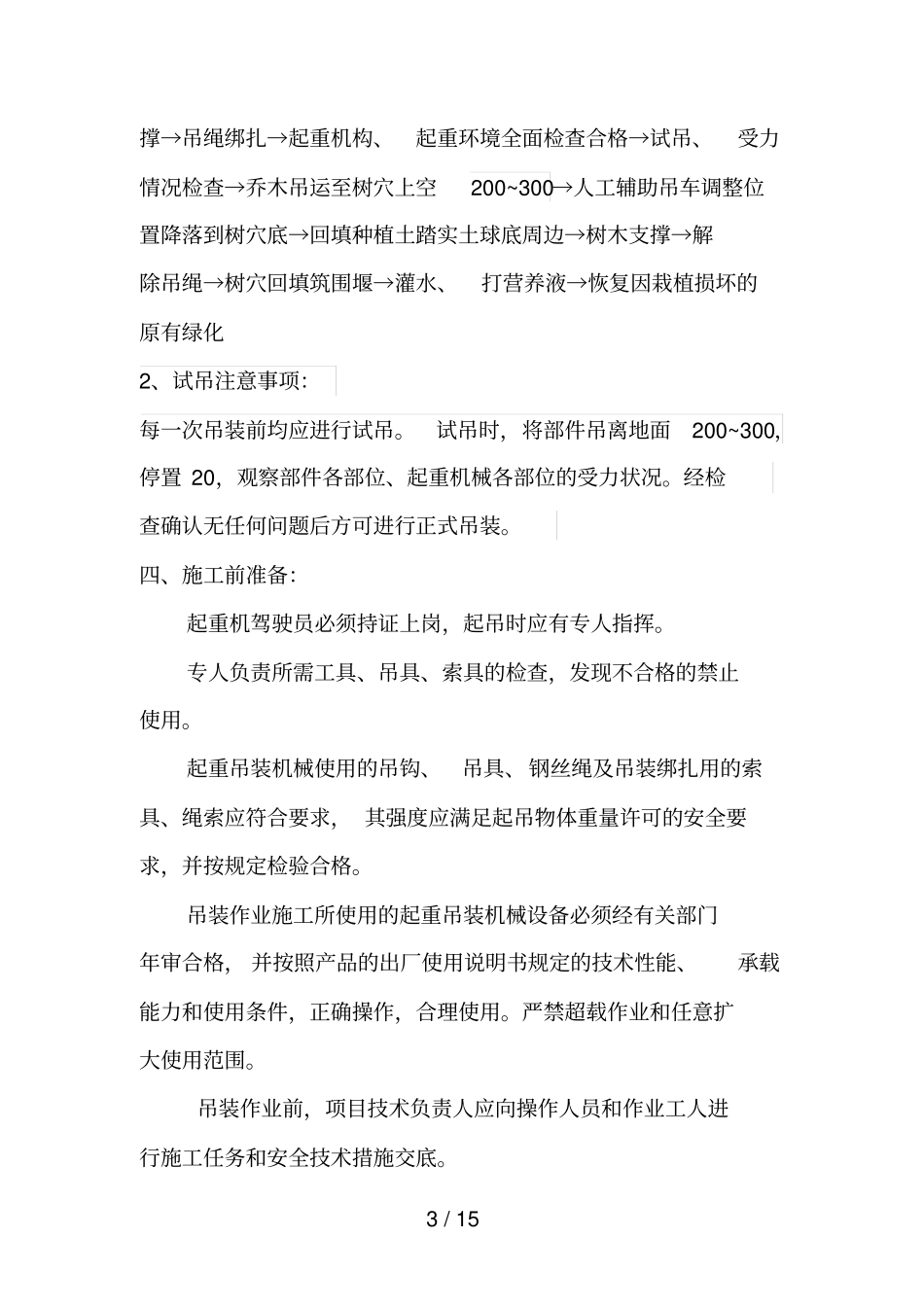

四、吊装流程:1、乔木吊装栽植整体流程:吊装方案确定→植物运输至大门处→由起重吊车吊装至小货车→小货车运送至栽植现场→植物吊运至地面临时堆放场地进行修剪→吊车选定安装位置→绿化地内建设临时停放平台和吊装平台→吊车支撑脚下地基加固、铺设钢板、枕木→吊车千斤顶支3/15撑→吊绳绑扎→起重机构、起重环境全面检查合格→试吊、受力情况检查→乔木吊运至树穴上空200~300→人工辅助吊车调整位置降落到树穴底→回填种植土踏实土球底周边→树木支撑→解除吊绳→树穴回填筑围堰→灌水、打营养液→恢复因栽植损坏的原有绿
