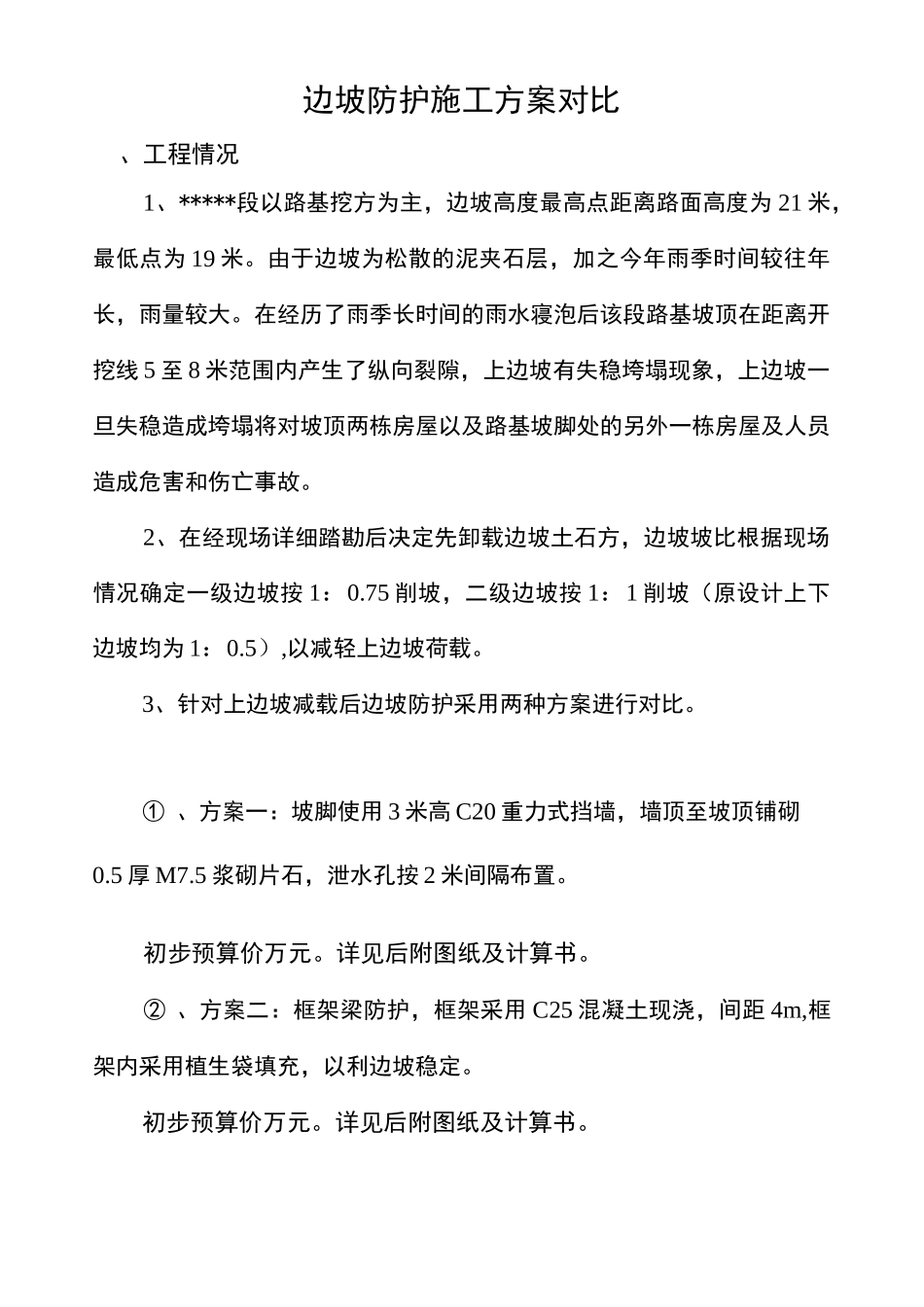

边坡防护施工方案对比、工程情况1、*****段以路基挖方为主,边坡高度最高点距离路面高度为21米,最低点为19米
由于边坡为松散的泥夹石层,加之今年雨季时间较往年长,雨量较大
在经历了雨季长时间的雨水寝泡后该段路基坡顶在距离开挖线5至8米范围内产生了纵向裂隙,上边坡有失稳垮塌现象,上边坡一旦失稳造成垮塌将对坡顶两栋房屋以及路基坡脚处的另外一栋房屋及人员造成危害和伤亡事故
2、在经现场详细踏勘后决定先卸载边坡土石方,边坡坡比根据现场情况确定一级边坡按1:0
75削坡,二级边坡按1:1削坡(原设计上下边坡均为1:0
5),以减轻上边坡荷载
3、针对上边坡减载后边坡防护采用两种方案进行对比
①、方案一:坡脚使用3米高C20重力式挡墙,墙顶至坡顶铺砌0
5浆砌片石,泄水孔按2米间隔布置
初步预算价万元
详见后附图纸及计算书
②、方案二:框架梁防护,框架采用C25混凝土现浇,间距4m,框架内采用植生袋填充,以利边坡稳定
初步预算价万元
详见后附图纸及计算书

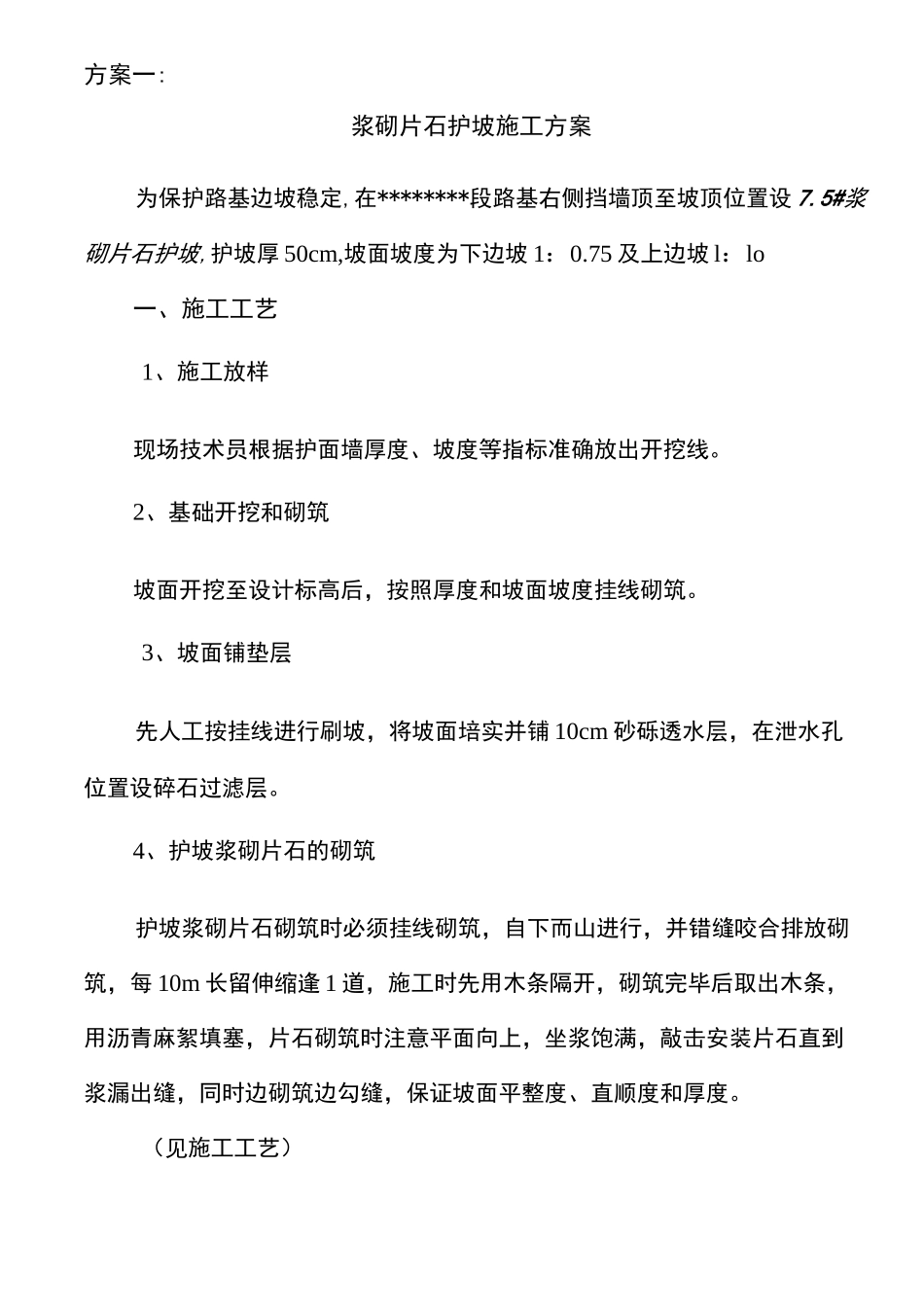

方案一:浆砌片石护坡施工方案为保护路基边坡稳定,在********段路基右侧挡墙顶至坡顶位置设7
5#浆砌片石护坡,护坡厚50cm,坡面坡度为下边坡1:0
75及上边坡l:lo一、施工工艺1、施工放样现场技术员根据护面墙厚度、坡度等指标准确放出开挖线
2、基础开挖和砌筑坡面开挖至设计标高后,按照厚度和坡面坡度挂线砌筑
3、坡面铺垫层先人工按挂线进行刷坡,将坡面培实并铺10cm砂砾透水层,在泄水孔位置设碎石过滤层
4、护坡浆砌片石的砌筑护坡浆砌片石砌筑时必须挂线砌筑,自下而山进行,并错缝咬合排放砌筑,每10m长留伸缩逢1道,施工时先用木条隔开,砌筑完毕后取出木条,用沥青麻絮填塞,片石砌筑时注意平面向上,坐浆饱满,敲击安装片石直到浆漏出缝,同时边砌筑边勾缝,保证坡面平整度、直顺度和厚度

(见施工工艺)护坡施工工艺框图5、检测
