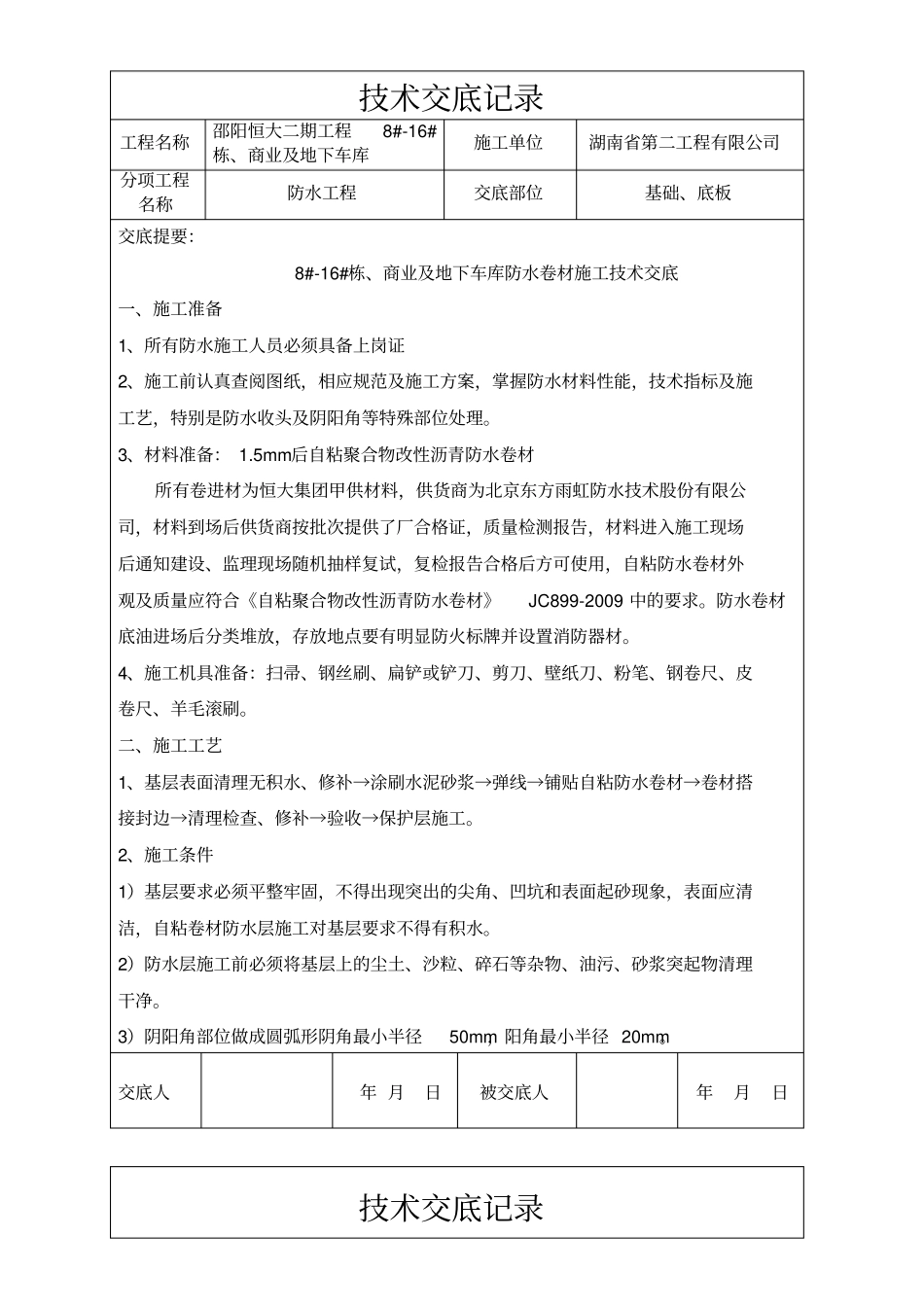

技术交底记录工程名称邵阳恒大二期工程8#-16#栋、商业及地下车库施工单位湖南省第二工程有限公司分项工程名称防水工程交底部位基础、底板交底提要:8#-16#栋、商业及地下车库防水卷材施工技术交底一、施工准备1、所有防水施工人员必须具备上岗证2、施工前认真查阅图纸,相应规范及施工方案,掌握防水材料性能,技术指标及施工艺,特别是防水收头及阴阳角等特殊部位处理
3、材料准备:1
5mm后自粘聚合物改性沥青防水卷材所有卷进材为恒大集团甲供材料,供货商为北京东方雨虹防水技术股份有限公司,材料到场后供货商按批次提供了厂合格证,质量检测报告,材料进入施工现场后通知建设、监理现场随机抽样复试,复检报告合格后方可使用,自粘防水卷材外观及质量应符合《自粘聚合物改性沥青防水卷材》JC899-2009中的要求
防水卷材底油进场后分类堆放,存放地点要有明显防火标牌并设置消防器材
4、施工机具准备:扫帚、钢丝刷、扁铲或铲刀、剪刀、壁纸刀、粉笔、钢卷尺、皮卷尺、羊毛滚刷
二、施工工艺1、基层表面清理无积水、修补→涂刷水泥砂浆→弹线→铺贴自粘防水卷材→卷材搭接封边→清理检查、修补→验收→保护层施工
2、施工条件1)基层要求必须平整牢固,不得出现突出的尖角、凹坑和表面起砂现象,表面应清洁,自粘卷材防水层施工对基层要求不得有积水
2)防水层施工前必须将基层上的尘土、沙粒、碎石等杂物、油污、砂浆突起物清理干净

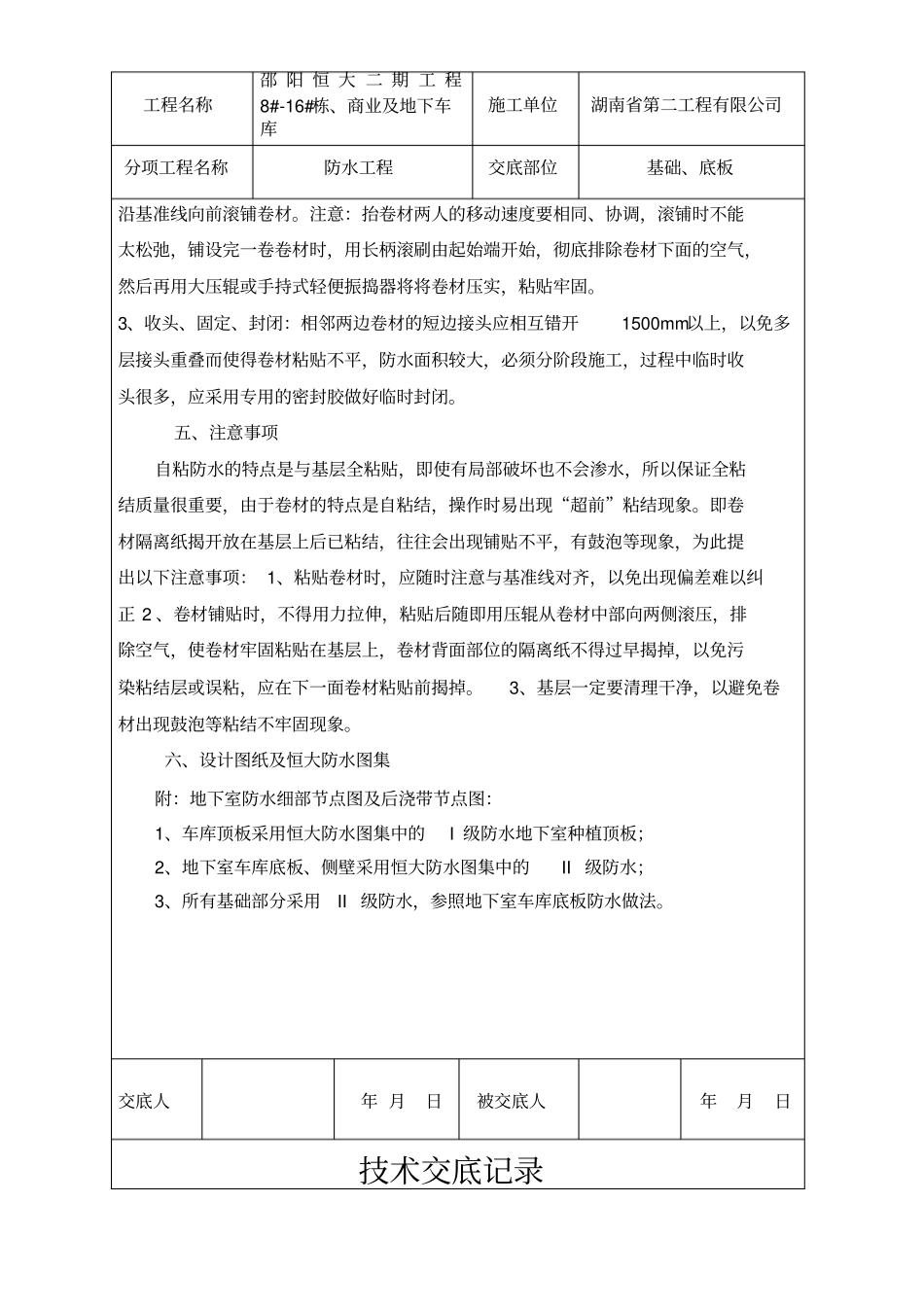

3)阴阳角部位做成圆弧形阴角最小半径50mm,阳角最小半径20mm
交底人年月日被交底人年月日技术交底记录工程名称邵阳恒大二期工程8#-16#栋、商业及地下车库施工单位湖南省第二工程有限公司分项工程名称防水工程交底部位基础、底板三、施工方法1、卷材总体铺贴顺序为先高跨后低跨,同等高度的,先远后近,同一里面的从高向低处开始铺贴
2、刷水泥砂浆前,基层必须清理干净,无积水,按设计总说明中基层含水率不应大于9%
