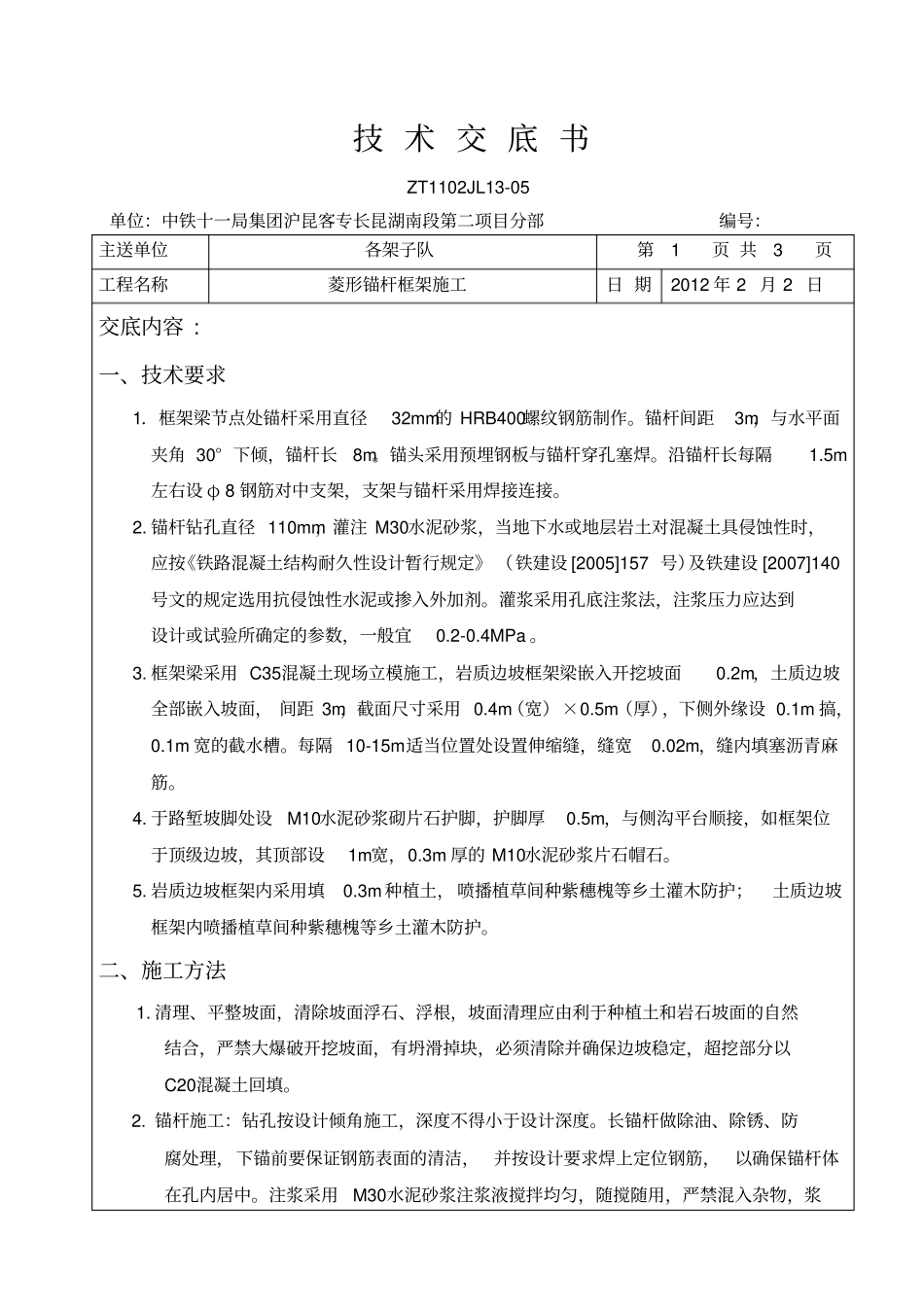

技术交底书ZT1102JL13-05单位:中铁十一局集团沪昆客专长昆湖南段第二项目分部编号:主送单位各架子队第1页共3页工程名称菱形锚杆框架施工日期2012年2月2日交底内容:一、技术要求1.框架梁节点处锚杆采用直径32mm的HRB400螺纹钢筋制作
锚杆间距3m,与水平面夹角30°下倾,锚杆长8m
锚头采用预埋钢板与锚杆穿孔塞焊
沿锚杆长每隔1
5m左右设φ8钢筋对中支架,支架与锚杆采用焊接连接
锚杆钻孔直径110mm,灌注M30水泥砂浆,当地下水或地层岩土对混凝土具侵蚀性时,应按《铁路混凝土结构耐久性设计暂行规定》(铁建设[2005]157号)及铁建设[2007]140号文的规定选用抗侵蚀性水泥或掺入外加剂
灌浆采用孔底注浆法,注浆压力应达到设计或试验所确定的参数,一般宜0
框架梁采用C35混凝土现场立模施工,岩质边坡框架梁嵌入开挖坡面0
2m,土质边坡全部嵌入坡面,间距3m,截面尺寸采用0
4m(宽)×0
5m(厚),下侧外缘设0
1m宽的截水槽
每隔10-15m适当位置处设置伸缩缝,缝宽0
02m,缝内填塞沥青麻筋
于路堑坡脚处设M10水泥砂浆砌片石护脚,护脚厚0
5m,与侧沟平台顺接,如框架位于顶级边坡,其顶部设1m宽,0
3m厚的M10水泥砂浆片石帽石
岩质边坡框架内采用填0
3m种植土,喷播植草间种紫穗槐等乡土灌木防护;土质边坡框架内喷播植草间种紫穗槐等乡土灌木防护

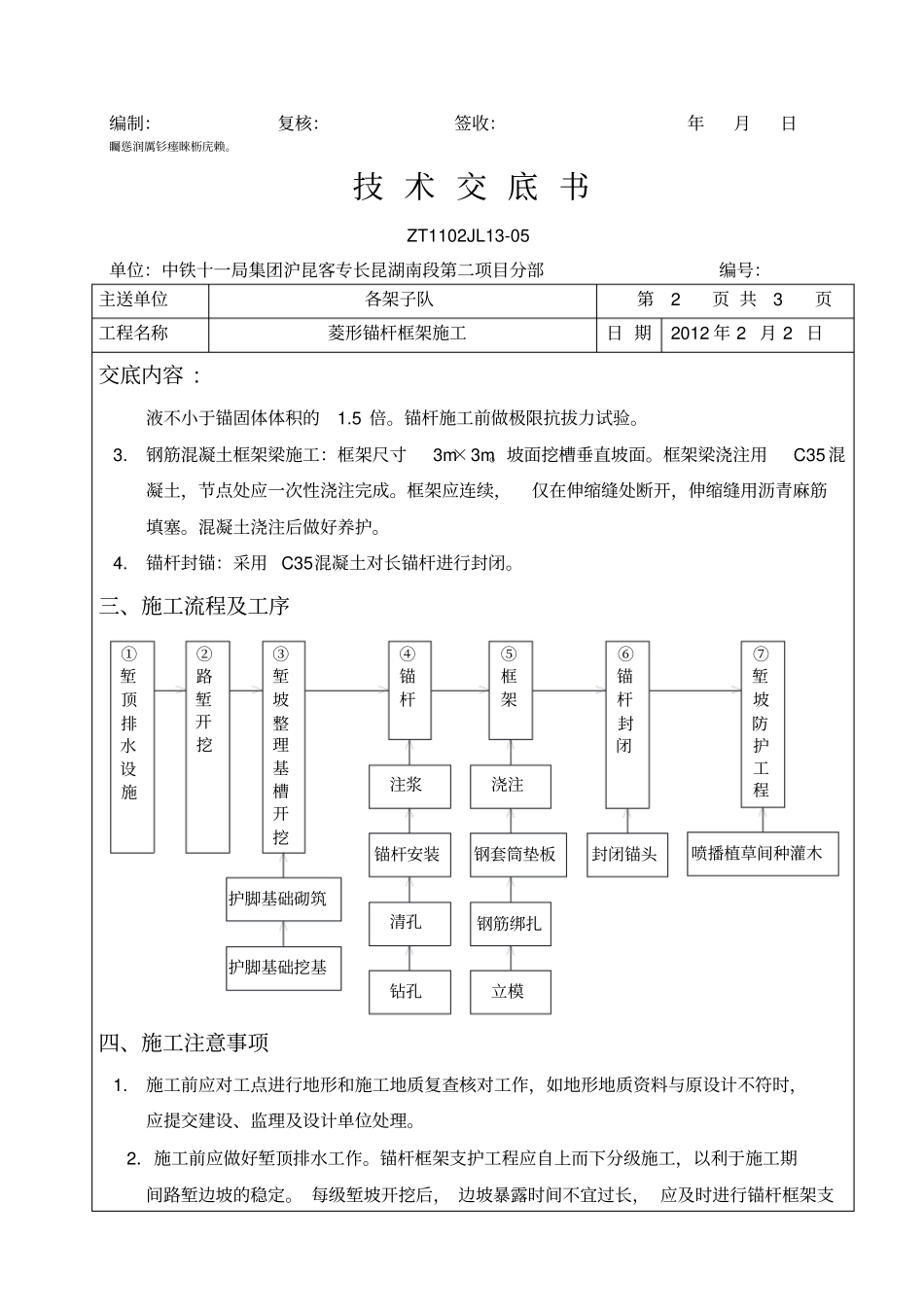

二、施工方法1
清理、平整坡面,清除坡面浮石、浮根,坡面清理应由利于种植土和岩石坡面的自然结合,严禁大爆破开挖坡面,有坍滑掉块,必须清除并确保边坡稳定,超挖部分以C20混凝土回填
锚杆施工:钻孔按设计倾角施工,深度不得小于设计深度
长锚杆做除油、除锈、防腐处理,下锚前要保证钢筋表面的清洁,并按设计要求焊上定位钢筋,以确保锚杆体在孔内居中
