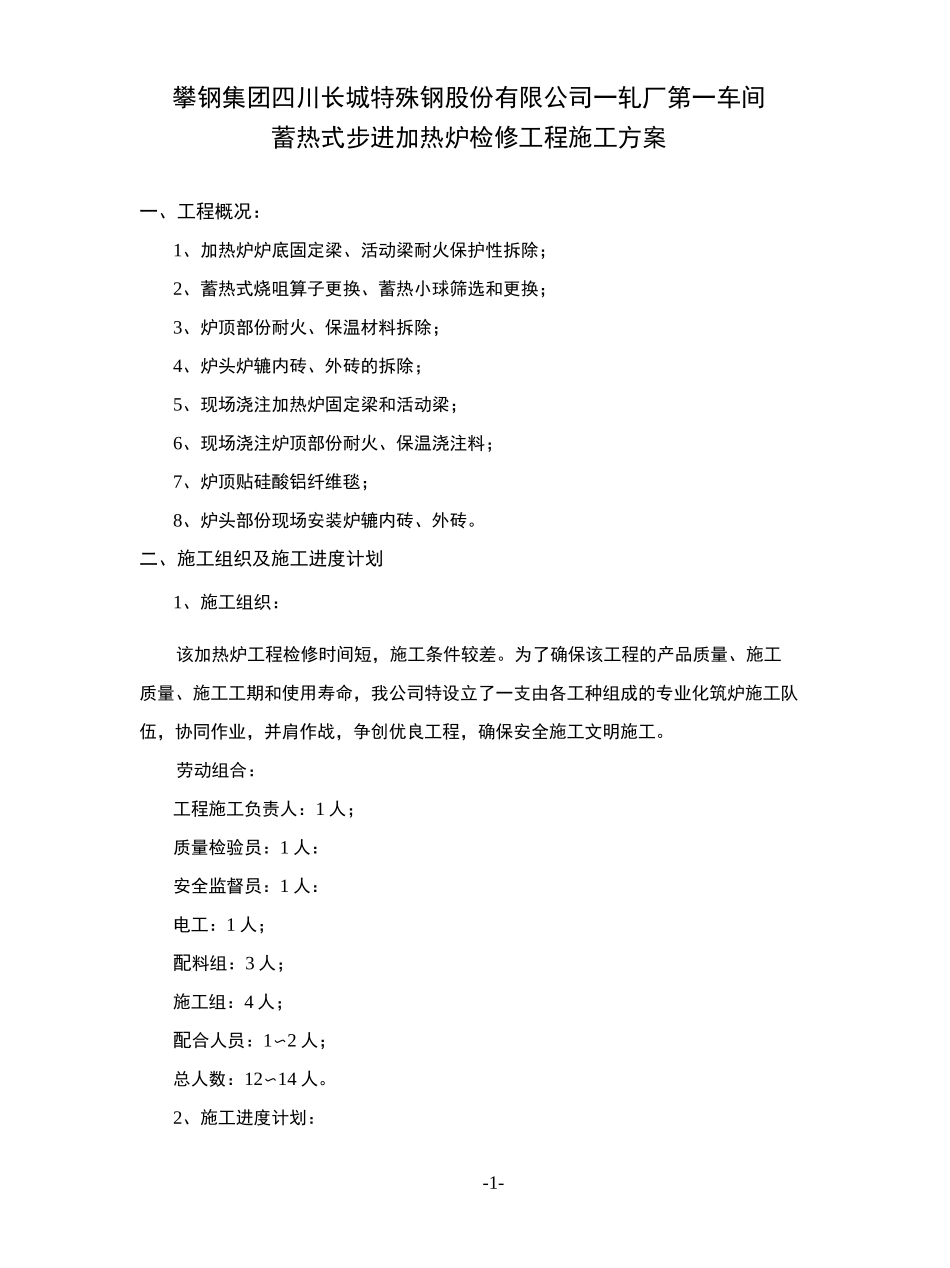

-1-攀钢集团四川长城特殊钢股份有限公司一轧厂第一车间蓄热式步进加热炉检修工程施工方案一、工程概况:1、加热炉炉底固定梁、活动梁耐火保护性拆除;2、蓄热式烧咀算子更换、蓄热小球筛选和更换;3、炉顶部份耐火、保温材料拆除;4、炉头炉辘内砖、外砖的拆除;5、现场浇注加热炉固定梁和活动梁;6、现场浇注炉顶部份耐火、保温浇注料;7、炉顶贴硅酸铝纤维毯;8、炉头部份现场安装炉辘内砖、外砖
二、施工组织及施工进度计划1、施工组织:该加热炉工程检修时间短,施工条件较差
为了确保该工程的产品质量、施工质量、施工工期和使用寿命,我公司特设立了一支由各工种组成的专业化筑炉施工队伍,协同作业,并肩作战,争创优良工程,确保安全施工文明施工
劳动组合:工程施工负责人:1人;质量检验员:1人:安全监督员:1人:电工:1人;配料组:3人;施工组:4人;配合人员:1〜2人;总人数:12〜14人

2、施工进度计划:-1-详见施工进度网络图
炉头安装炉顶姑耐-3-炉顶现浇英来石结合铝钻质浇注料炉顶支模安装锚固砖烧咀炉底支模冷炉
拆炉蓄热式步进加热炉施工进度网络图交付使用说明:该加热炉工程总工期25天
-4-4三、顺序及施工方法1、施工顺序:按照拆炉、施工、烘炉的先后顺序进行该工程的施工,以确保该工程的施工质量和施工工期
即:炉底拆除一炉头醍子内、外砖拆除一烧咀蓄热体部份拆除一炉底固定梁、活动梁保护性拆除一炉底高温段固定梁、活动梁支模、浇注一炉底低温段固定梁、活动梁支模、浇注f更换蓄热烧咀算子和小球一炉顶支模、安装锚固砖f炉顶现浇重质浇注料一炉顶贴硅酸铝纤维毯一炉顶现浇高强轻质漂珠浇注料f炉头安装辘子内、外砖一烘炉一交付使用
2、施工方法:(1)严格按照双方商定的技术协议、安全协议、工程承包合同、施工图和国家有关工业炉施工及验收规范的相关技术要求进行施工,保证该工程的施工质量,以确保其使用寿命
(2)炉体部份、
