标准实用文案大全第七章合同管理的措施和方法7

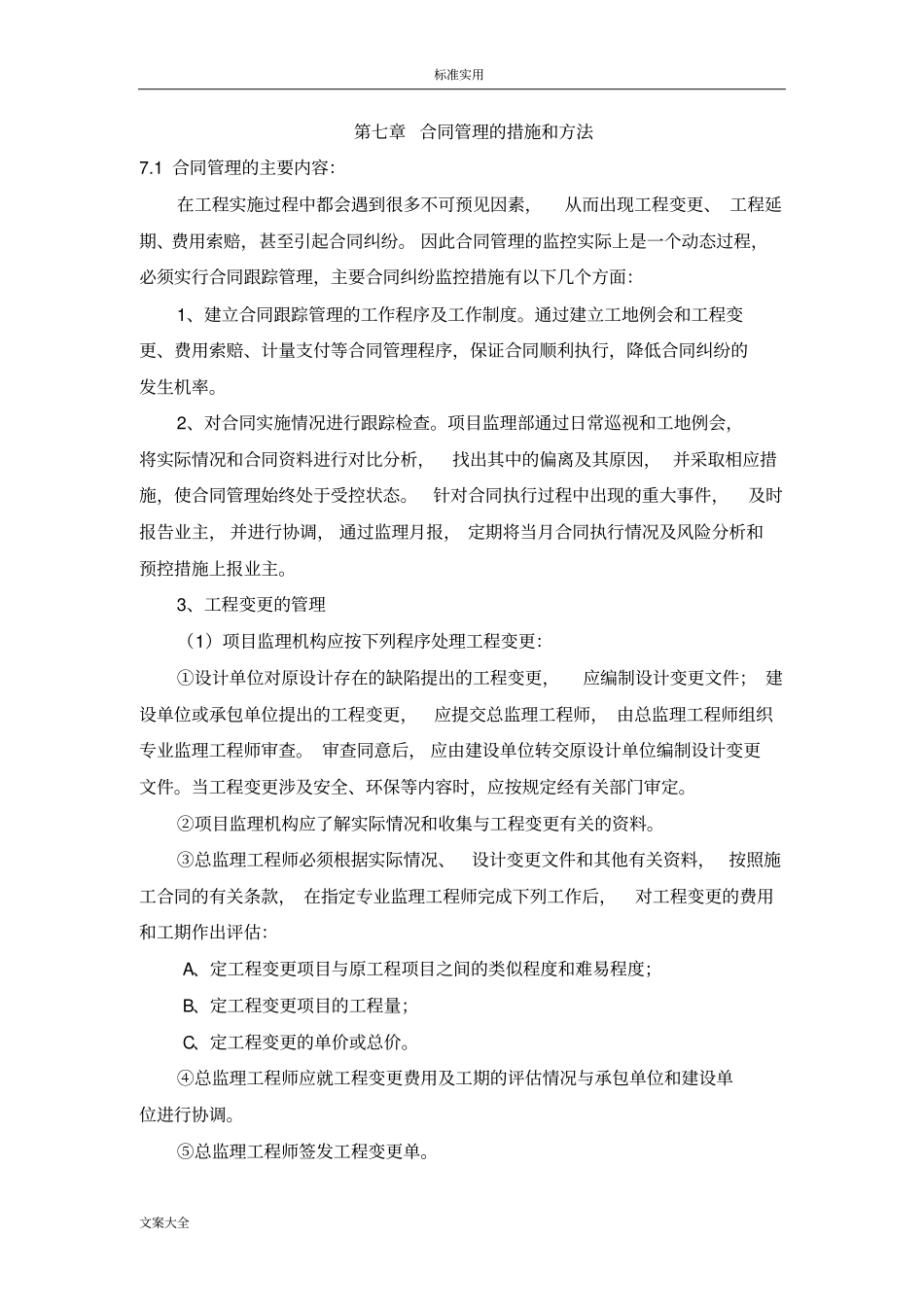

1合同管理的主要内容:在工程实施过程中都会遇到很多不可预见因素,从而出现工程变更、工程延期、费用索赔,甚至引起合同纠纷
因此合同管理的监控实际上是一个动态过程,必须实行合同跟踪管理,主要合同纠纷监控措施有以下几个方面:1、建立合同跟踪管理的工作程序及工作制度
通过建立工地例会和工程变更、费用索赔、计量支付等合同管理程序,保证合同顺利执行,降低合同纠纷的发生机率
2、对合同实施情况进行跟踪检查
项目监理部通过日常巡视和工地例会,将实际情况和合同资料进行对比分析,找出其中的偏离及其原因,并采取相应措施,使合同管理始终处于受控状态
针对合同执行过程中出现的重大事件,及时报告业主,并进行协调,通过监理月报,定期将当月合同执行情况及风险分析和预控措施上报业主
3、工程变更的管理(1)项目监理机构应按下列程序处理工程变更:①设计单位对原设计存在的缺陷提出的工程变更,应编制设计变更文件;建设单位或承包单位提出的工程变更,应提交总监理工程师,由总监理工程师组织专业监理工程师审查
审查同意后,应由建设单位转交原设计单位编制设计变更文件
当工程变更涉及安全、环保等内容时,应按规定经有关部门审定
②项目监理机构应了解实际情况和收集与工程变更有关的资料
③总监理工程师必须根据实际情况、设计变更文件和其他有关资料,按照施工合同的有关条款,在指定专业监理工程师完成下列工作后,对工程变更的费用和工期作出评估:A、定工程变更项目与原工程项目之间的类似程度和难易程度;B、定工程变更项目的工程量;C、定工程变更的单价或总价
④总监理工程师应就工程变更费用及工期的评估情况与承包单位和建设单位进行协调
⑤总监理工程师签发工程变更单

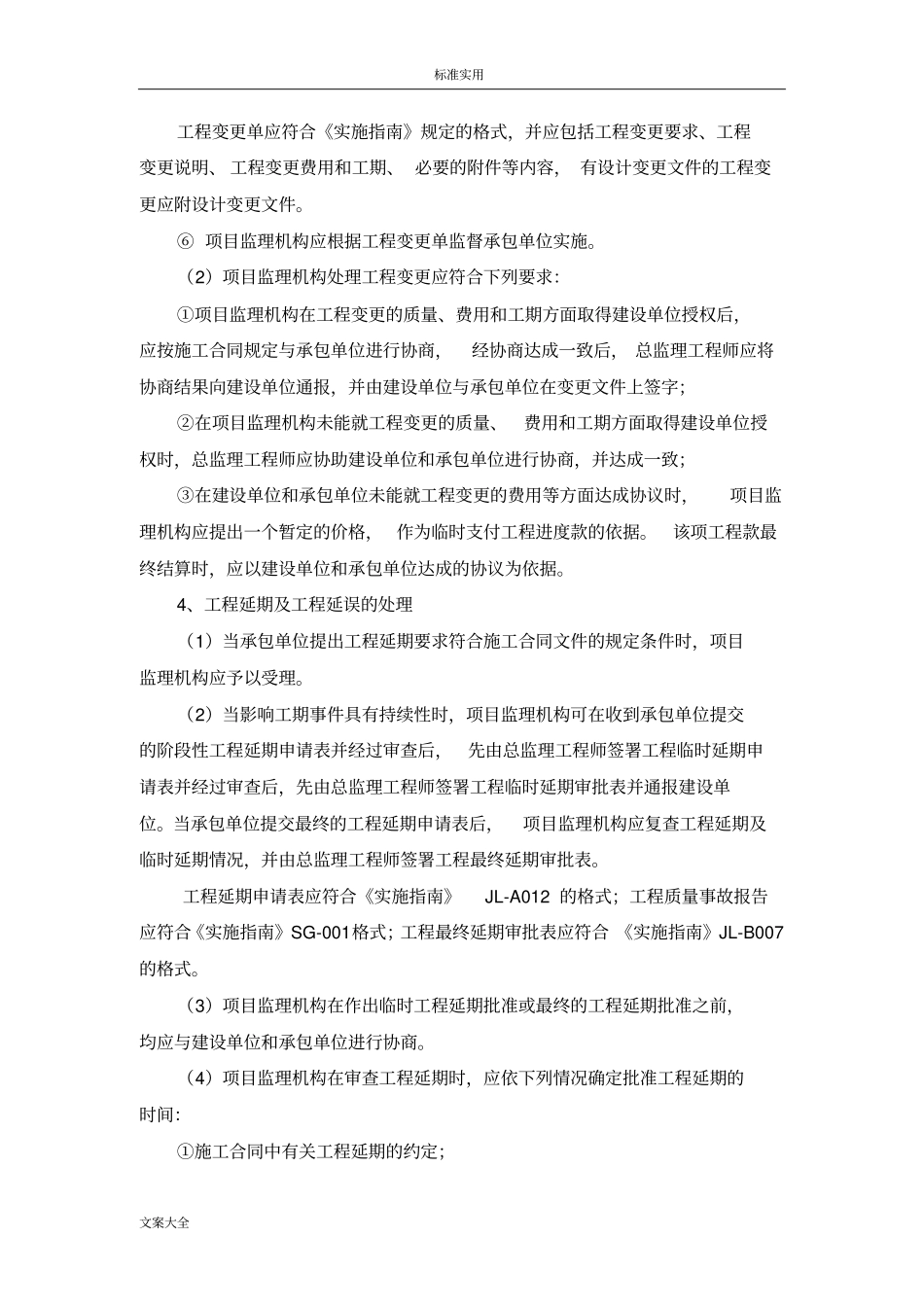

标准实用文案大全工程变更单应符合《实施指南》规定的格式,并应包括工程变更要求、工程变更说明、工程变更费用和工期、必要的附件等内容,有设计变
