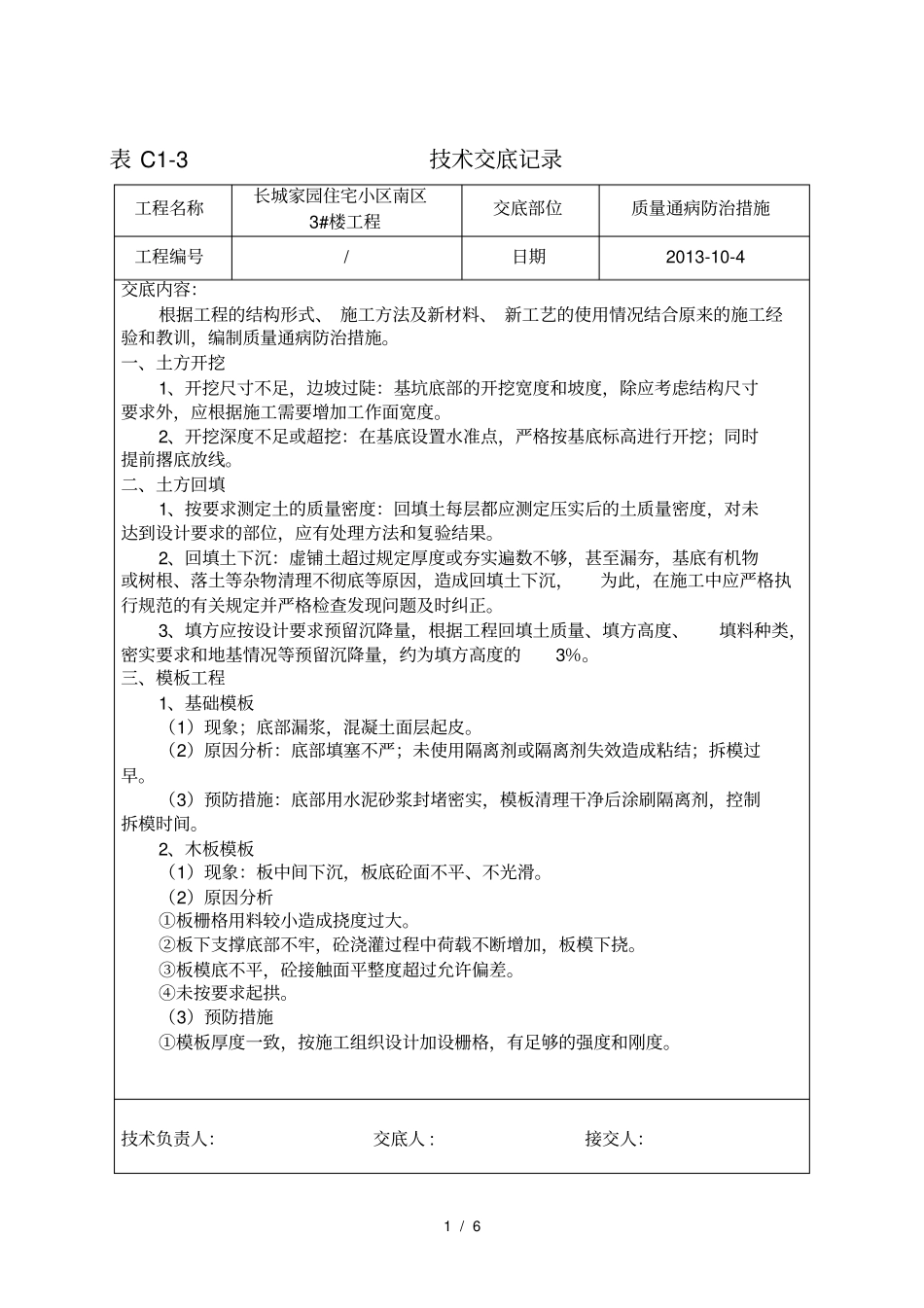

1/6表C1-3技术交底记录工程名称长城家园住宅小区南区3#楼工程交底部位质量通病防治措施工程编号/日期2013-10-4交底内容:根据工程的结构形式、施工方法及新材料、新工艺的使用情况结合原来的施工经验和教训,编制质量通病防治措施
一、土方开挖1、开挖尺寸不足,边坡过陡:基坑底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度
2、开挖深度不足或超挖:在基底设置水准点,严格按基底标高进行开挖;同时提前撂底放线
二、土方回填1、按要求测定土的质量密度:回填土每层都应测定压实后的土质量密度,对未达到设计要求的部位,应有处理方法和复验结果
2、回填土下沉:虚铺土超过规定厚度或夯实遍数不够,甚至漏夯,基底有机物或树根、落土等杂物清理不彻底等原因,造成回填土下沉,为此,在施工中应严格执行规范的有关规定并严格检查发现问题及时纠正
3、填方应按设计要求预留沉降量,根据工程回填土质量、填方高度、填料种类,密实要求和地基情况等预留沉降量,约为填方高度的3%
三、模板工程1、基础模板(1)现象;底部漏浆,混凝土面层起皮
(2)原因分析:底部填塞不严;未使用隔离剂或隔离剂失效造成粘结;拆模过早
(3)预防措施:底部用水泥砂浆封堵密实,模板清理干净后涂刷隔离剂,控制拆模时间
2、木板模板(1)现象:板中间下沉,板底砼面不平、不光滑
(2)原因分析①板栅格用料较小造成挠度过大
②板下支撑底部不牢,砼浇灌过程中荷载不断增加,板模下挠
③板模底不平,砼接触面平整度超过允许偏差
④未按要求起拱
(3)预防措施①模板厚度一致,按施工组织设计加设栅格,有足够的强度和刚度

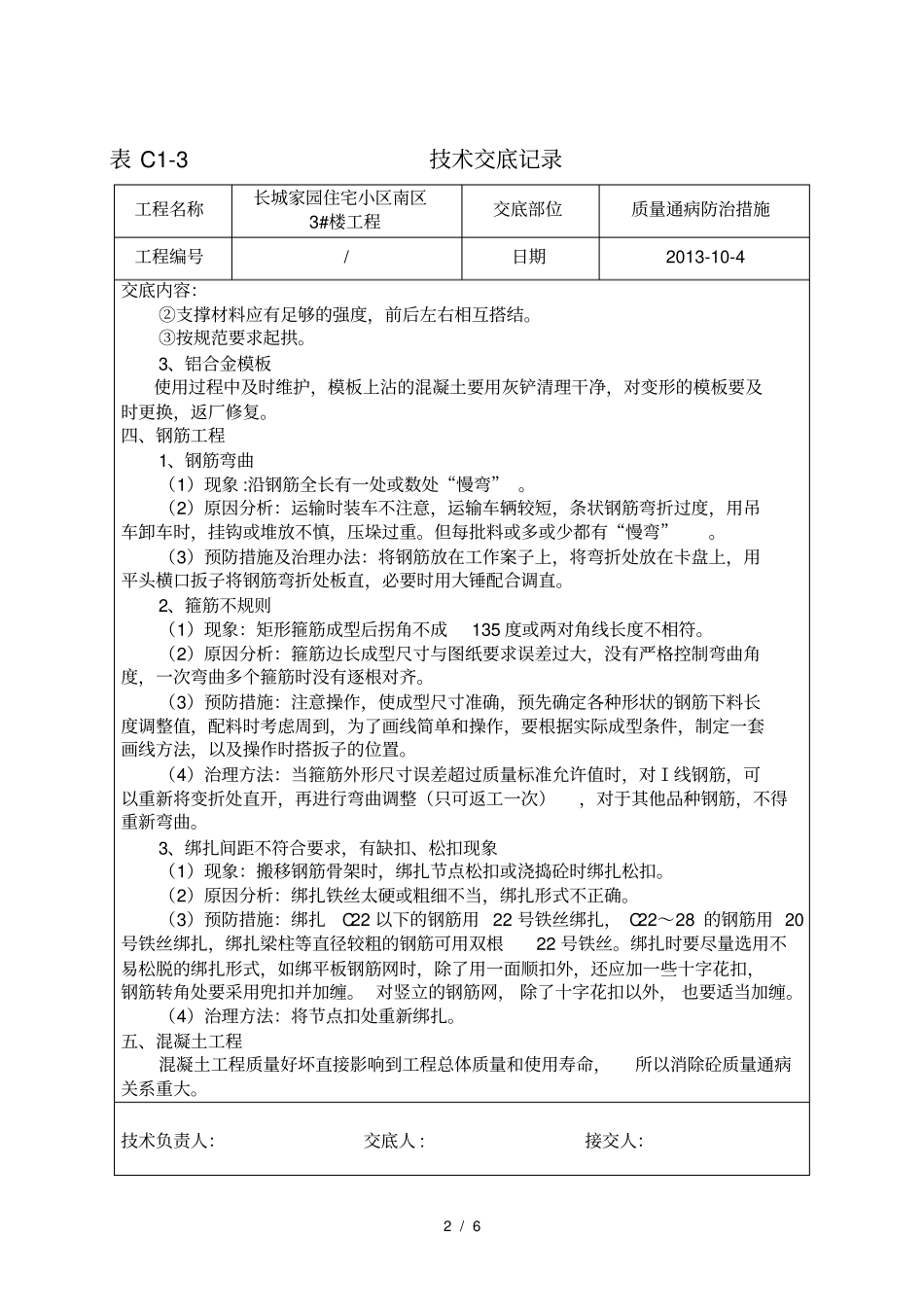

技术负责人:交底人:接交人:2/6表C1-3技术交底记录工程名称长城家园住宅小区南区3#楼工程交底部位质量通病防治措施工程编号/日期2013-10-4交底内容:②支撑材料应有足够的强度,前后左右相互搭结
③按规范要求起
