施工技术交底签到表编号:工程名称二广高速公路工程怀集至三水段第三十一合同段起讫桩号K107+760-K111+635施工部位路基工程交底项目路基土方施工交底内容:详见《路基土方施工技术交底书》编号GH31-JDS-005交底人交底时间接受人姓名单位或部门岗位姓名单位或部门岗位二(连浩特)广(州)公路怀集至三水段高速公路第三十一合同段(k107+760-k111+635)路基土方工程施工技术交底书编号GH31-JDS-005广东省长大公路工程有限公司二广高速公路怀集至三水段第三十一合同段项目经理部2007年9月20日一、工程基本概况本合同段位于广东省怀集县坳仔镇与怀城镇之间,全长3
875Km,起讫桩号为K107+760~K111+635;主线整体式路基宽度32m,路基挖土方206万m3,挖除非适用性材料38120m3;路堤填筑利用土方155万m3
结构物台背回填53606m3

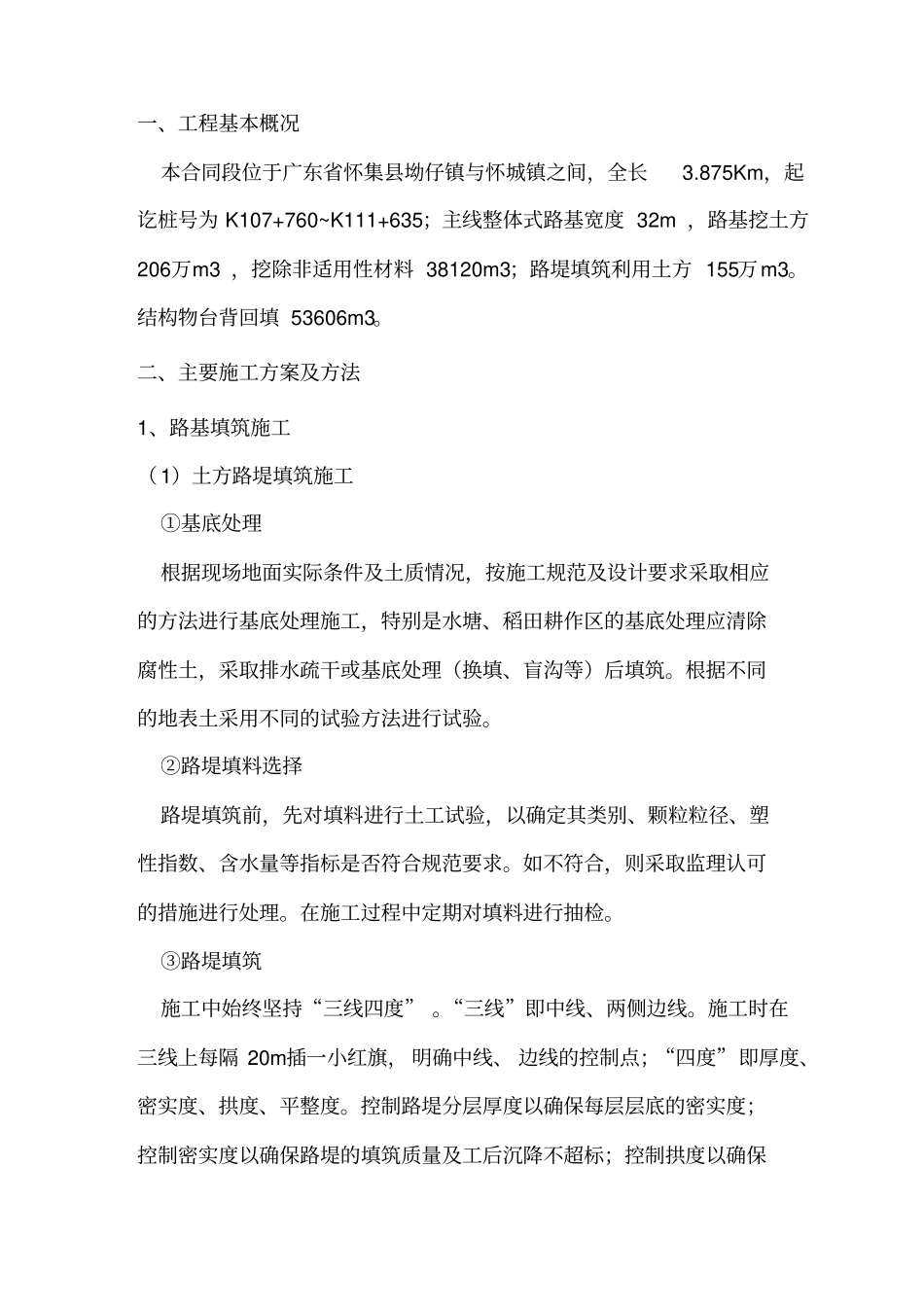

二、主要施工方案及方法1、路基填筑施工(1)土方路堤填筑施工①基底处理根据现场地面实际条件及土质情况,按施工规范及设计要求采取相应的方法进行基底处理施工,特别是水塘、稻田耕作区的基底处理应清除腐性土,采取排水疏干或基底处理(换填、盲沟等)后填筑
根据不同的地表土采用不同的试验方法进行试验
②路堤填料选择路堤填筑前,先对填料进行土工试验,以确定其类别、颗粒粒径、塑性指数、含水量等指标是否符合规范要求
如不符合,则采取监理认可的措施进行处理
在施工过程中定期对填料进行抽检
③路堤填筑施工中始终坚持“三线四度”
“三线”即中线、两侧边线
施工时在三线上每隔20m插一小红旗,明确中线、边线的控制点;“四度”即厚度、密实度、拱度、平整度
控制路堤分层厚度以确保每层层底的密实度;控制密实度以确保路堤的填筑质量及工后沉降不超标;控制拱度以确保雨水及时排出;控制平整度以确保路堤碾压均匀及在下雨时路基上不积水
