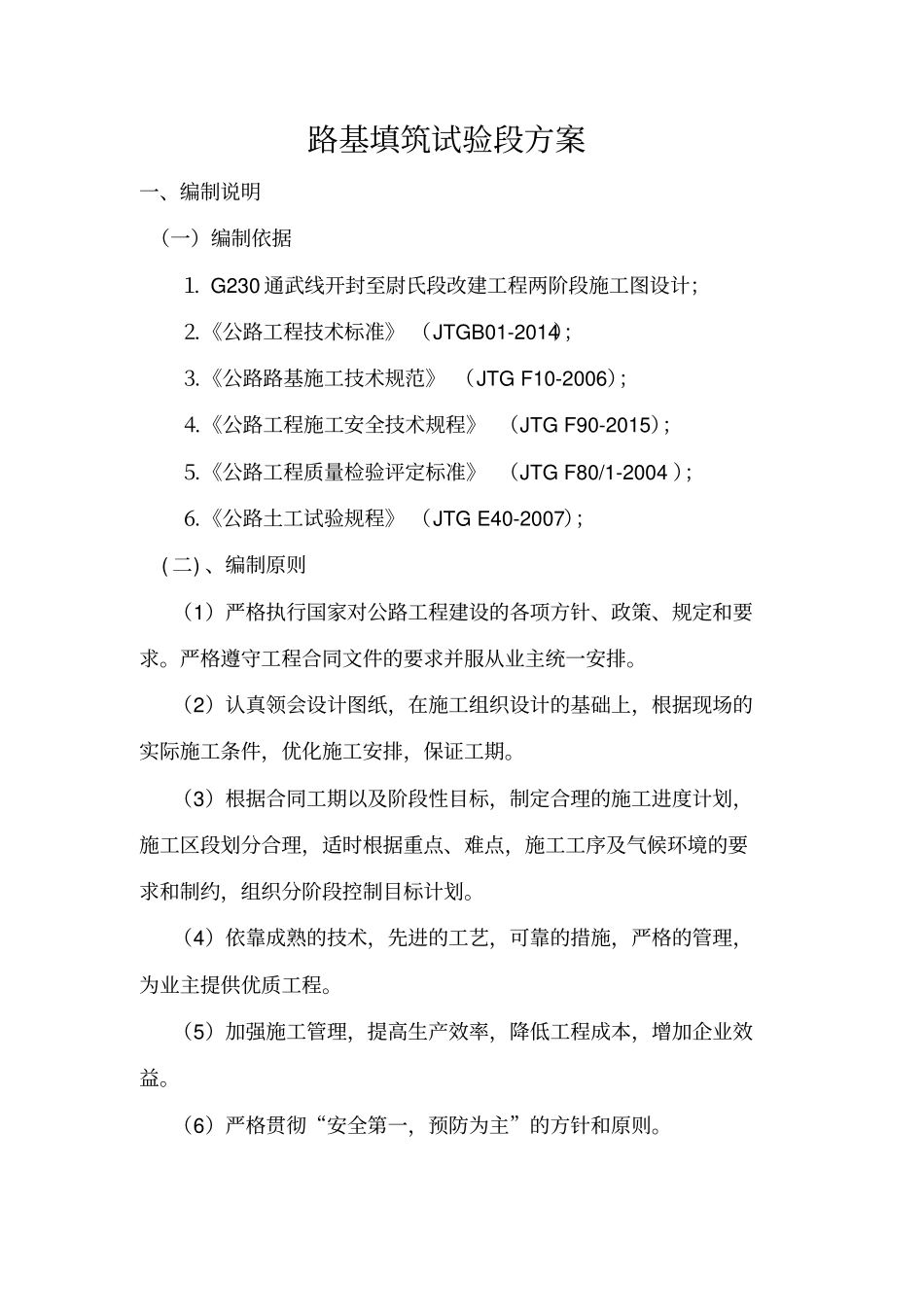

路基填筑试验段方案一、编制说明(一)编制依据⒈G230通武线开封至尉氏段改建工程两阶段施工图设计;⒉《公路工程技术标准》(JTGB01-2014);⒊《公路路基施工技术规范》(JTGF10-2006);⒋《公路工程施工安全技术规程》(JTGF90-2015);⒌《公路工程质量检验评定标准》(JTGF80/1-2004);⒍《公路土工试验规程》(JTGE40-2007);(二)、编制原则(1)严格执行国家对公路工程建设的各项方针、政策、规定和要求
严格遵守工程合同文件的要求并服从业主统一安排
(2)认真领会设计图纸,在施工组织设计的基础上,根据现场的实际施工条件,优化施工安排,保证工期
(3)根据合同工期以及阶段性目标,制定合理的施工进度计划,施工区段划分合理,适时根据重点、难点,施工工序及气候环境的要求和制约,组织分阶段控制目标计划
(4)依靠成熟的技术,先进的工艺,可靠的措施,严格的管理,为业主提供优质工程
(5)加强施工管理,提高生产效率,降低工程成本,增加企业效益
(6)严格贯彻“安全第一,预防为主”的方针和原则

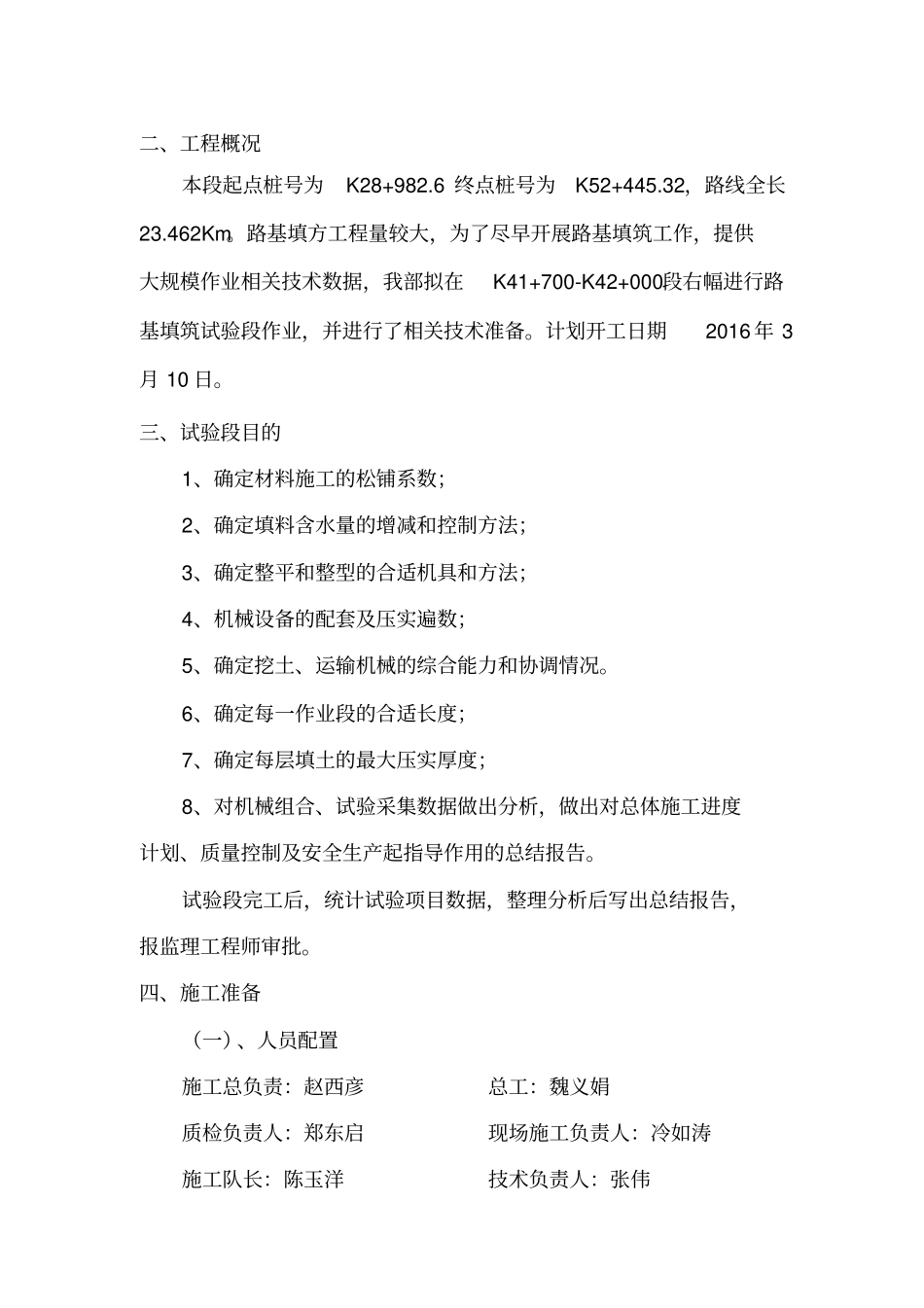

二、工程概况本段起点桩号为K28+982
6终点桩号为K52+445
32,路线全长23
路基填方工程量较大,为了尽早开展路基填筑工作,提供大规模作业相关技术数据,我部拟在K41+700-K42+000段右幅进行路基填筑试验段作业,并进行了相关技术准备
计划开工日期2016年3月10日
三、试验段目的1、确定材料施工的松铺系数;2、确定填料含水量的增减和控制方法;3、确定整平和整型的合适机具和方法;4、机械设备的配套及压实遍数;5、确定挖土、运输机械的综合能力和协调情况
6、确定每一作业段的合适长度;7、确定每层填土的最大压实厚度;8、对机械组合、试验采集数据做出分析,做出对总体施工进度计划、质量控制及安全生产起指导作用的总结报告
