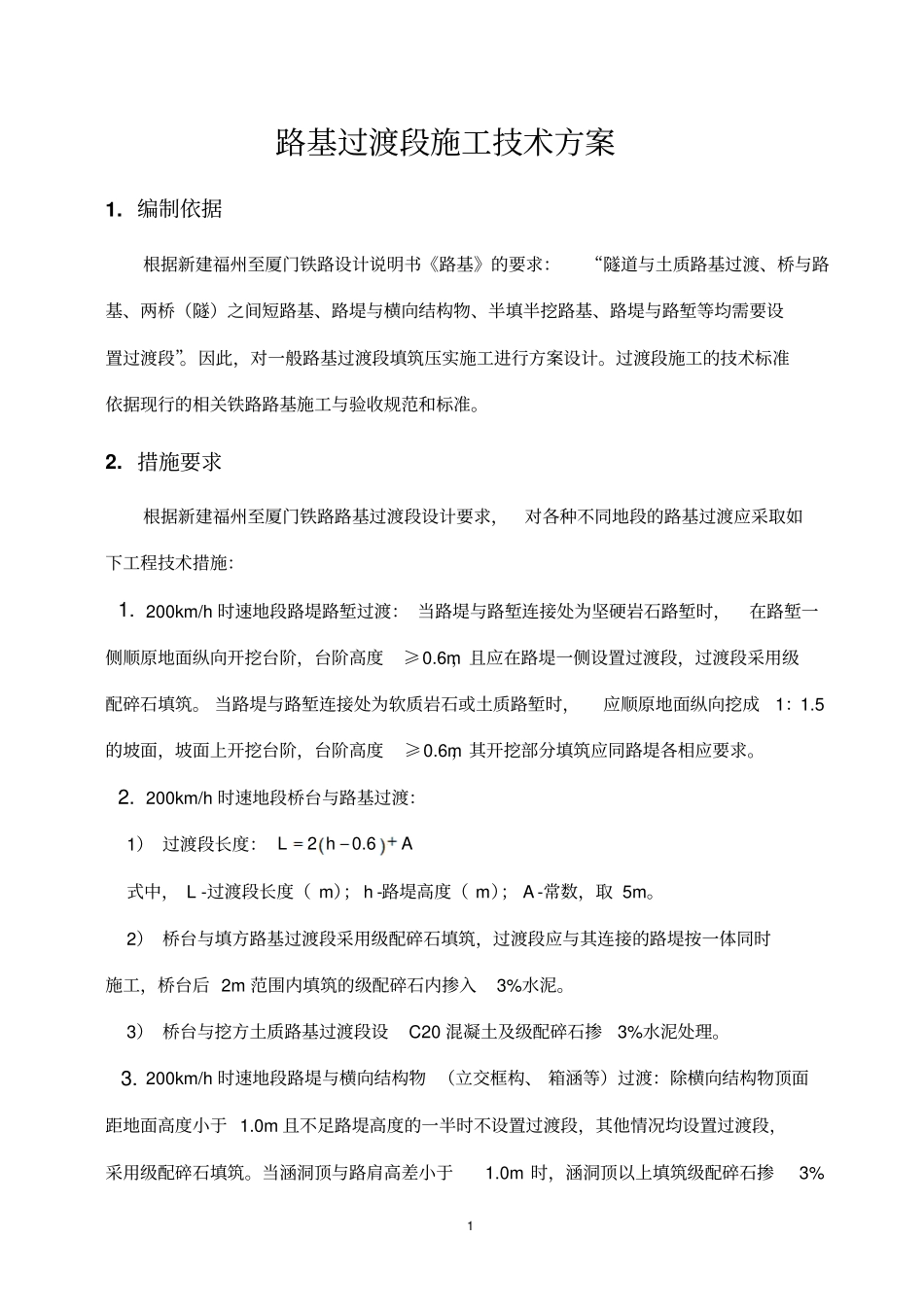

1路基过渡段施工技术方案1
编制依据根据新建福州至厦门铁路设计说明书《路基》的要求:“隧道与土质路基过渡、桥与路基、两桥(隧)之间短路基、路堤与横向结构物、半填半挖路基、路堤与路堑等均需要设置过渡段”
因此,对一般路基过渡段填筑压实施工进行方案设计
过渡段施工的技术标准依据现行的相关铁路路基施工与验收规范和标准

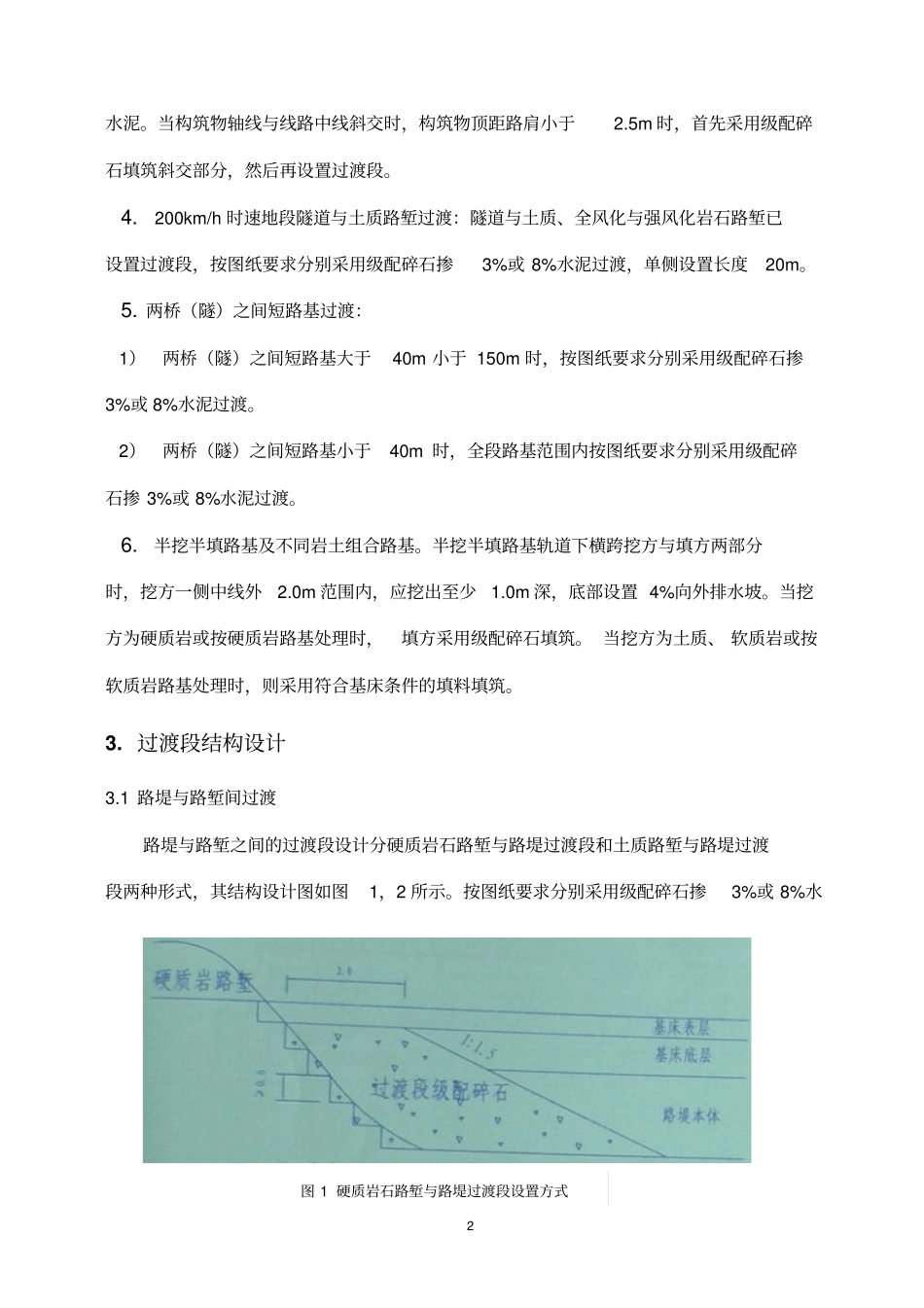

措施要求根据新建福州至厦门铁路路基过渡段设计要求,对各种不同地段的路基过渡应采取如下工程技术措施:1
200km/h时速地段路堤路堑过渡:当路堤与路堑连接处为坚硬岩石路堑时,在路堑一侧顺原地面纵向开挖台阶,台阶高度≥0
6m,且应在路堤一侧设置过渡段,过渡段采用级配碎石填筑
当路堤与路堑连接处为软质岩石或土质路堑时,应顺原地面纵向挖成1:1
5的坡面,坡面上开挖台阶,台阶高度≥0
6m,其开挖部分填筑应同路堤各相应要求

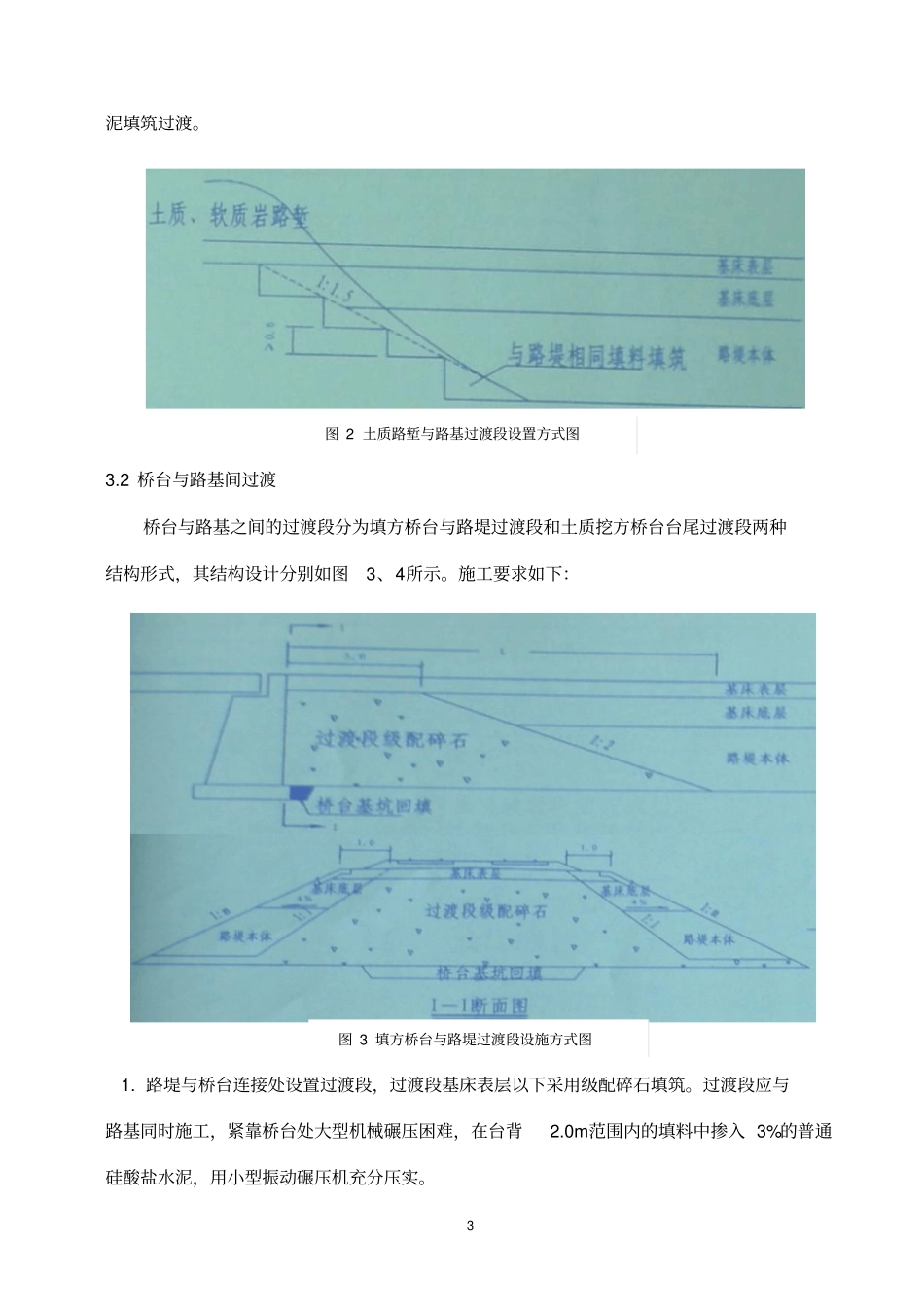

200km/h时速地段桥台与路基过渡:1)过渡段长度:20
6LhA式中,L-过渡段长度(m);h-路堤高度(m);A-常数,取5m
2)桥台与填方路基过渡段采用级配碎石填筑,过渡段应与其连接的路堤按一体同时施工,桥台后2m范围内填筑的级配碎石内掺入3%水泥
3)桥台与挖方土质路基过渡段设C20混凝土及级配碎石掺3%水泥处理
200km/h时速地段路堤与横向结构物(立交框构、箱涵等)过渡:除横向结构物顶面距地面高度小于1
0m且不足路堤高度的一半时不设置过渡段,其他情况均设置过渡段,采用级配碎石填筑
当涵洞顶与路肩高差小于1
0m时,涵洞顶以上填筑级配碎石掺3%2水泥
当构筑物轴线与线路中线斜交时,构筑物顶距路肩小于2
5m时,首先采用级配碎石填筑斜交部分,然后再设置过渡段
200km/h时速地段隧道与土质路堑过渡:隧道与土质、全风化与强风化岩石路堑已设置过渡段,按图纸要求分别采用级配碎石掺3%或8%水泥过渡,单侧设置长度20m
