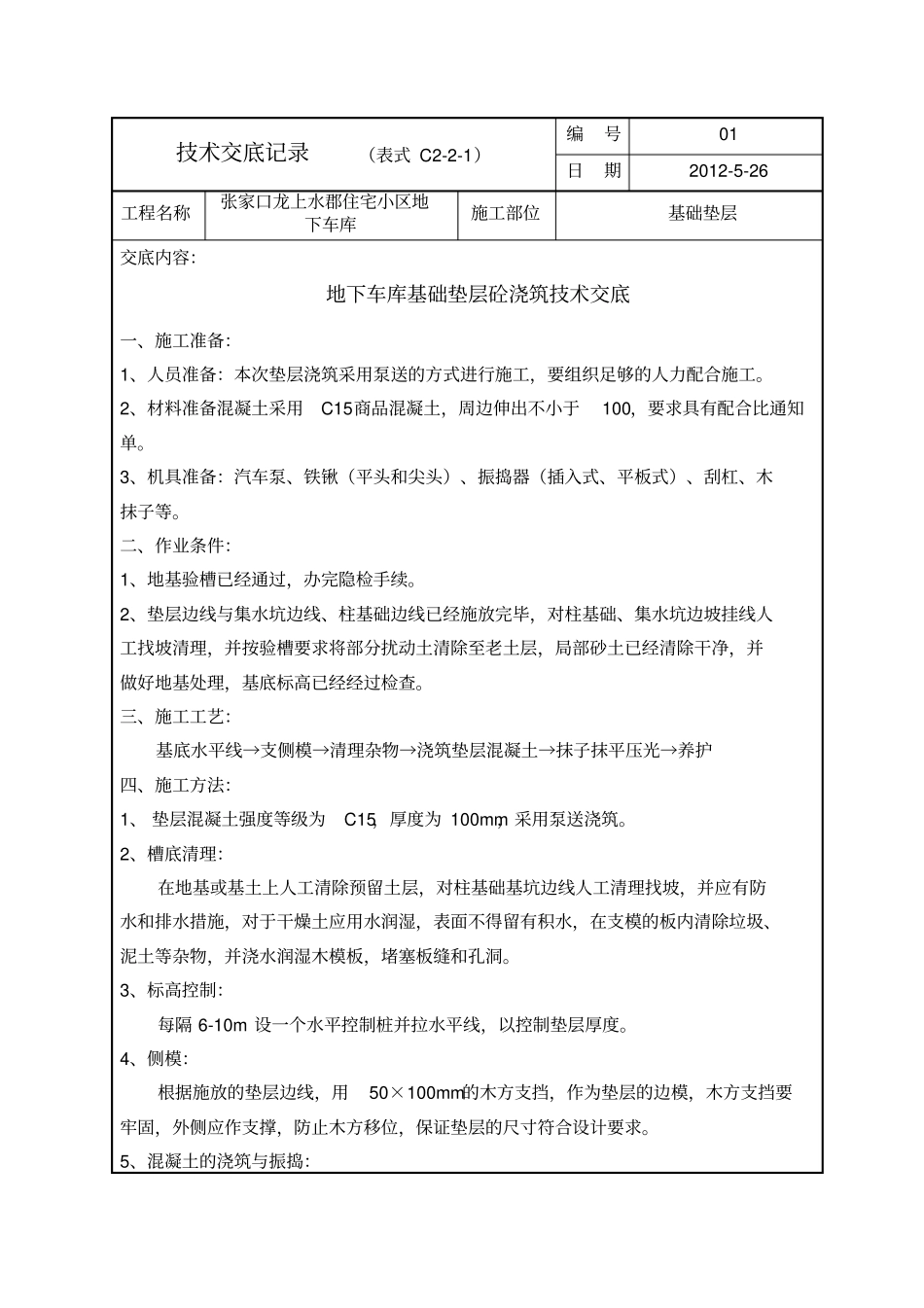

技术交底记录(表式C2-2-1)编号01日期2012-5-26工程名称张家口龙上水郡住宅小区地下车库施工部位基础垫层交底内容:地下车库基础垫层砼浇筑技术交底一、施工准备:1、人员准备:本次垫层浇筑采用泵送的方式进行施工,要组织足够的人力配合施工
2、材料准备混凝土采用C15商品混凝土,周边伸出不小于100,要求具有配合比通知单
3、机具准备:汽车泵、铁锹(平头和尖头)、振捣器(插入式、平板式)、刮杠、木抹子等
二、作业条件:1、地基验槽已经通过,办完隐检手续
2、垫层边线与集水坑边线、柱基础边线已经施放完毕,对柱基础、集水坑边坡挂线人工找坡清理,并按验槽要求将部分扰动土清除至老土层,局部砂土已经清除干净,并做好地基处理,基底标高已经经过检查
三、施工工艺:基底水平线→支侧模→清理杂物→浇筑垫层混凝土→抹子抹平压光→养护四、施工方法:1、垫层混凝土强度等级为C15,厚度为100mm,采用泵送浇筑
2、槽底清理:在地基或基土上人工清除预留土层,对柱基础基坑边线人工清理找坡,并应有防水和排水措施,对于干燥土应用水润湿,表面不得留有积水,在支模的板内清除垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞
3、标高控制:每隔6-10m设一个水平控制桩并拉水平线,以控制垫层厚度
4、侧模:根据施放的垫层边线,用50×100mm的木方支挡,作为垫层的边模,木方支挡要牢固,外侧应作支撑,防止木方移位,保证垫层的尺寸符合设计要求

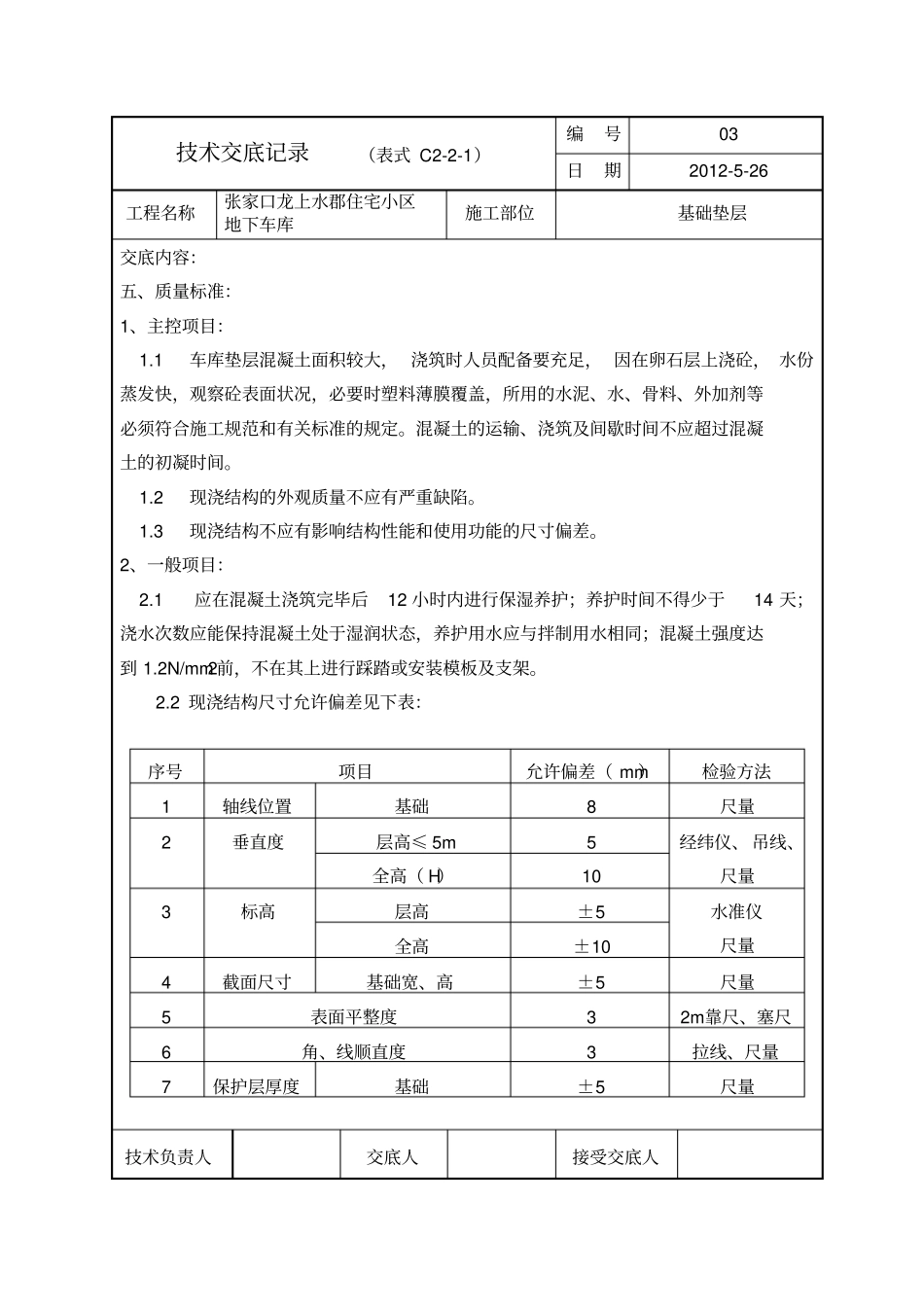

5、混凝土的浇筑与振捣:技术交底记录(表式C2-2-1)编号02日期2010-8-14工程名称张家口龙上水郡住宅小区地下车库施工部位基础垫层交底内容:5
1混凝土浇筑以前,应在槽底广泛洒水,确保槽底湿润,防止混凝土浇筑后水分流失过快,在混凝土正式泵送前用于润管的砂浆不得集中堆于一处,应均匀摊开在基底上

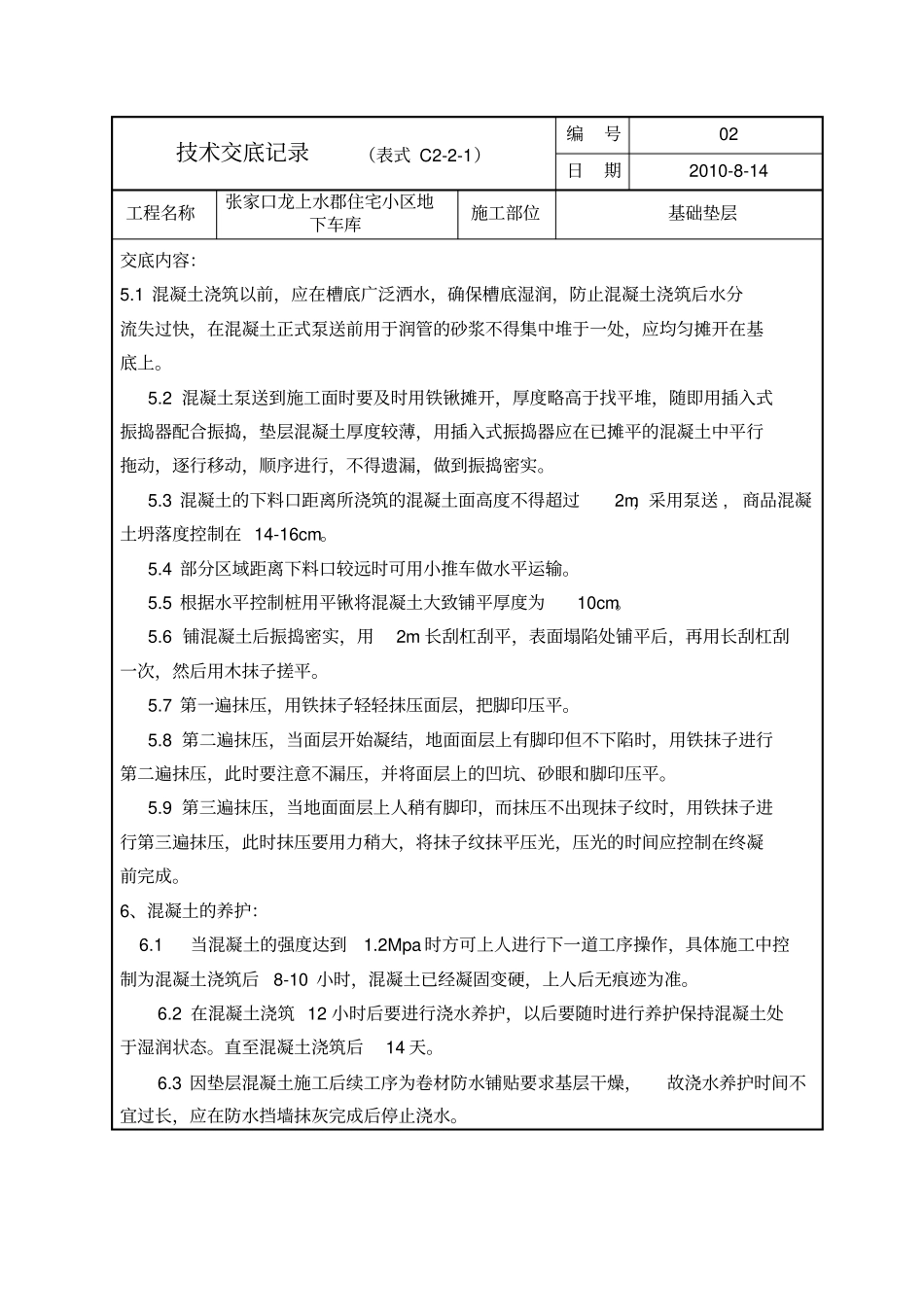

2混凝土泵送到施工面时要及时用铁锹摊开,厚度略高于找平堆,随
