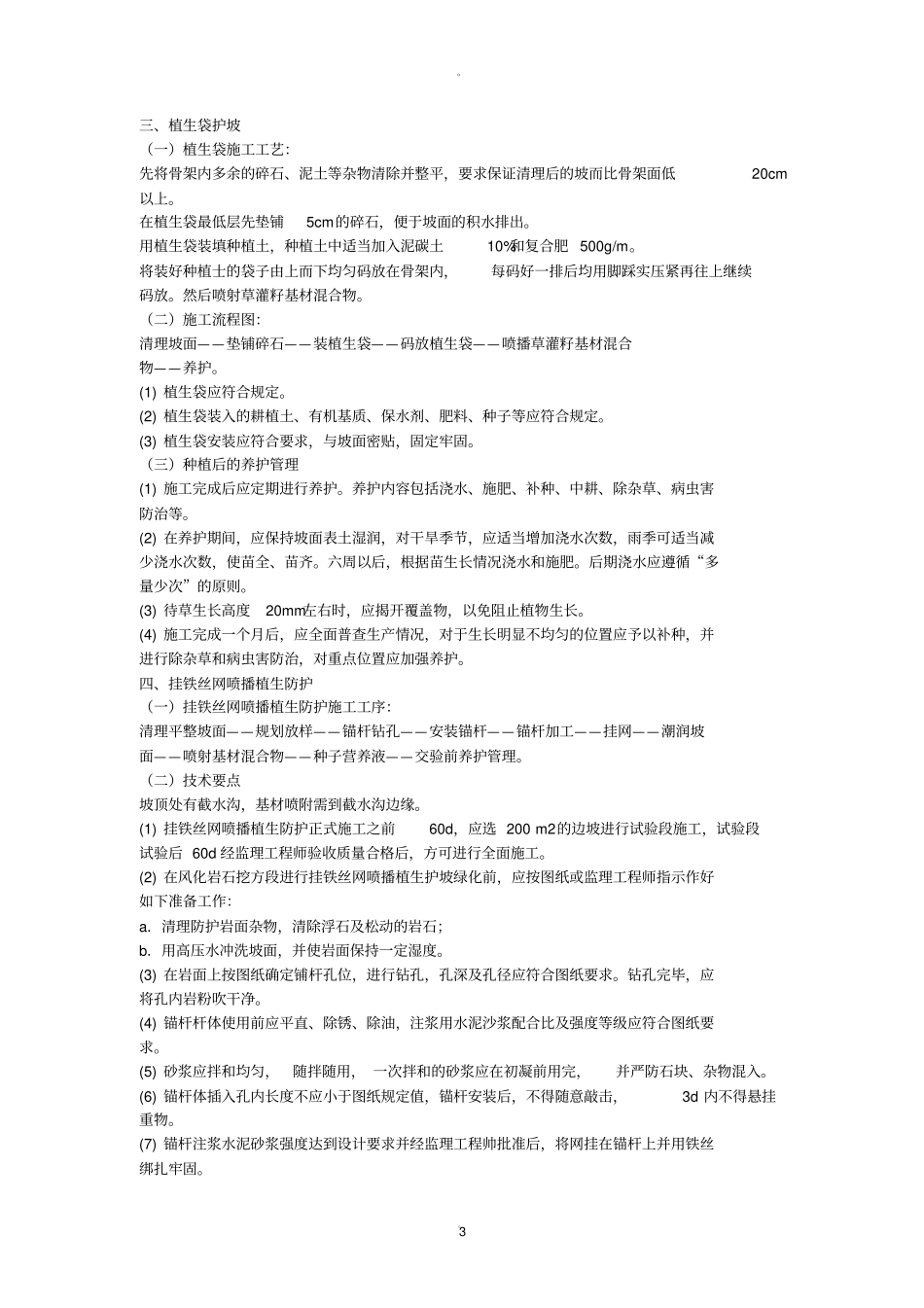

。。1主要工程项目的施工方案、方法与技术措施一、喷播植草液力喷播植草是将草灌种、肥料、土壤改良剂、土壤固着剂、种籽粘结剂、保湿剂、纤维覆盖材料等与水通过机械充分搅拌混合均匀后,用高压离心泵和高压喷枪喷射到边坡表面,附着于地表之上,与土壤粒子形成一个有机整体,再通过一定的养护,短时问内快速建植草坪的边坡绿化方法。(一)一般要求1、坡面处理草灌种应喷播在经过验收的稳定的边坡上,易碎落的孤石或松动的杂石应预清除,坡面应平整,坡率要符合图纸要求。边坡表面不宜太光滑,喷播前在其前而挖蜂状浅坑或挖平行槽沟,槽沟不宜过深,为3-5cm,行距不超过20cm,不得影响覆盖率。当边坡需要进行工程防护时,应先进行工程防护,再进行边坡绿化。在施工过程中,针对不同的喷播场地,采用不同的施工方法。对于斜坡喷播,均应从坡顶顺坡面往下依次喷播;喷抢以正对上坡左右偏45°-60°范围以全扇面或半扇面喷播;喷播液应使用喷枪头不同,形成喷射液抛物线不同耐灵活掌握’最佳着地点为喷射液抛物线的最高点后1-3m范围内,此时,喷播液以喷播惯性与自重同时对坡面着力,使喷播液落地时以最短时间达到动态平衡,有利于保证喷播均匀,满足玻面喷播要求。2、对上坡面喷播上坡面喷播有两种情况:(1)短坡面:即喷枪射出的喷射液能一次按最佳落点要求完成喷播的坡面。对这种坡,可在离边坡线外1.5-3m外沿线移动喷播机,由喷枪手掌握好播液的最佳落点,沿坡面喷播。先喷上坡,依次向下,半扇而喷播。(2)长坡面:即喷枪射出的喷播液不能一次按最佳落点要求直接喷播的坡面。这种坡面,应按实际坡长、输液管服务半径分段喷播。喷播顺序由上往下扇面喷播。如喷播面积大,即应喷播一段后,第一段注意扇面交接处的重量衔接。(3)对下坡面喷播对下坡喷播,喷播机应放在坡顶边线内侧2-3m处,以确保安全,同时根据喷播情况,坡顶应有1-2人控制输液管和协调指挥。对下坡喷播,在掌握最佳喷液落点的前提下,从上向下喷播。(二)养护管理措施在喷播施工完成后,根据气候条件和边坡土壤情况,对草坪进行养护管理,使草种能尽快发芽,生长,成坪。1、根据土壤湿度,用浇水车对草坪施行施水,保证草种发芽湿度和生长用水。2、定期对草坪施肥,至少五次,促进草坪的生长。3、必要时喷洒除菌剂和杀虫剂。4、定期除去杂草并剪草1—2次。(三)施工工序简介施工中按照以下工序进行施工。1、喷播前的准备工作1)、充分熟悉喷播场地的地质、地形、地貌。将定量的水和土壤改良剂加入喷播机,充分搅匀。线、测量喷播面积、制定适宜的喷播方案与备料。2)、对喷播的主材料——草种进行室内发芽实验。3)、检测喷播机性能,配齐喷播所需器械。。。22、喷播施工1)、将其它材料加入喷播机,均匀搅拌15-20分钟,然后针对不同情况,采用不同的施工方法进行施工。2)、喷播后,及时覆盖无纺布。根据坡面结构、坡度、坡长等情况,分别选用不同规格的无纺布。(四)质量要求及措施为了保证质量,在施工前将对喷播场地按技术要求进行平整;对土质进行化验分析,合理地施洒底肥,并在试验室内对草种进行发芽测试,用合理的草种配比来施工,并于施工后进行跟踪观察;定期养护,施肥,打药,剪草,保证在喷播后5-15天陆续发芽,20-30天发芽率达到80%,40天后覆盖率达到90%以上,根须平均深达l0-15cm,一年后覆盖率达到98%,根须平均深达15-30cm,植被完全恢复,边坡稳定成型并达到护坡固坡,防止水土流失,绿化美化的目的。二、三维土工网植草(一)施工工艺平整坡面一挂三维土T网一铺设种植土一喷植草灌一盖无纺布一日常养护(二)对需挂网的边坡施工在对需挂网的边坡进行施工时,应按以下方案执行:(1)首先对边坡进行整平,三维土工网在铺设到坡而后,将形成一平整的平面,所以铺设前必须将边坡整平,夯实,使网垫与土壤能完整,严密的结合在一起。(2)在坡顶及坡脚外30cm处挖20cm宽,30cm深的沟,以便埋没三维土工网,使之与边坡结合得更为牢固。(3)将三维土工网平整,紧密地铺设在坡面上,并用U型铁丝固定,每平方米网垫至少用3根U型铁丝固定,U型铁丝直径不少于6mm。(4)将网垫的坡顶及坡脚处埋入沟中,并用土回填,...
