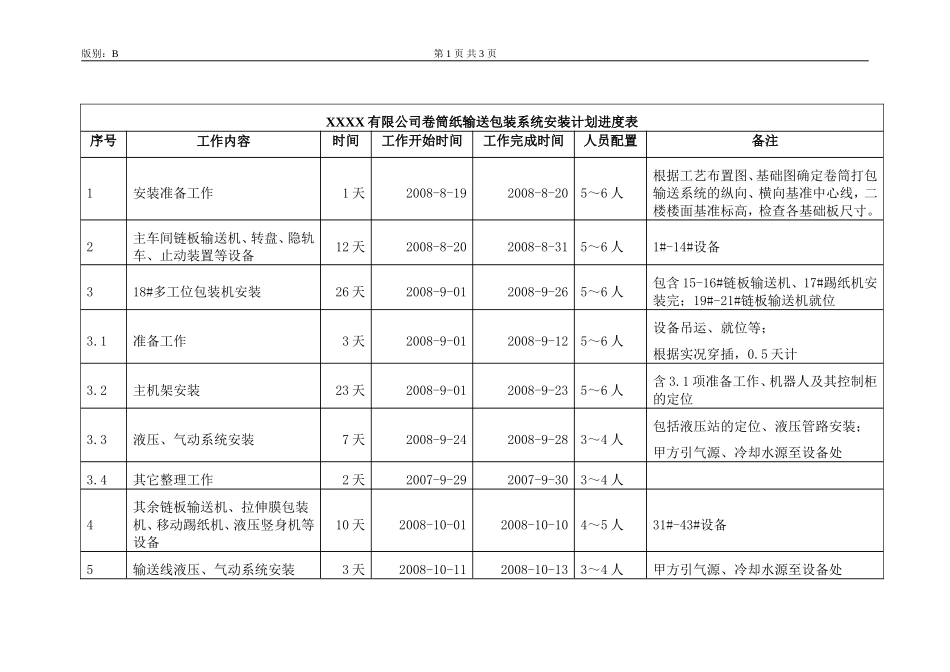

版别:B第1页共3页XXXX有限公司卷筒纸输送包装系统安装计划进度表序号工作内容时间工作开始时间工作完成时间人员配置备注1安装准备工作1天2008-8-192008-8-205~6人根据工艺布置图、基础图确定卷筒打包输送系统的纵向、横向基准中心线,二楼楼面基准标高,检查各基础板尺寸
2主车间链板输送机、转盘、隐轨车、止动装置等设备12天2008-8-202008-8-315~6人1#-14#设备318#多工位包装机安装26天2008-9-012008-9-265~6人包含15-16#链板输送机、17#踢纸机安装完;19#-21#链板输送机就位3
1准备工作3天2008-9-012008-9-125~6人设备吊运、就位等;根据实况穿插,0
2主机架安装23天2008-9-012008-9-235~6人含3
1项准备工作、机器人及其控制柜的定位3
3液压、气动系统安装7天2008-9-242008-9-283~4人包括液压站的定位、液压管路安装;甲方引气源、冷却水源至设备处3
4其它整理工作2天2007-9-292007-9-303~4人4其余链板输送机、拉伸膜包装机、移动踢纸机、液压竖身机等设备10天2008-10-012008-10-104~5人31#-43#设备5输送线液压、气动系统安装3天2008-10-112008-10-133~4人甲方引气源、冷却水源至设备处版别:B第2页共3页6输送系统地坑盖板5天主体设备完毕,维修坑护边角钢做好后开始7多工位包装机地坑盖板、护栏7天2008-09-293~4人护栏安装待地面平整后开始,需2天8电气安装35天2008-9-152008-10-158-10人8
1控制柜安装3天2008-9-152008-9-183-4人8
2桥架安装7天2008-9-
2008-9-254-6人8
3敷设电缆、接线18天2007-9-1
