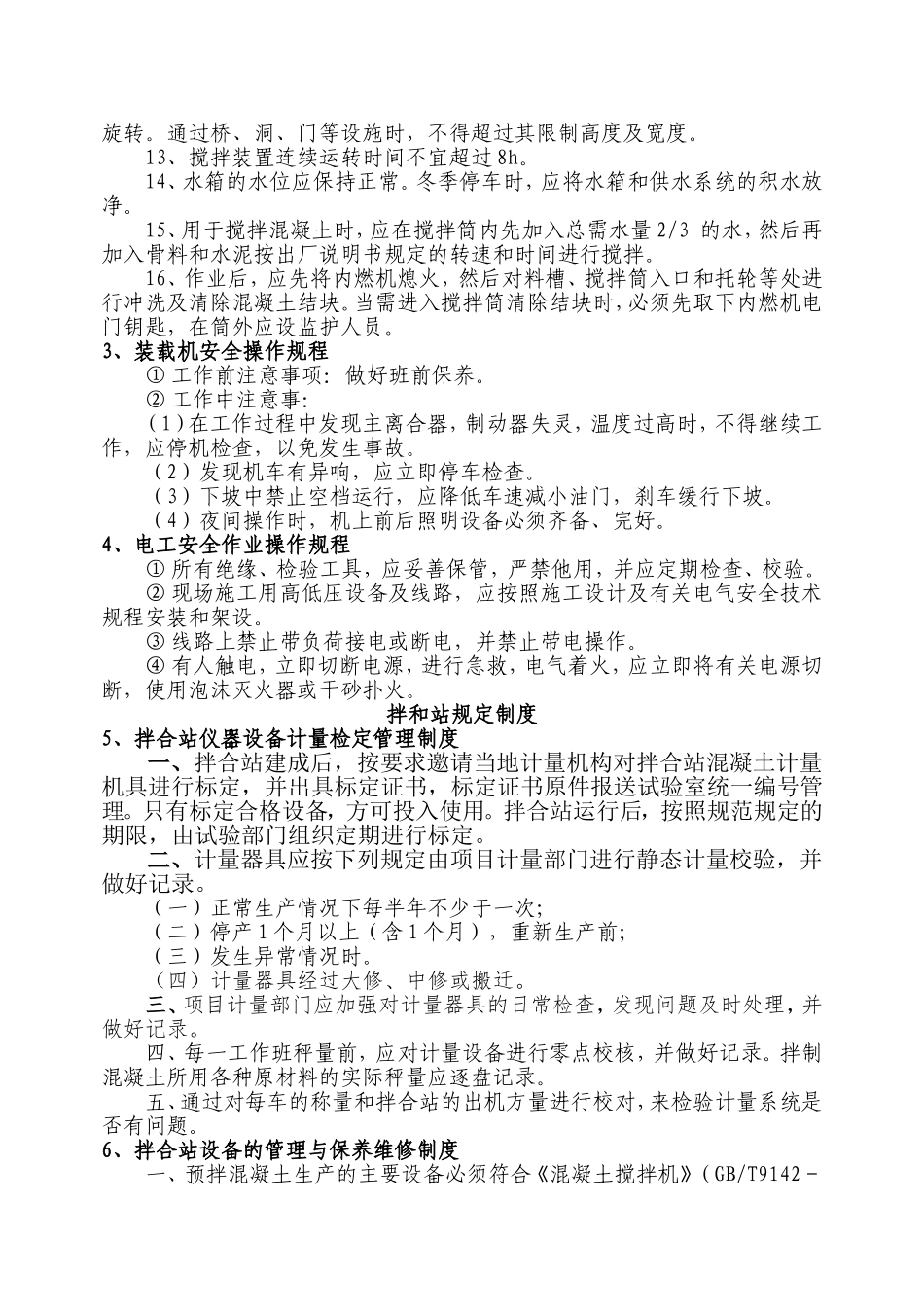

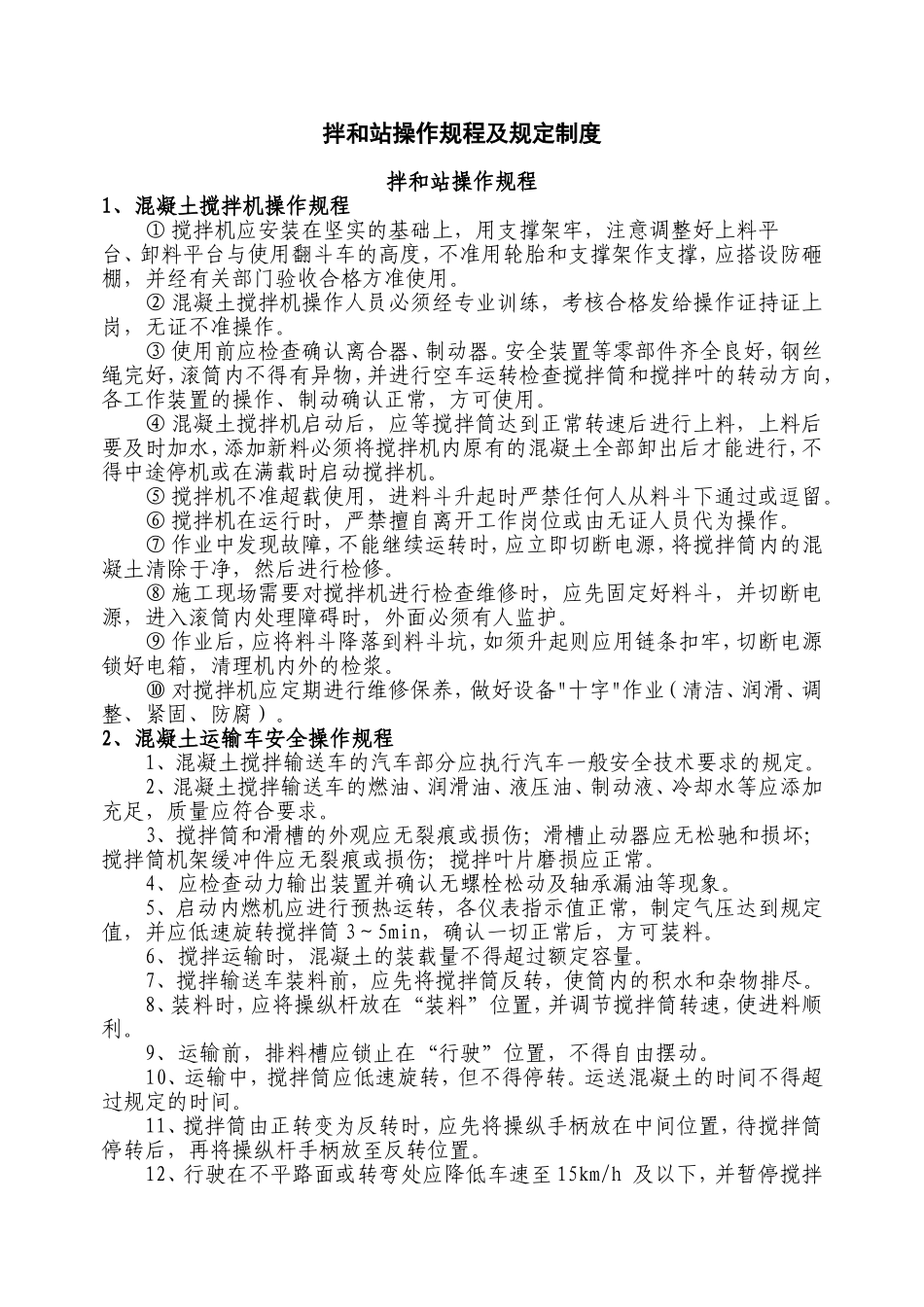

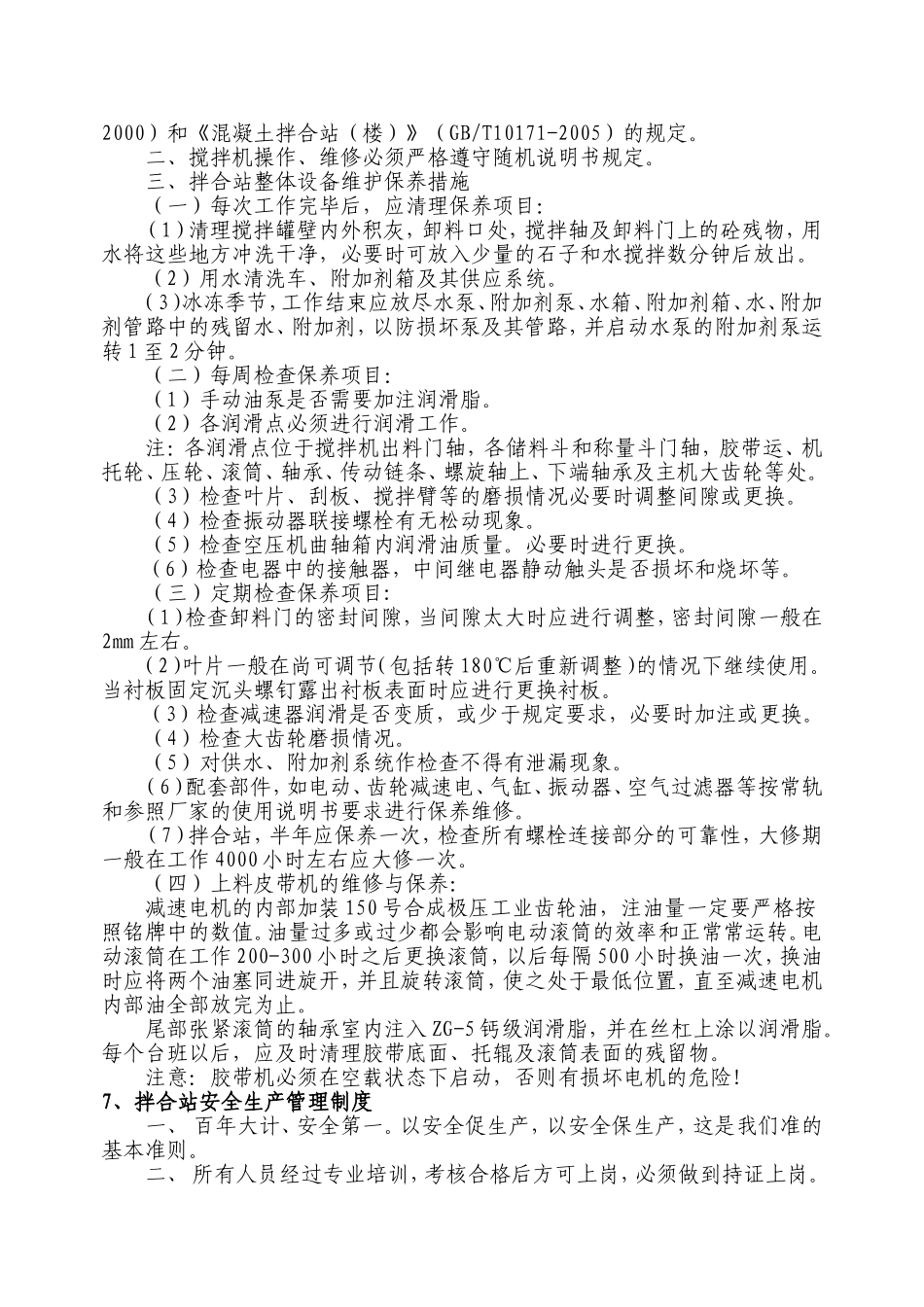

拌和站操作规程及规定制度拌和站操作规程1、混凝土搅拌机操作规程①搅拌机应安装在坚实的基础上,用支撑架牢,注意调整好上料平台、卸料平台与使用翻斗车的高度,不准用轮胎和支撑架作支撑,应搭设防砸棚,并经有关部门验收合格方准使用。②混凝土搅拌机操作人员必须经专业训练,考核合格发给操作证持证上岗,无证不准操作。③使用前应检查确认离合器、制动器。安全装置等零部件齐全良好,钢丝绳完好,滚筒内不得有异物,并进行空车运转检查搅拌筒和搅拌叶的转动方向,各工作装置的操作、制动确认正常,方可使用。④混凝土搅拌机启动后,应等搅拌筒达到正常转速后进行上料,上料后要及时加水,添加新料必须将搅拌机内原有的混凝土全部卸出后才能进行,不得中途停机或在满载时启动搅拌机。⑤搅拌机不准超载使用,进料斗升起时严禁任何人从料斗下通过或逗留。⑥搅拌机在运行时,严禁擅自离开工作岗位或由无证人员代为操作。⑦作业中发现故障,不能继续运转时,应立即切断电源,将搅拌筒内的混凝土清除于净,然后进行检修。⑧施工现场需要对搅拌机进行检查维修时,应先固定好料斗,并切断电源,进入滚筒内处理障碍时,外面必须有人监护。⑨作业后,应将料斗降落到料斗坑,如须升起则应用链条扣牢,切断电源锁好电箱,清理机内外的检浆。⑩对搅拌机应定期进行维修保养,做好设备"十字"作业(清洁、润滑、调整、紧固、防腐)。2、混凝土运输车安全操作规程1、混凝土搅拌输送车的汽车部分应执行汽车一般安全技术要求的规定。2、混凝土搅拌输送车的燃油、润滑油、液压油、制动液、冷却水等应添加充足,质量应符合要求。3、搅拌筒和滑槽的外观应无裂痕或损伤;滑槽止动器应无松驰和损坏;搅拌筒机架缓冲件应无裂痕或损伤;搅拌叶片磨损应正常。4、应检查动力输出装置并确认无螺栓松动及轴承漏油等现象。5、启动内燃机应进行预热运转,各仪表指示值正常,制定气压达到规定值,并应低速旋转搅拌筒3~5min,确认一切正常后,方可装料。6、搅拌运输时,混凝土的装载量不得超过额定容量。7、搅拌输送车装料前,应先将搅拌筒反转,使筒内的积水和杂物排尽。8、装料时,应将操纵杆放在“装料”位置,并调节搅拌筒转速,使进料顺利。9、运输前,排料槽应锁止在“行驶”位置,不得自由摆动。10、运输中,搅拌筒应低速旋转,但不得停转。运送混凝土的时间不得超过规定的时间。11、搅拌筒由正转变为反转时,应先将操纵手柄放在中间位置,待搅拌筒停转后,再将操纵杆手柄放至反转位置。12、行驶在不平路面或转弯处应降低车速至15km/h及以下,并暂停搅拌旋转。通过桥、洞、门等设施时,不得超过其限制高度及宽度。13、搅拌装置连续运转时间不宜超过8h。14、水箱的水位应保持正常。冬季停车时,应将水箱和供水系统的积水放净。15、用于搅拌混凝土时,应在搅拌筒内先加入总需水量2/3的水,然后再加入骨料和水泥按出厂说明书规定的转速和时间进行搅拌。16、作业后,应先将内燃机熄火,然后对料槽、搅拌筒入口和托轮等处进行冲洗及清除混凝土结块。当需进入搅拌筒清除结块时,必须先取下内燃机电门钥匙,在筒外应设监护人员。3、装载机安全操作规程①工作前注意事项:做好班前保养。②工作中注意事:(1)在工作过程中发现主离合器,制动器失灵,温度过高时,不得继续工作,应停机检查,以免发生事故。(2)发现机车有异响,应立即停车检查。(3)下坡中禁止空档运行,应降低车速减小油门,刹车缓行下坡。(4)夜间操作时,机上前后照明设备必须齐备、完好。4、电工安全作业操作规程①所有绝缘、检验工具,应妥善保管,严禁他用,并应定期检查、校验。②现场施工用高低压设备及线路,应按照施工设计及有关电气安全技术规程安装和架设。③线路上禁止带负荷接电或断电,并禁止带电操作。④有人触电,立即切断电源,进行急救,电气着火,应立即将有关电源切断,使用泡沫灭火器或干砂扑火。拌和站规定制度5、拌合站仪器设备计量检定管理制度一、拌合站建成后,按要求邀请当地计量机构对拌合站混凝土计量机具进行标定,并出具标定证书,标定证书原件报送试验室统一编号管理。只有标定合格设备,方可投入使用。拌合...
