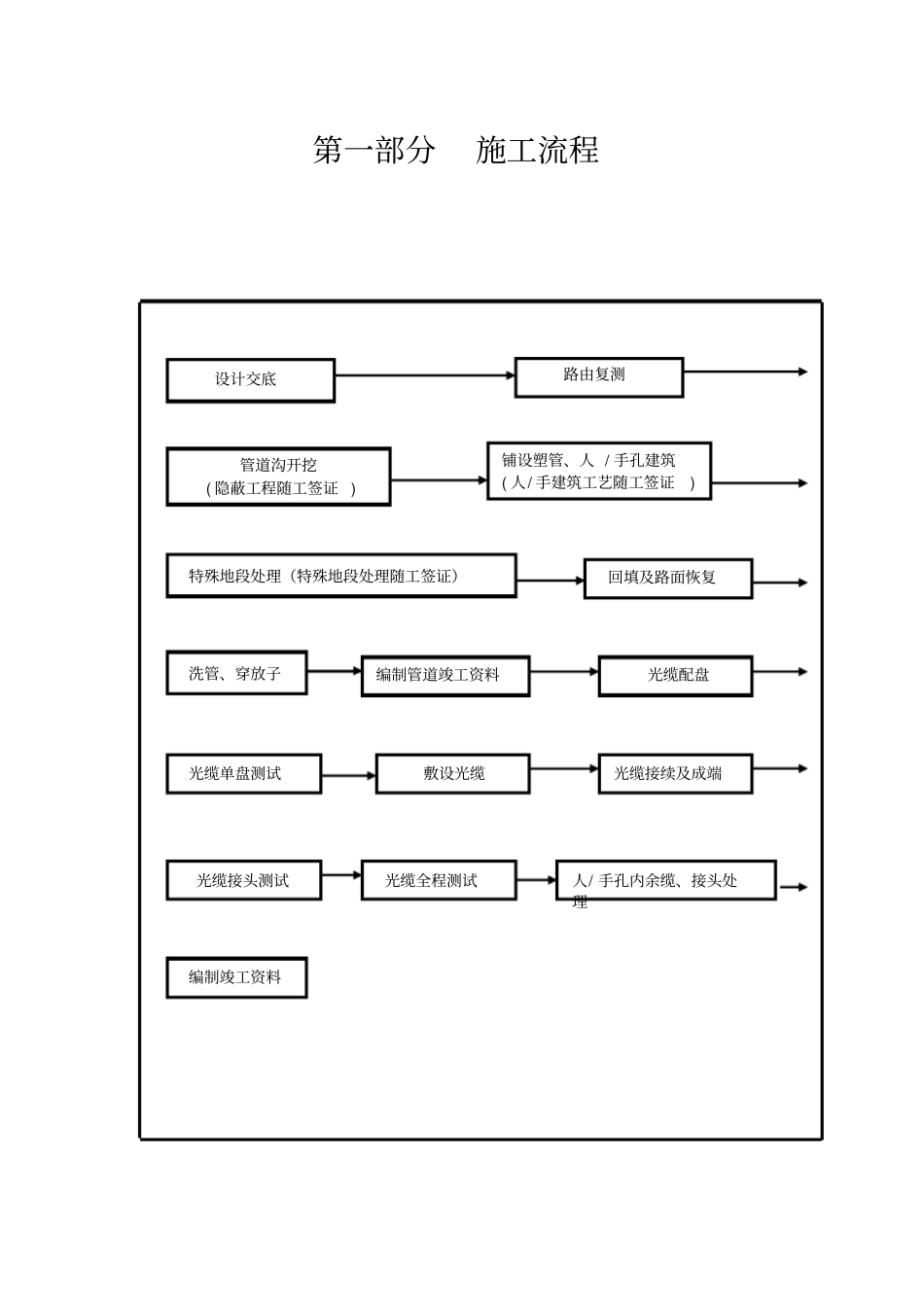

第一部分施工流程设计交底管道沟开挖(隐蔽工程随工签证)特殊地段处理(特殊地段处理随工签证)洗管、穿放子回填及路面恢复编制管道竣工资料光缆配盘光缆单盘测试敷设光缆光缆接续及成端铺设塑管、人/手孔建筑(人/手建筑工艺随工签证)路由复测光缆接头测试编制竣工资料人/手孔内余缆、接头处理光缆全程测试第二部分通信管道施工技术要求一、设计交底1、由工程部主持,会同上级主管领导和本工程设计的设计员、质量监督员、施工单位,对工程进行研讨和技术交底
施工单位可对所有技术指标的实施进行咨询和讨论,并由工程部负责人做出解释
2、具体问题须现场认证的,可在会后前往实地勘测,并由负责该工程设计的设计员做出解释
3、设计文件交底后,工程如须变更,必须由工程部办理变更手续,否则,变更工程量不予认可
4、设计交底完毕,办理交接手续
二、路由复测1、管道路由复测应以批准的施工设计图为依据
核定路由的具体走向,管道的铺设位置和方式
2、核定管道穿越障碍物及特殊地段采取防护措施的具体位置、数量和处理措施,如穿越铁路、公路、河流、湖泊及大型水渠、地下管线等
3、核定人(手)孔位置及管孔排列
4、确定主要材料的屯放地点

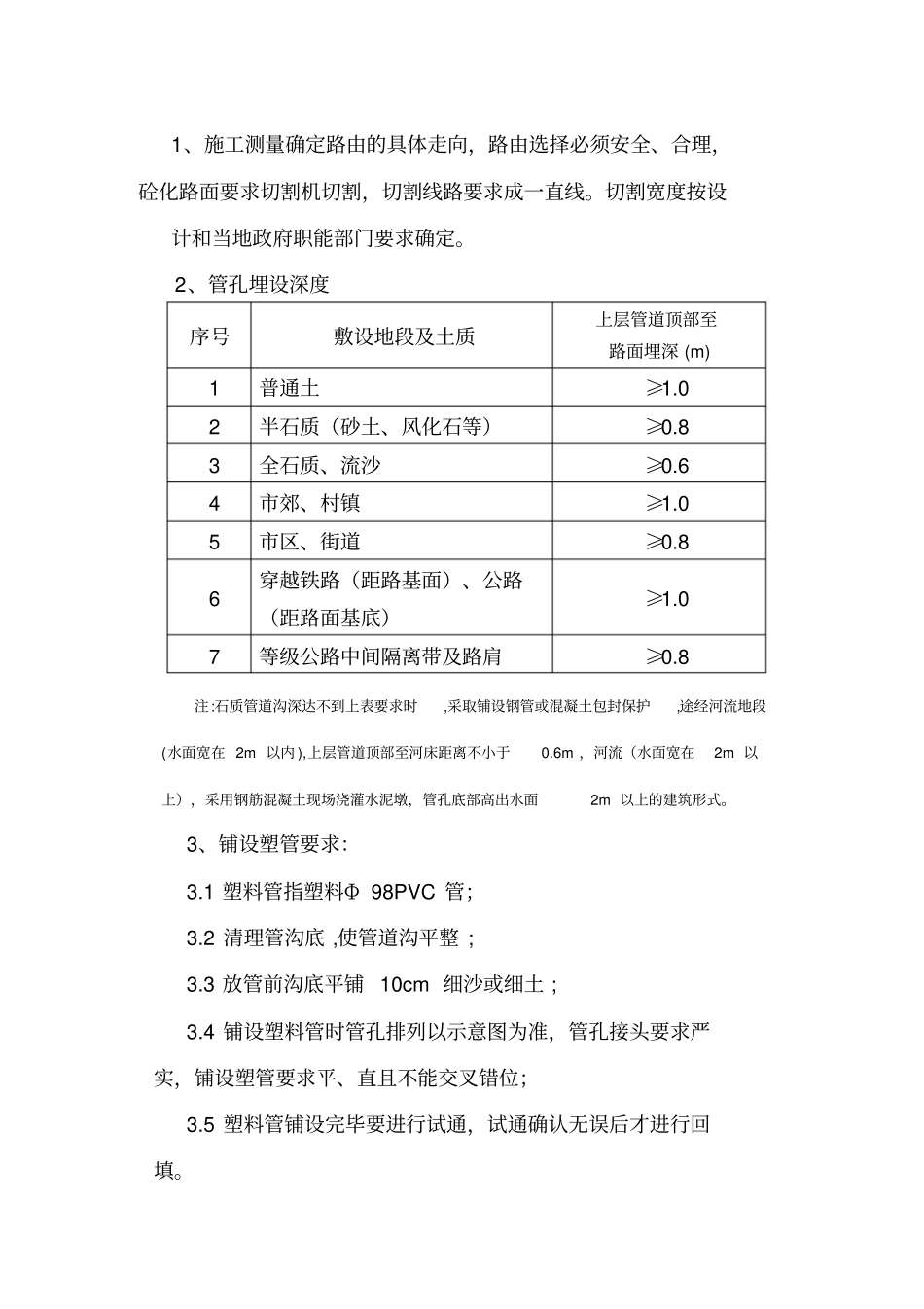

三、路面开挖及管孔埋设深度1、施工测量确定路由的具体走向,路由选择必须安全、合理,砼化路面要求切割机切割,切割线路要求成一直线
切割宽度按设计和当地政府职能部门要求确定
2、管孔埋设深度序号敷设地段及土质上层管道顶部至路面埋深(m)1普通土≥1
02半石质(砂土、风化石等)≥0
83全石质、流沙≥0
64市郊、村镇≥1
05市区、街道≥0
86穿越铁路(距路基面)、公路(距路面基底)≥1
07等级公路中间隔离带及路肩≥0
8注:石质管道沟深达不到上表要求时,采取铺设钢管或混凝土包封保护,途经河流地段(水面宽在2m以内),上层管道顶部至河床距离不小于0
6m,河流(水面宽在2m以上),采用钢筋混凝土现场
