《XX市接入网机房整治(第二批)工程》XX机房割接方案一、割接目的:该机房使用年限比较长,各种线缆布放比较凌乱,交叉、重叠的情况比较严重,机房存在安全生产隐患
经与建设单位研讨决定,对机房进行整治施工
二、割接时间(预安排):2017年6月9日00:00时-06:00时2017年6月10日00:00时-06:00时三、割接人员安排及联系方式:内容姓名单位联系电话割接总指挥XX由建设单位指定XX现场割接随工人员XX由建设单位指定XX施工负责人XX中通建三局XX施工队员XX中通建三局XX施工队员XX中通建三局XX施工队员XX中通建三局XX要求:割接实施时必须统一指挥,统一调度,参加割接的所有部门应密切配合,割接现场必须设置割接联络电话,割接开始、完成及出现异常情况时,均应向割接总指挥报告;尤其是割接完成后,必须做相应的测试,并通知网管中心和维护单位对网络运行和业务恢复状态进行确认,由网管中心宣布割接完毕后方可离开割接现场

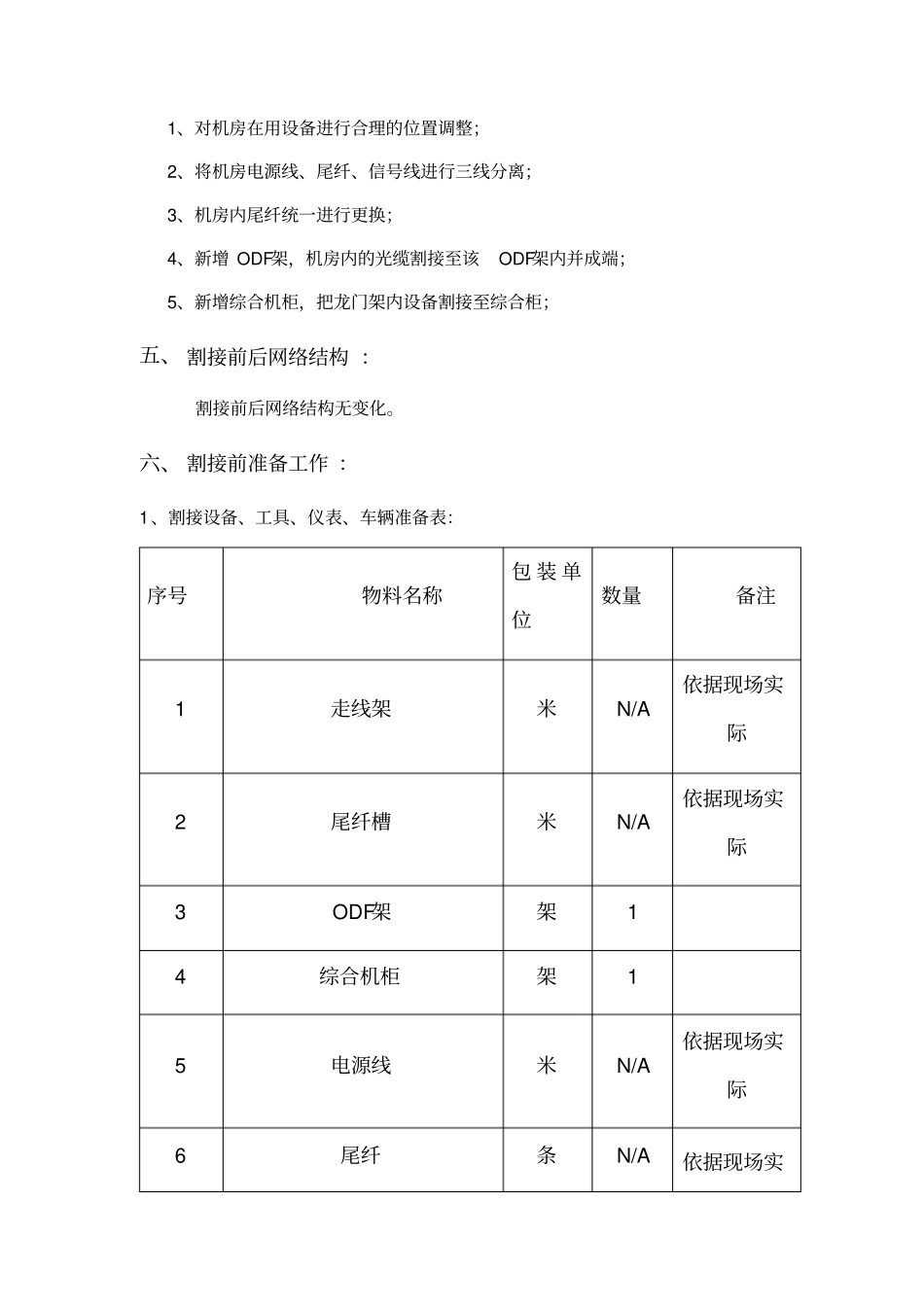

四、割接内容:1、对机房在用设备进行合理的位置调整;2、将机房电源线、尾纤、信号线进行三线分离;3、机房内尾纤统一进行更换;4、新增ODF架,机房内的光缆割接至该ODF架内并成端;5、新增综合机柜,把龙门架内设备割接至综合柜;五、割接前后网络结构:割接前后网络结构无变化

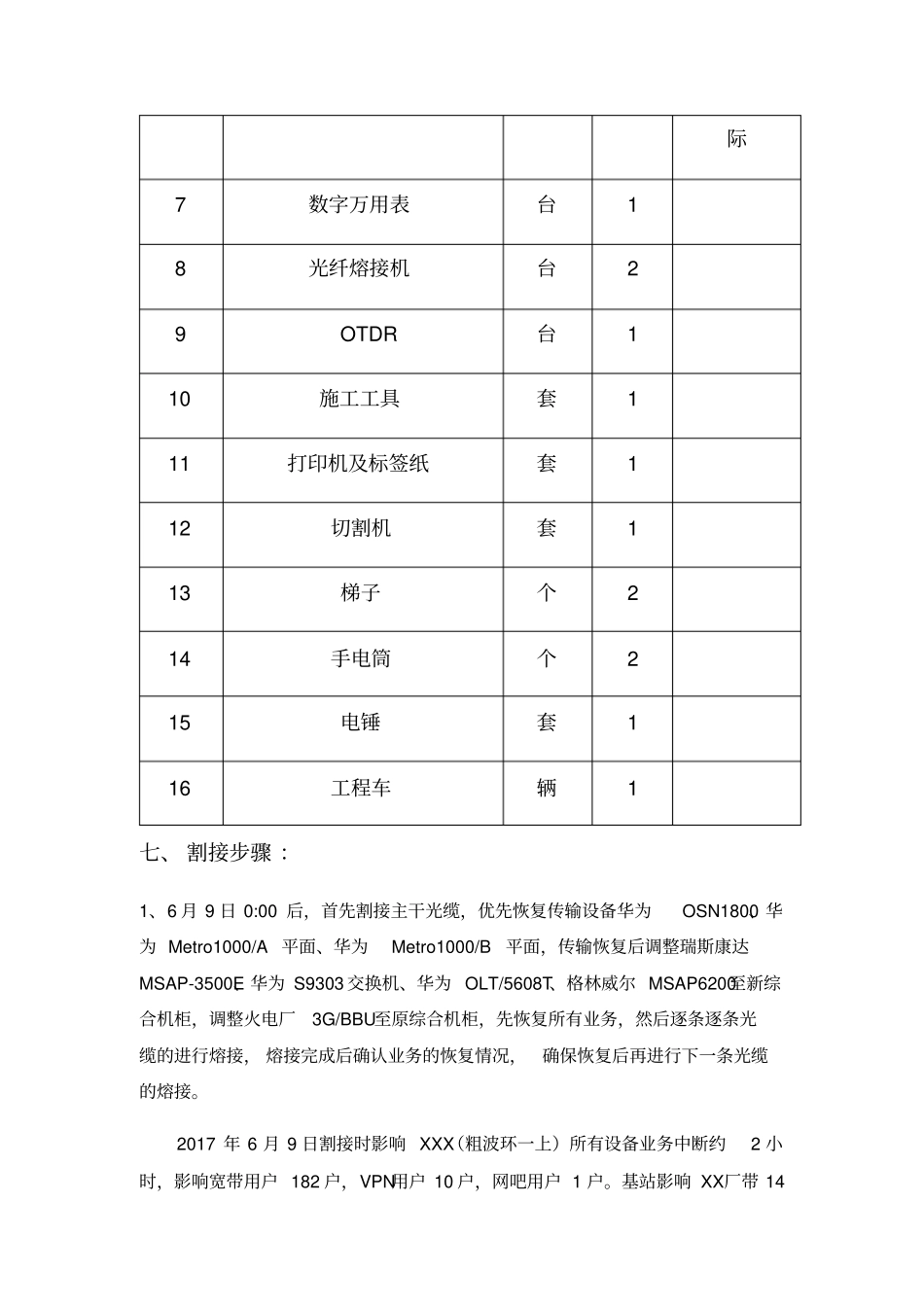

六、割接前准备工作:1、割接设备、工具、仪表、车辆准备表:序号物料名称包装单位数量备注1走线架米N/A依据现场实际2尾纤槽米N/A依据现场实际3ODF架架14综合机柜架15电源线米N/A依据现场实际6尾纤条N/A依据现场实际7数字万用表台18光纤熔接机台29OTDR台110施工工具套111打印机及标签纸套112切割机套113梯子个214手电筒个215电锤套116工程车辆1七、割接步骤:1、6月9日0:00后,首先割接主干光缆,优先恢复传输设备华为OSN1800、华为Metro1000/A平面、
