造粒塔外壁清洗施工方案二、施工方案(一)、本工程采用的技术规范本工程施工应满足或优于下面列出的规范和标准的最新版本的要求
如果几种规范、标准适用于同一情况,则应遵循最严格的要求,当设计文件技术要求高于有关的规范、标准的要求时,按设计技术要求执行

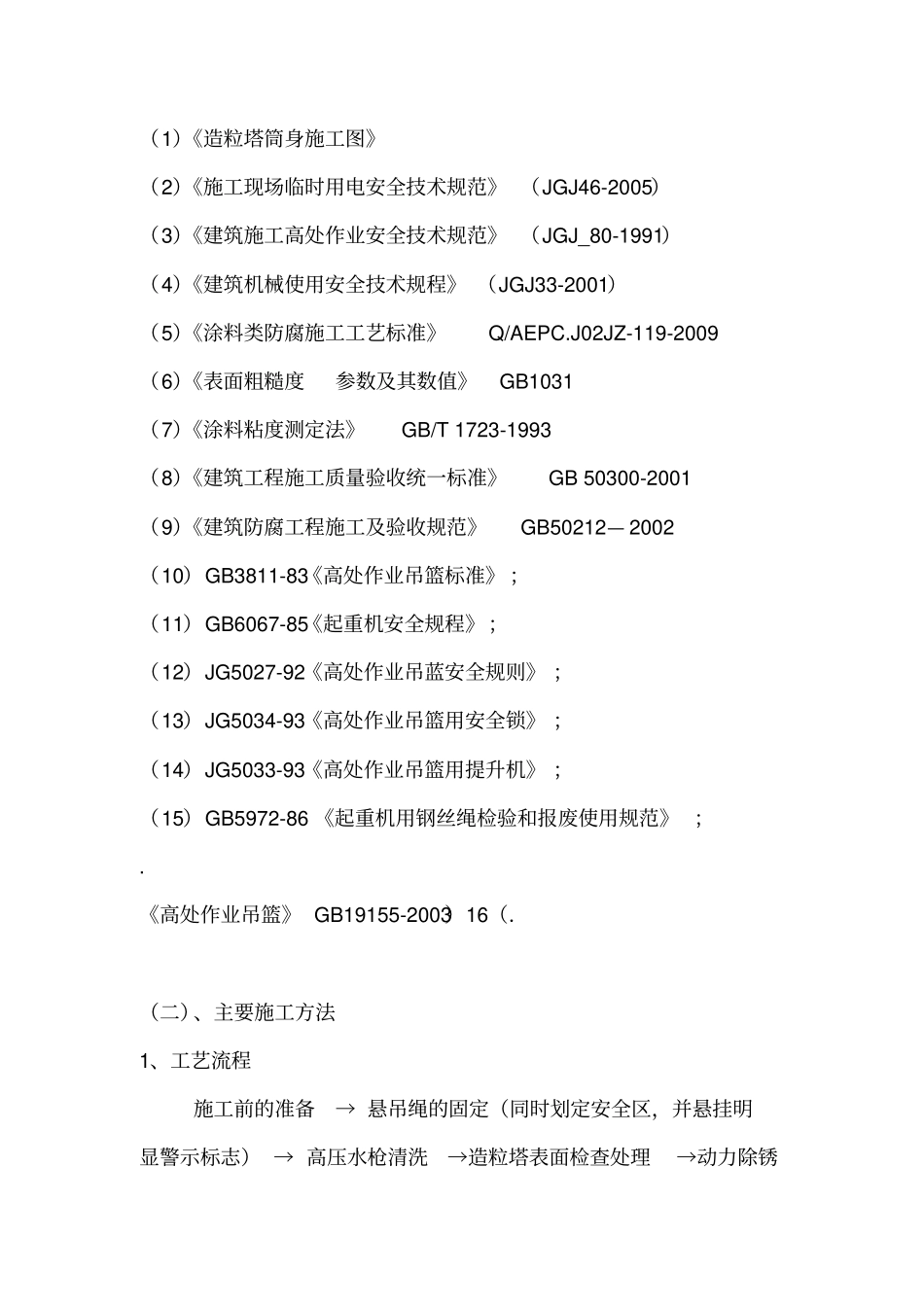

规范、标准主要包括但不仅仅限于:(1)《造粒塔筒身施工图》(2)《施工现场临时用电安全技术规范》(JGJ46-2005)(3)《建筑施工高处作业安全技术规范》(JGJ_80-1991)(4)《建筑机械使用安全技术规程》(JGJ33-2001)(5)《涂料类防腐施工工艺标准》Q/AEPC
J02JZ-119-2009(6)《表面粗糙度参数及其数值》GB1031(7)《涂料粘度测定法》GB/T1723-1993(8)《建筑工程施工质量验收统一标准》GB50300-2001(9)《建筑防腐工程施工及验收规范》GB50212—2002(10)GB3811-83《高处作业吊篮标准》;(11)GB6067-85《起重机安全规程》;(12)JG5027-92《高处作业吊蓝安全规则》;(13)JG5034-93《高处作业吊篮用安全锁》;(14)JG5033-93《高处作业吊篮用提升机》;(15)GB5972-86《起重机用钢丝绳检验和报废使用规范》;
《高处作业吊篮》GB19155-2003)16(.(二)、主要施工方法1、工艺流程施工前的准备→悬吊绳的固定(同时划定安全区,并悬挂明显警示标志)→高压水枪清洗→造粒塔表面检查处理→动力除锈→涂刷漆→外壁喷涂字体→检验合格环航空2、具体施工工艺的要求因造粒塔施工过程中在造粒塔表面留下大量积灰,所以在油漆涂刷前要对整个造粒塔表面进行清理
清理工作自上至下进行,先用高压水枪对准造粒塔外壁进行清洗,然后用毛刷将表面难以清洗的部位进行清理干净

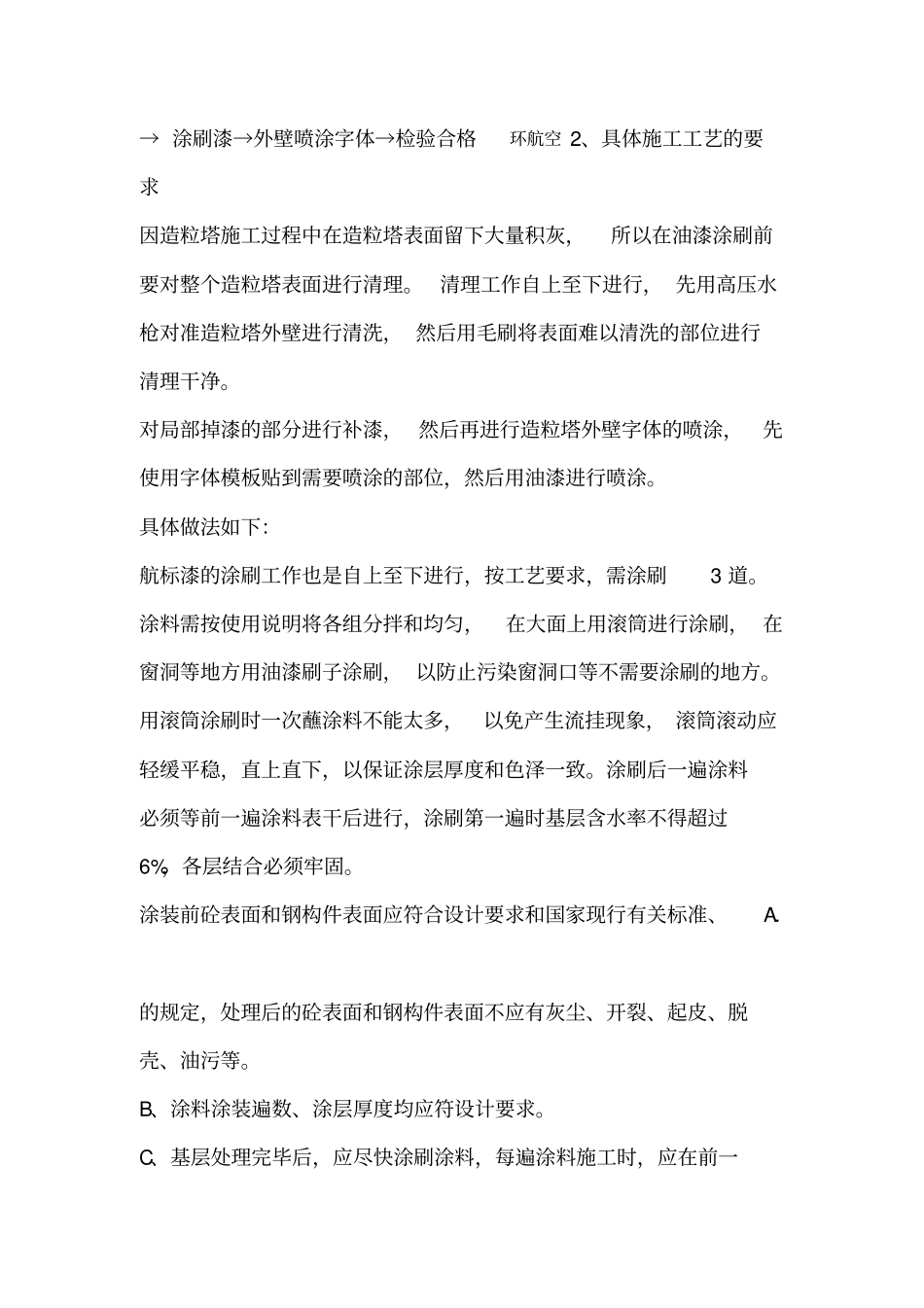

对局部掉漆的部分进行补漆,然后再进行造粒塔外壁字体的喷涂,先使用字
