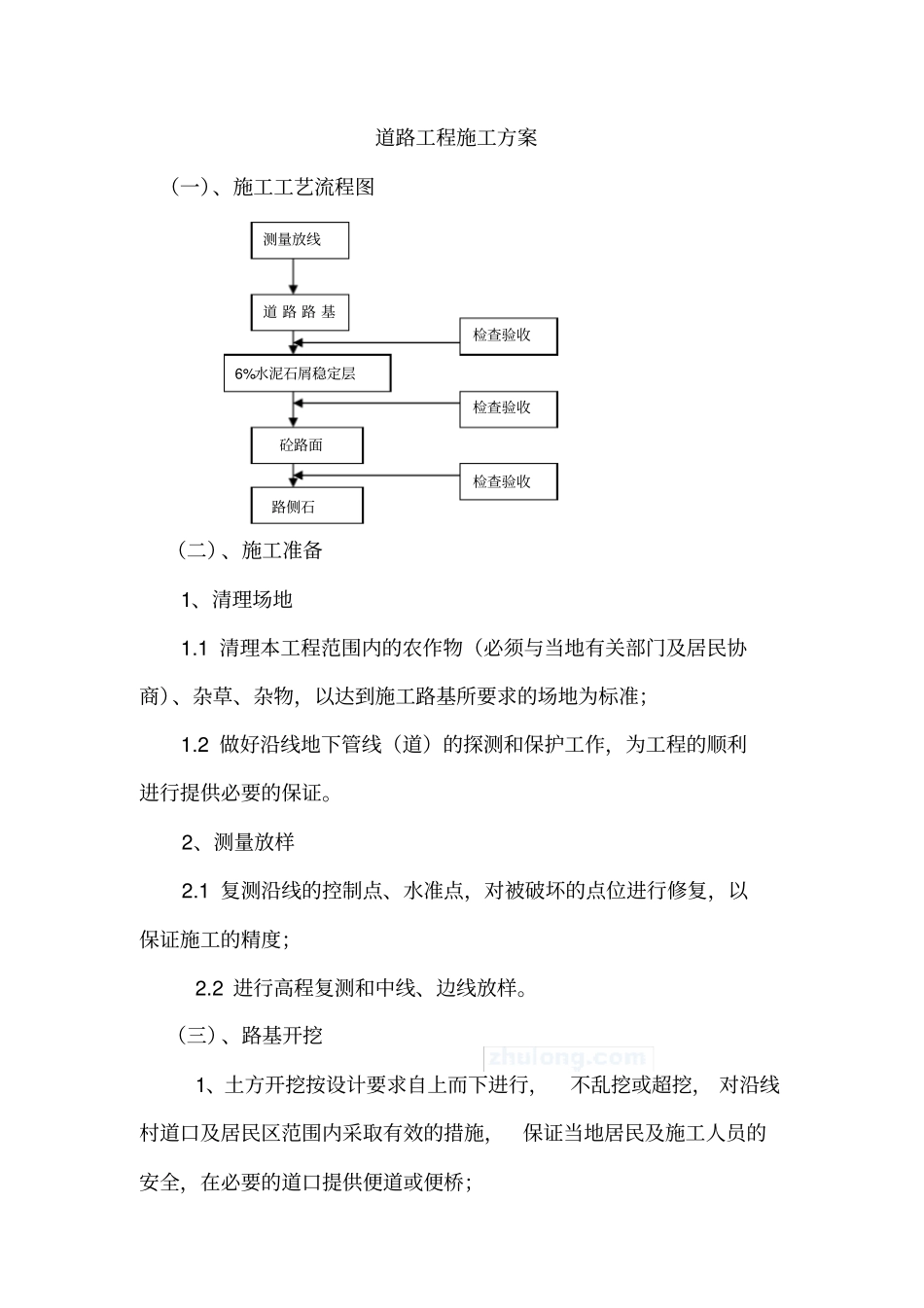

道路工程施工方案(一)、施工工艺流程图(二)、施工准备1、清理场地1
1清理本工程范围内的农作物(必须与当地有关部门及居民协商)、杂草、杂物,以达到施工路基所要求的场地为标准;1
2做好沿线地下管线(道)的探测和保护工作,为工程的顺利进行提供必要的保证
2、测量放样2
1复测沿线的控制点、水准点,对被破坏的点位进行修复,以保证施工的精度;2
2进行高程复测和中线、边线放样
(三)、路基开挖1、土方开挖按设计要求自上而下进行,不乱挖或超挖,对沿线村道口及居民区范围内采取有效的措施,保证当地居民及施工人员的安全,在必要的道口提供便道或便桥;测量放线道路路基6%水泥石屑稳定层砼路面路侧石检查验收检查验收检查验收2、挖方路基施工标高应考虑因压实而产生的下沉值,路基顶面以下30cm压实度要达到95%
在施工面内设置纵向及横向排水沟,以防基槽被水浸泡;3、已开挖路基的各项指标应达到表-7所列的要求:表-7序号项目压实度(%)及允许偏差检查频率检验方法土路床范围点数1压实度951000m33用环刀法检验2中线高程±20mm20m1用水准仪具测量3平整度20mm20m1用3m直尺量取最大值4宽度+200mm040m1用尺量5横坡±20mm且不大于±0
3%20m2用水准仪具测量4、路床修整:人工对不满足上表要求的地段进行修整,直至达到规范要求
(四)、路基填土1、填筑路堤宜采用水平分层填筑法施工
即按照横断面全宽分成水平层次逐层向上填筑
如原地面不平,应由最低处分层填起,每填一层,经过压实符合规定要求之后,再填上一层
原野地面纵坡大于12%的地段,可采用纵向分层法施工,沿纵坡分层,逐层填压密实
2、碾压前采用平路机进行平整,并用6~8t两轮光轮压路机预压整平
3、用10~18t振动式压路机碾压,分层填土虚铺厚度为30cm

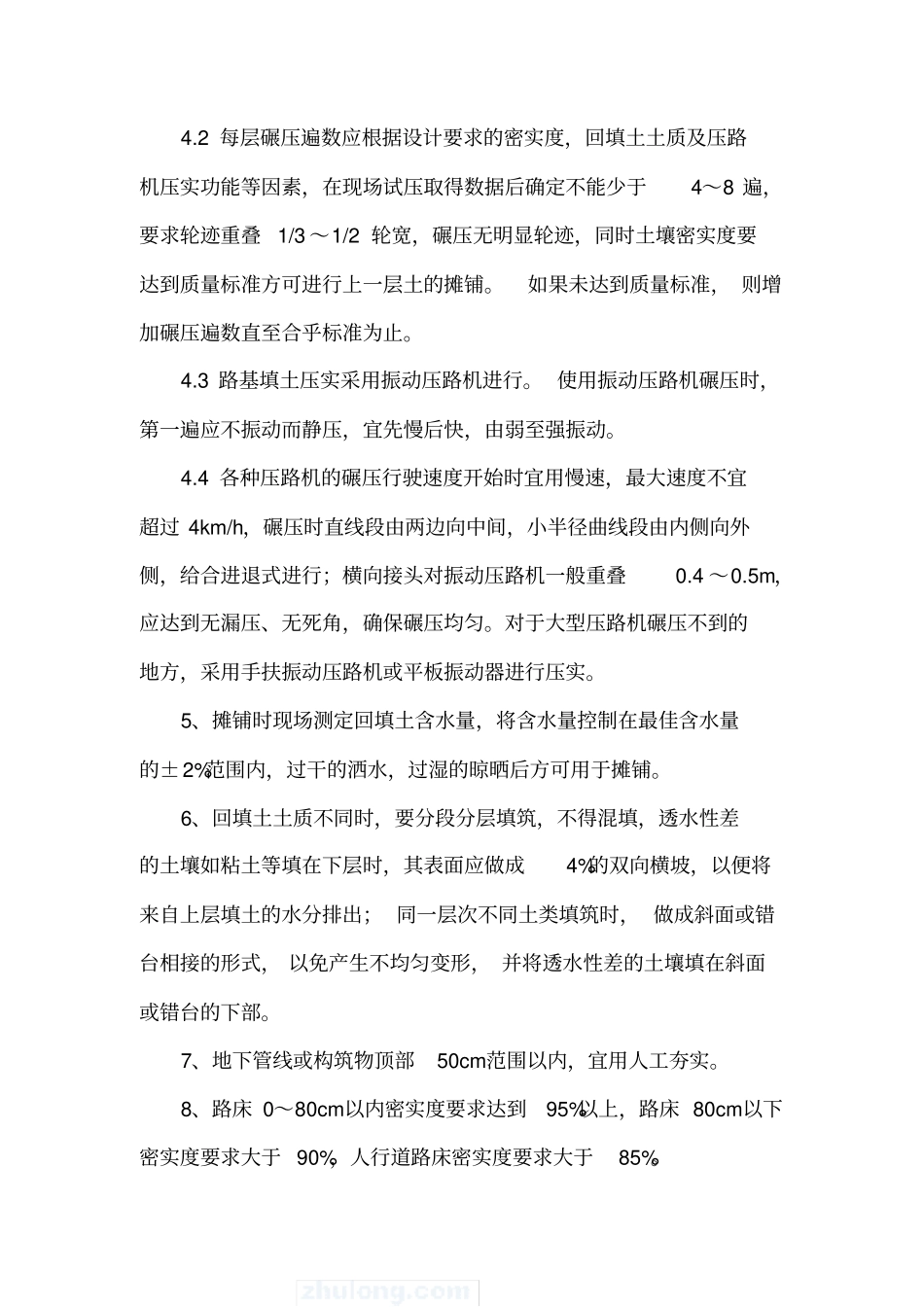

4、压路机碾压路基时应按下列规定进行:4
1碾压前应对填土层的松铺厚
