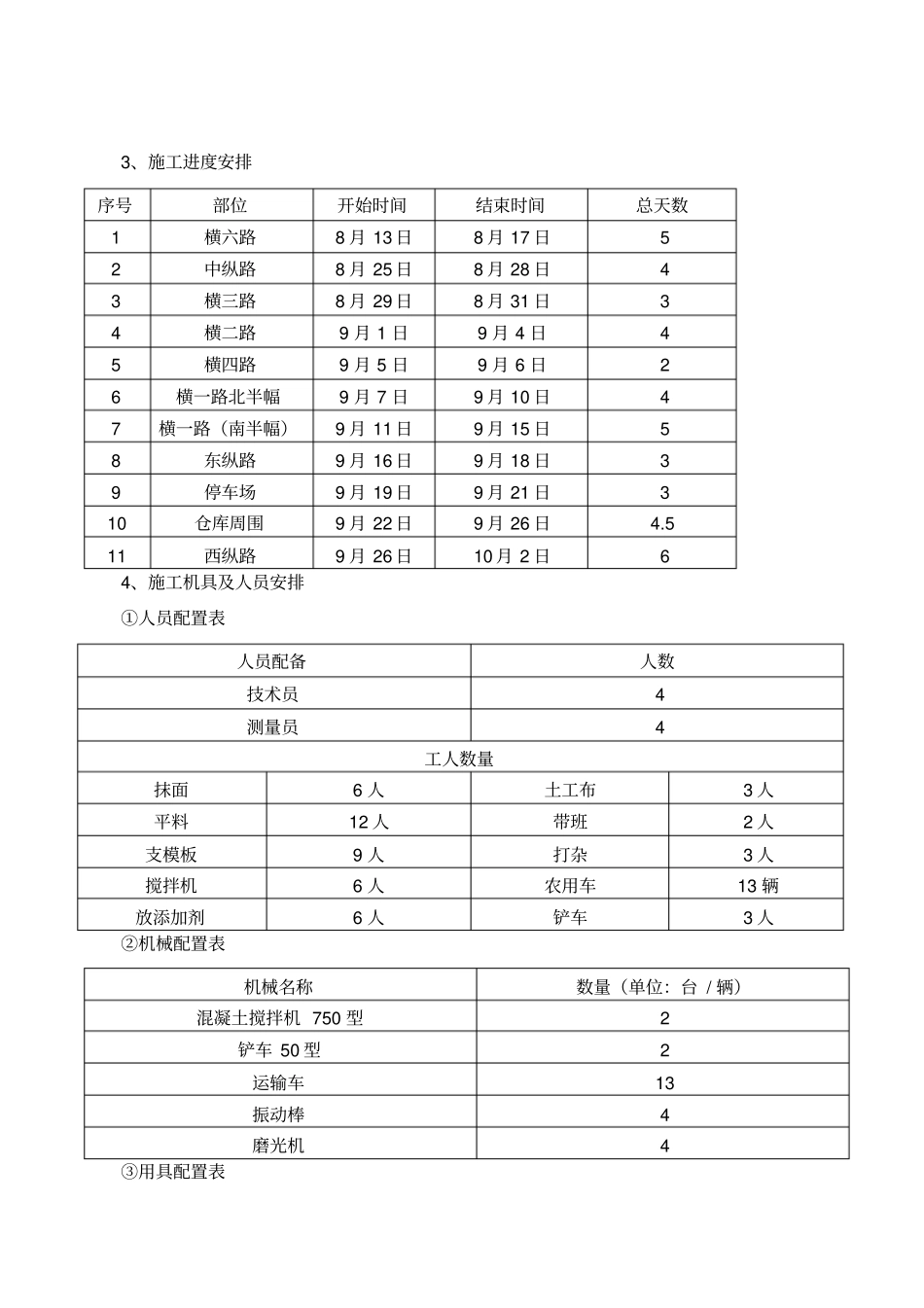

苏州港张家港港区段山港作业区重型装备制造基地码头后方道路堆场工程砼路面施工方案(修)淮安市镇淮建筑工程有限公司二〇一三年八月四日一、编制依据(1)苏州港张家港港区段山港作业区重型装备制造基地码头后方道路与堆场工程合同文件及附件;(2)苏州港张家港港区段山港作业区重型装备制造基地码头后方道路与堆场工程施工图纸;(3)《港口道路、堆场铺面设计与施工规范》(JTJ296-96);(4)《公路工程集料试验规程》(JTJ058-2000);(5)《公路水泥混凝土路面施工技术规范》(JTJGF30-2003);(6)《公路工程质量检验评定标准》(JTJ071-98);(7)有关技术规范、规程、标准、规定和法规;(8)国家和地方政府颁布的有关技术法规;二、工程概况1、苏州港张家港港区段山港作业区重型装备制造基地码头后方道路与堆场工程位于张家港市大新镇的段山港~朝东圩港(长江澄通河段浏海沙水道起始段的右岸)、张家港市沿江经济开发区内。后方道路与堆场工程为苏州港张家港港区段山港作业区重型装备制造基地码头的配套工程。2、砼施工用量序号部位长度宽度平方数1横一路975.825243952横二路393.935207878.73横三路452.799209055.984横四路303.198206063.965横五路262.525205250.56横六路591.4520118297东纵路556.0425139018西纵路72325180759中纵路604.912012098.210停车场179.12438.626917.763、施工进度安排序号部位开始时间结束时间总天数1横六路8月13日8月17日52中纵路8月25日8月28日43横三路8月29日8月31日34横二路9月1日9月4日45横四路9月5日9月6日26横一路北半幅9月7日9月10日47横一路(南半幅)9月11日9月15日58东纵路9月16日9月18日39停车场9月19日9月21日310仓库周围9月22日9月26日4.511西纵路9月26日10月2日64、施工机具及人员安排①人员配置表人员配备人数技术员4测量员4工人数量抹面6人土工布3人平料12人带班2人支模板9人打杂3人搅拌机6人农用车13辆放添加剂6人铲车3人②机械配置表机械名称数量(单位:台/辆)混凝土搅拌机750型2铲车50型2运输车13振动棒4磨光机4③用具配置表名称单位数量28cm钢模板m4000电缆线m3000防雨型太阳灯只17土工布㎡14000遮阳棚只3防雨油布m1000三、工艺流程混凝土面层施工工艺流程图砼配合比设计和试拌混凝土拌和基层表面清理及修整支立侧模板混凝土入模人工摊铺整平振捣混凝土运输滚杠柔浆抹面养生行夯震平提浆锯缝钢筋加工刻纹嵌缝钢筋绑扎、安设四、施工方法㈠、施工放样⑴、在路面基层验收合格后进行施工放样工作,直线每段10米一桩,曲线段每4米一桩(与模板长度同)。同时要设胀缝、缩缝,转折点等中心桩,并相应在路边各设一边桩。⑵、根据放好的中心线及边桩,在现场核对施工图的砼分块线。⑶、测量放样必须经常复核,做到勤测、勤核、勤纠偏。㈡、混凝土配合比设计和试拌混凝土路面施工前,进行混凝土的配合比设计和试拌,以确定混凝土抗压强度、弯拉强度、最佳坍落度、水灰比、水泥用量等,并将混凝土配合比报监理工程师核查。目前根据实验室提供的配合比数据见表1。水泥、砂石料等原材料首先进行原材料检验,检验合格后组织进场,进场后及时通知监理工程师进行抽样检验。同时按照检验批次进行送检,保证检验频率满足相关规范要求。设计强度35配合比1:1.7:3.12塌落度80~120外加剂0.8%外掺料1.5%体积1m3水泥砂石子水外加剂外参料3216441180572.268572、基层表面杂物清理、修整在浇筑混凝土面层前,应将基层表面上的浮土、杂物等清理干净,并进行必要的修整,经监理工程师检查认可后,进行路面混凝土施工。3、模板支立、转运侧模采用专用钢模板,根据施工总体进度要求配备相应的模板数量。支立模板前,先用测量仪器放样模板边线和顶面高程。模板应支立牢固。模板支立后,应请监理工程师对模板进行检查验收。由于现场均使用钢制模板,且重量太大。考虑现场模板转运费工费力,现预计使用一台农用车在现场配合模板的转运。4、钢筋加工绑扎按照设计要求进行钢筋的加工和绑扎,横向胀缝设置的传力杆,传力杆采用φ32圆钢,长度45cm,间距30cm,一半涂沥青加长度为10cm的套管,传力杆和套管之间填充弹性材料,纵缝拉杆采用Ф16螺纹钢,...
