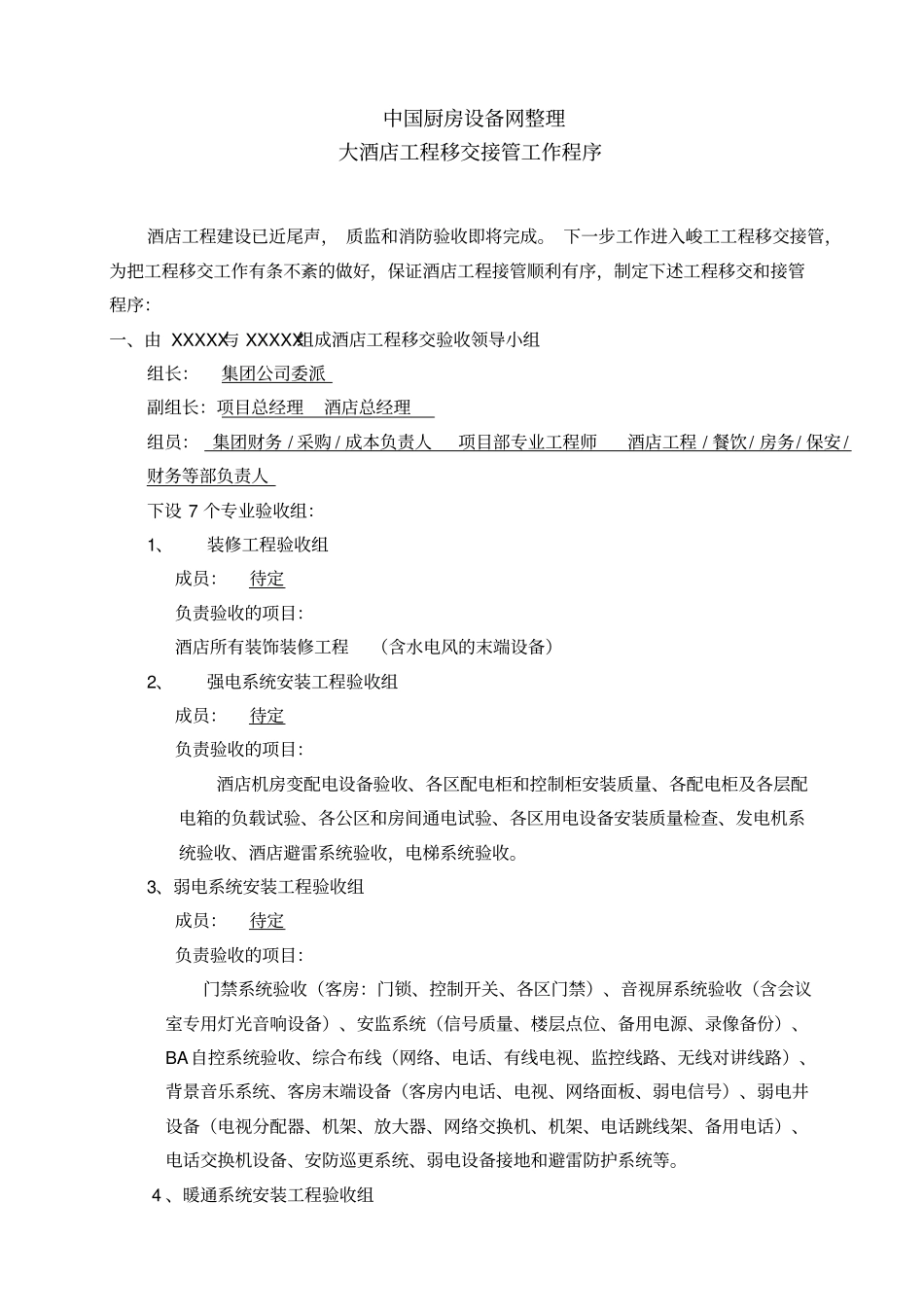

中国厨房设备网整理大酒店工程移交接管工作程序酒店工程建设已近尾声,质监和消防验收即将完成
下一步工作进入峻工工程移交接管,为把工程移交工作有条不紊的做好,保证酒店工程接管顺利有序,制定下述工程移交和接管程序:一、由XXXXX与XXXXX组成酒店工程移交验收领导小组组长:集团公司委派副组长:项目总经理酒店总经理组员:集团财务/采购/成本负责人项目部专业工程师酒店工程/餐饮/房务/保安/财务等部负责人下设7个专业验收组:1、装修工程验收组成员:待定负责验收的项目:酒店所有装饰装修工程(含水电风的末端设备)2、强电系统安装工程验收组成员:待定负责验收的项目:酒店机房变配电设备验收、各区配电柜和控制柜安装质量、各配电柜及各层配电箱的负载试验、各公区和房间通电试验、各区用电设备安装质量检查、发电机系统验收、酒店避雷系统验收,电梯系统验收
3、弱电系统安装工程验收组成员:待定负责验收的项目:门禁系统验收(客房:门锁、控制开关、各区门禁)、音视屏系统验收(含会议室专用灯光音响设备)、安监系统(信号质量、楼层点位、备用电源、录像备份)、BA自控系统验收、综合布线(网络、电话、有线电视、监控线路、无线对讲线路)、背景音乐系统、客房末端设备(客房内电话、电视、网络面板、弱电信号)、弱电井设备(电视分配器、机架、放大器、网络交换机、机架、电话跳线架、备用电话)、电话交换机设备、安防巡更系统、弱电设备接地和避雷防护系统等
4、暖通系统安装工程验收组成员:待定负责验收的项目:各区和房间空调系统制冷制热效果、空调管道防腐与绝热保温施工质量验收、管道系统冲洗记录、空调水系统安装质量、空调制冷系统安装质量、冷却塔安装运转、循环水泵安装运行、通风系统,空调风机检查验收、制冷机组(热回收螺杆机、离心机、锅炉机组)验收、空调末端设备的安装质量验收、厨房冷库冰箱、各区的分体空调、制冰机等

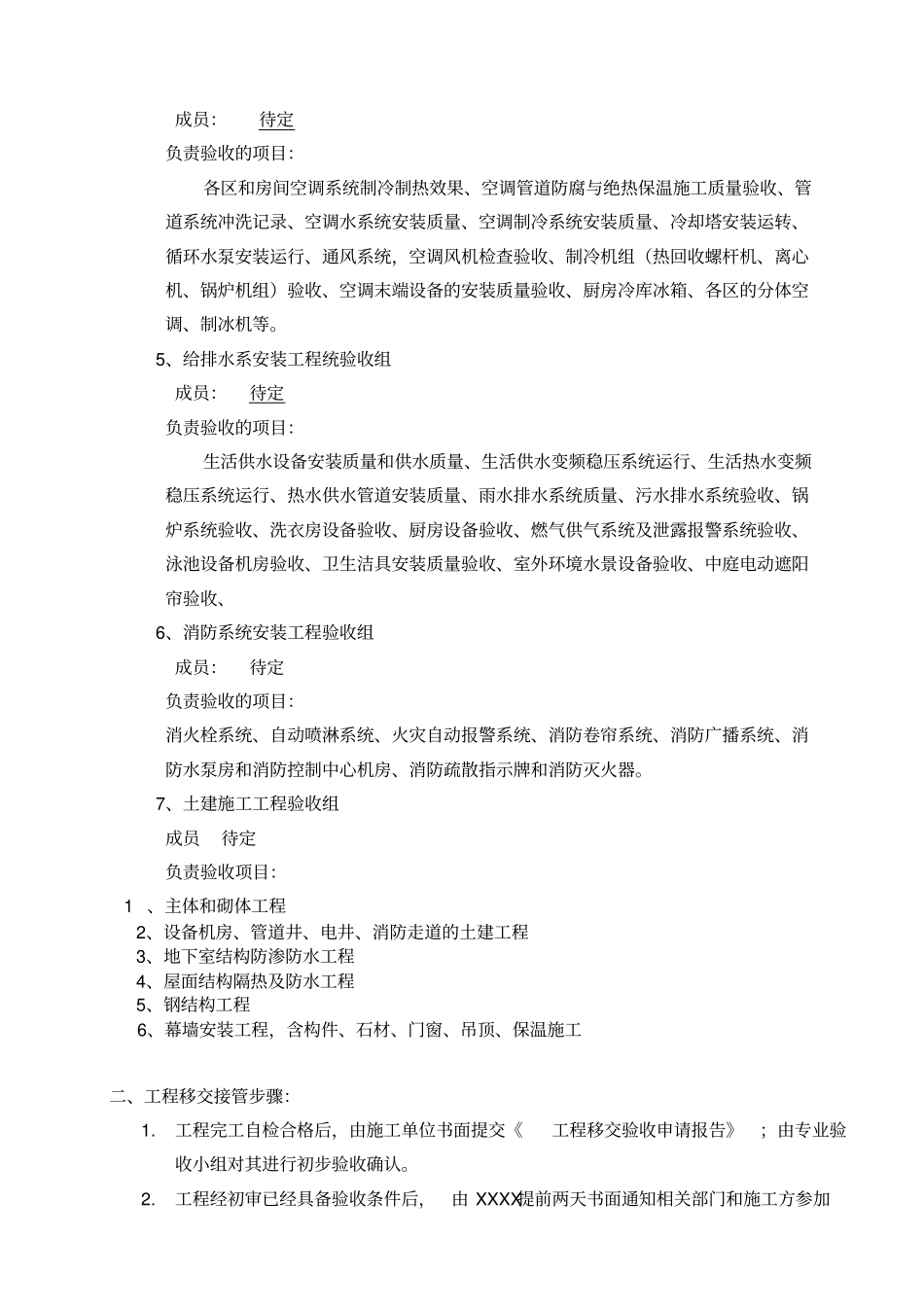

5、给排水系安装工程统验
