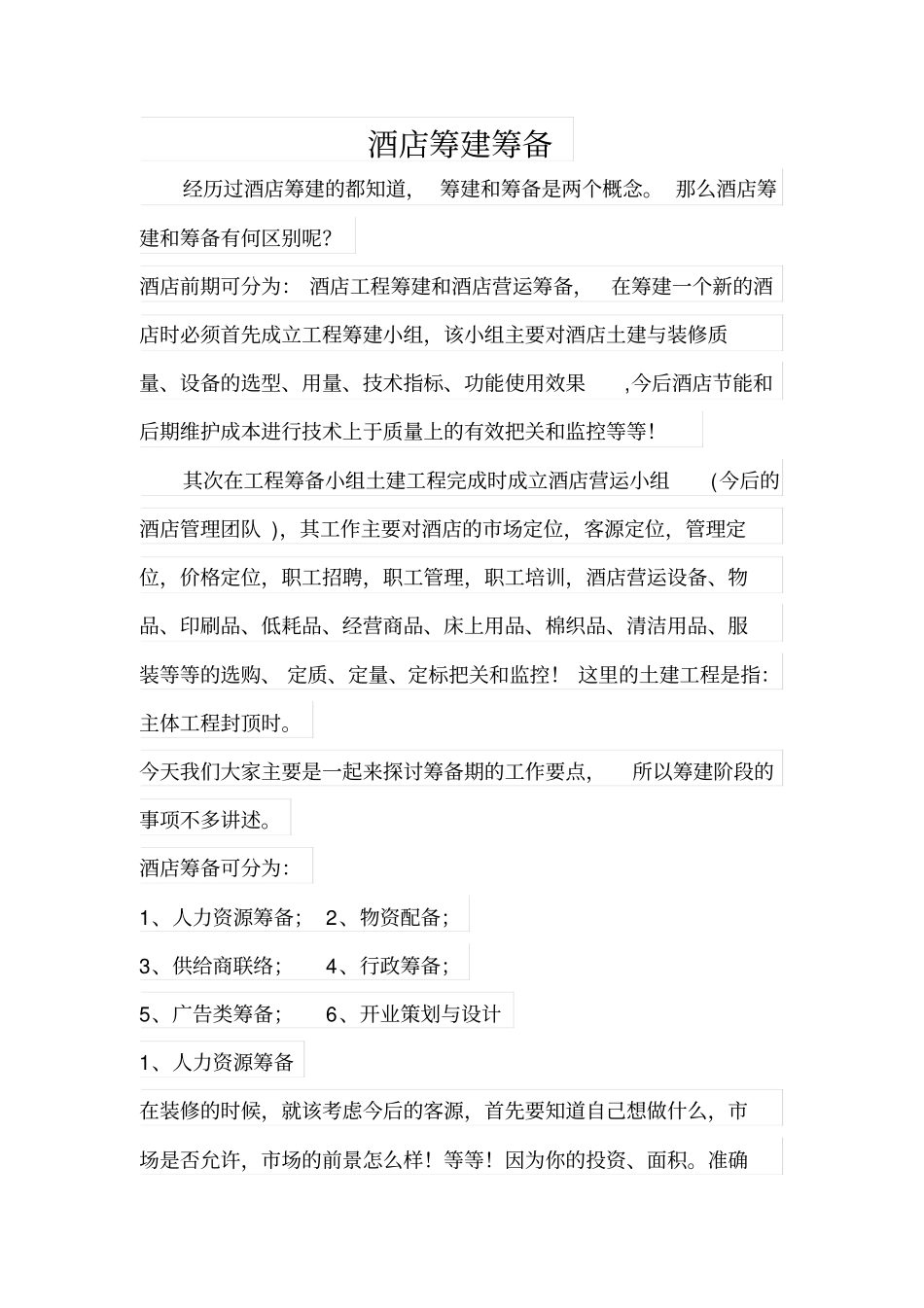

酒店筹建筹备经历过酒店筹建的都知道,筹建和筹备是两个概念
那么酒店筹建和筹备有何区别呢
酒店前期可分为:酒店工程筹建和酒店营运筹备,在筹建一个新的酒店时必须首先成立工程筹建小组,该小组主要对酒店土建与装修质量、设备的选型、用量、技术指标、功能使用效果,今后酒店节能和后期维护成本进行技术上于质量上的有效把关和监控等等
其次在工程筹备小组土建工程完成时成立酒店营运小组(今后的酒店管理团队),其工作主要对酒店的市场定位,客源定位,管理定位,价格定位,职工招聘,职工管理,职工培训,酒店营运设备、物品、印刷品、低耗品、经营商品、床上用品、棉织品、清洁用品、服装等等的选购、定质、定量、定标把关和监控
这里的土建工程是指:主体工程封顶时
今天我们大家主要是一起来探讨筹备期的工作要点,所以筹建阶段的事项不多讲述
酒店筹备可分为:1、人力资源筹备;2、物资配备;3、供给商联络;4、行政筹备;5、广告类筹备;6、开业策划与设计1、人力资源筹备在装修的时候,就该考虑今后的客源,首先要知道自己想做什么,市场是否允许,市场的前景怎么样

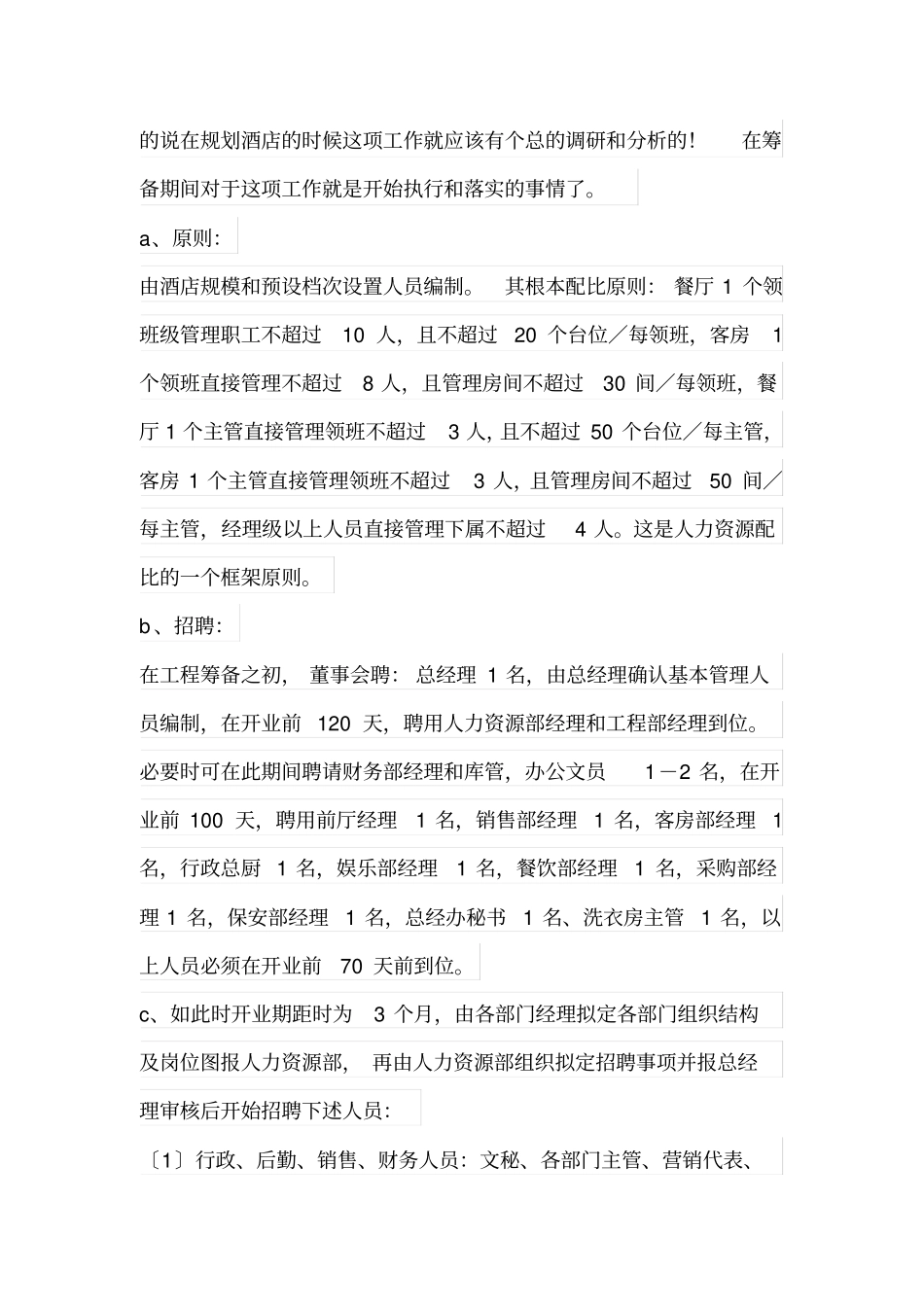

因为你的投资、面积
准确的说在规划酒店的时候这项工作就应该有个总的调研和分析的
在筹备期间对于这项工作就是开始执行和落实的事情了
a、原则:由酒店规模和预设档次设置人员编制
其根本配比原则:餐厅1个领班级管理职工不超过10人,且不超过20个台位/每领班,客房1个领班直接管理不超过8人,且管理房间不超过30间/每领班,餐厅1个主管直接管理领班不超过3人,且不超过50个台位/每主管,客房1个主管直接管理领班不超过3人,且管理房间不超过50间/每主管,经理级以上人员直接管理下属不超过4人
这是人力资源配比的一个框架原则
b、招聘:在工程筹备之初,董事会聘:总经理1名,由总经理确认基本管理人员编制,在开业前120天,聘用人力资源部经理和工程部经理到位
必要时可在此期间聘
