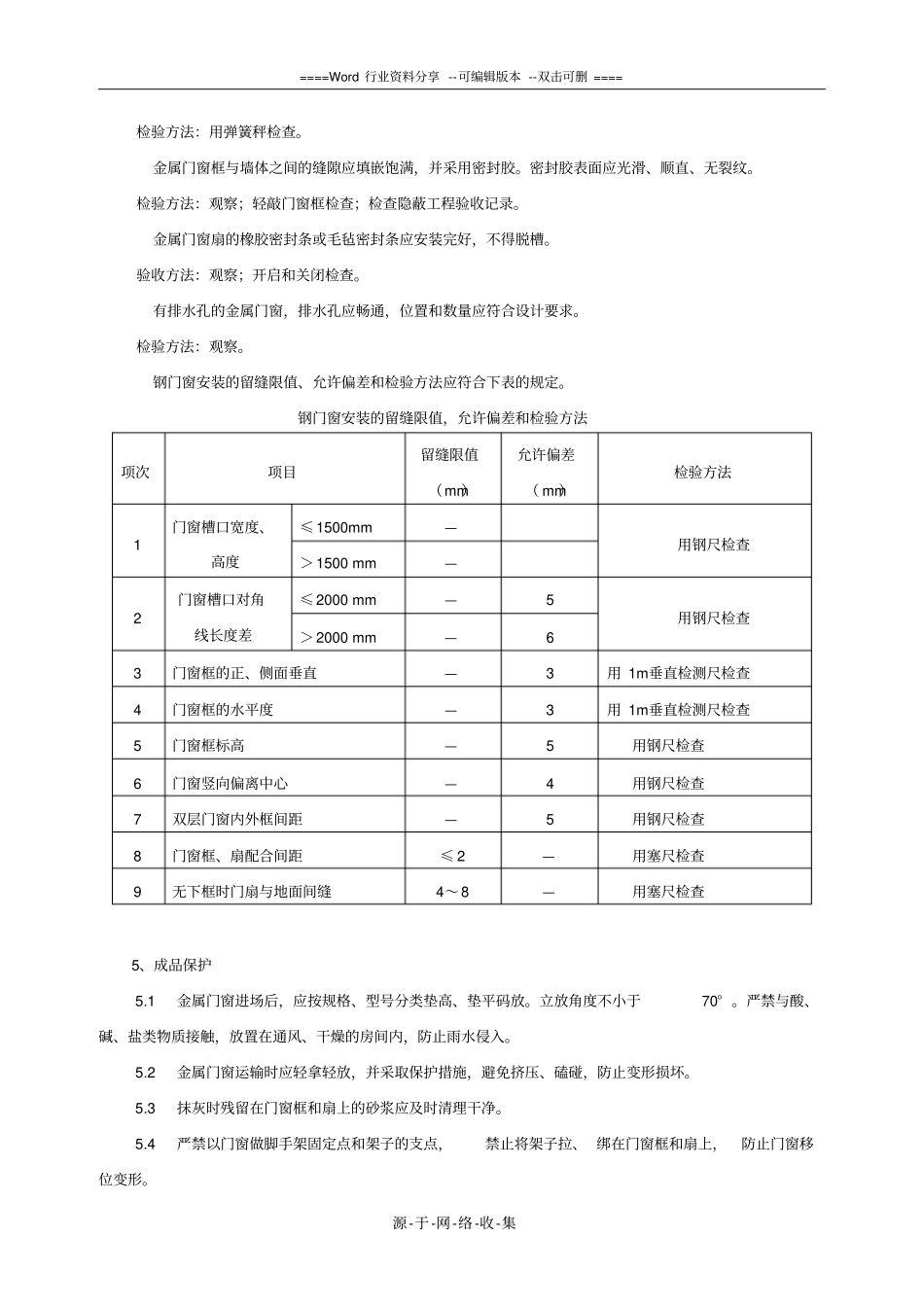

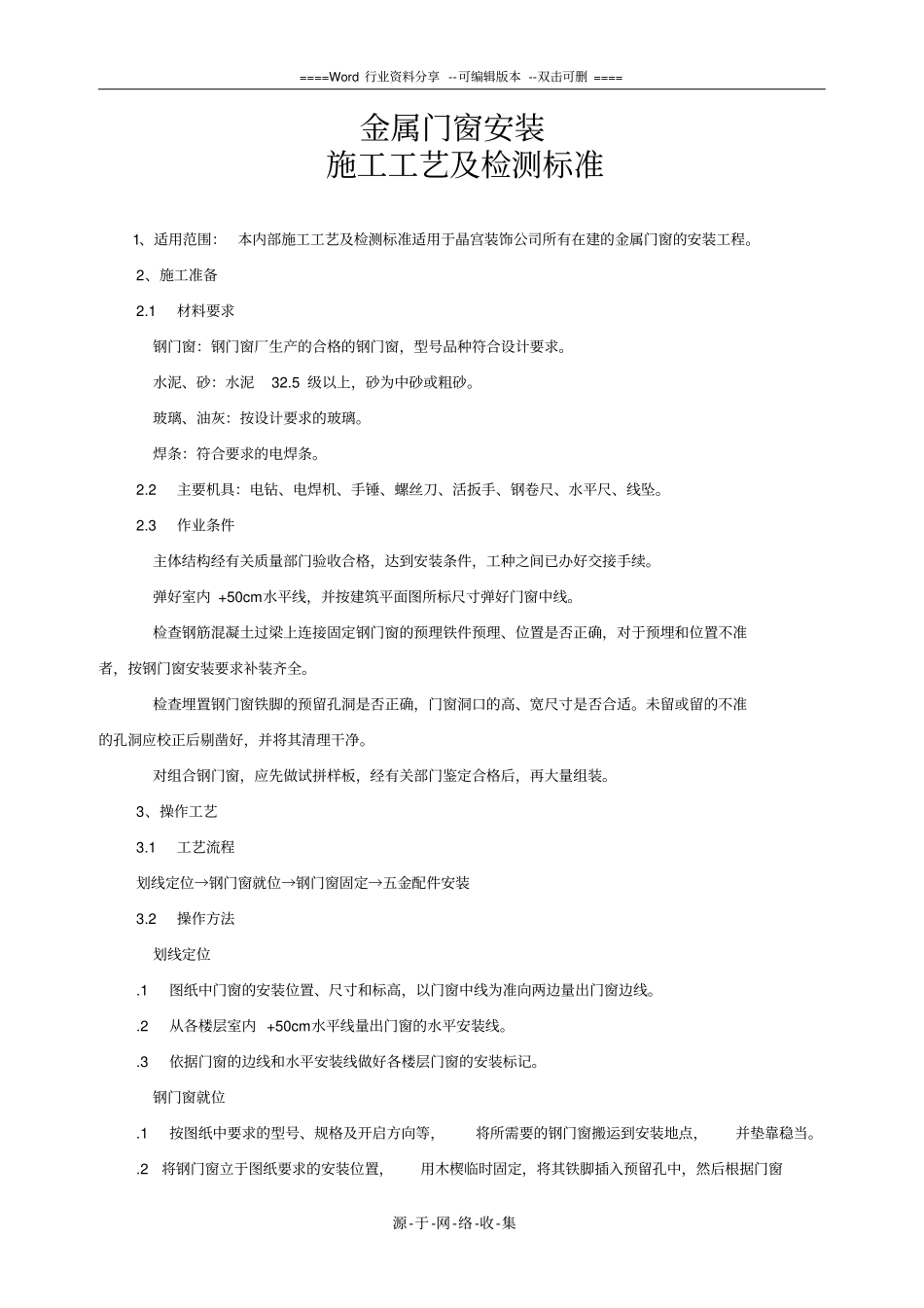

====Word行业资料分享--可编辑版本--双击可删====源-于-网-络-收-集金属门窗安装施工工艺及检测标准1、适用范围:本内部施工工艺及检测标准适用于晶宫装饰公司所有在建的金属门窗的安装工程
2、施工准备2
1材料要求钢门窗:钢门窗厂生产的合格的钢门窗,型号品种符合设计要求
水泥、砂:水泥32
5级以上,砂为中砂或粗砂
玻璃、油灰:按设计要求的玻璃
焊条:符合要求的电焊条
2主要机具:电钻、电焊机、手锤、螺丝刀、活扳手、钢卷尺、水平尺、线坠
3作业条件主体结构经有关质量部门验收合格,达到安装条件,工种之间已办好交接手续
弹好室内+50cm水平线,并按建筑平面图所标尺寸弹好门窗中线
检查钢筋混凝土过梁上连接固定钢门窗的预理铁件预理、位置是否正确,对于预埋和位置不准者,按钢门窗安装要求补装齐全
检查埋置钢门窗铁脚的预留孔洞是否正确,门窗洞口的高、宽尺寸是否合适
未留或留的不准的孔洞应校正后剔凿好,并将其清理干净
对组合钢门窗,应先做试拼样板,经有关部门鉴定合格后,再大量组装
3、操作工艺3
1工艺流程划线定位→钢门窗就位→钢门窗固定→五金配件安装3
2操作方法划线定位
1图纸中门窗的安装位置、尺寸和标高,以门窗中线为准向两边量出门窗边线
2从各楼层室内+50cm水平线量出门窗的水平安装线
3依据门窗的边线和水平安装线做好各楼层门窗的安装标记
1按图纸中要求的型号、规格及开启方向等,将所需要的钢门窗搬运到安装地点,并垫靠稳当
2将钢门窗立于图纸要求的安装位置,用木楔临时固定,将其铁脚插入预留孔中,然后根据门窗====Word行业资料分享--可编辑版本--双击可删====源-于-网-络-收-集边线、水平线及距外墙皮的尺寸进行支垫,并用托线板吊垂直
3钢门窗就位时,应保证钢门窗上框距过梁有20mm缝隙,框左右缝宽一致,距外墙皮尺寸符合图纸要求
