钢筋加工技术交底为了准确实施安全加工放样人员的工料表,保证加工出来的钢筋符合设计要求和现场需求,对钢筋施工班组作以下技术交底
一、交底依据1、《混凝土结构工程施工验收规范》2、《建筑机械使用安全技术规程》二、钢筋进场的验收使用和保管1、钢筋采购进场应有出厂合格证;并应在监理工程师见证下,按规定数量随机抽样送有资质的检测中心检验
2、钢筋试件通过做力学性能检验后,其结果符合质量标准(包括一、二级抗震结构的两屈比)后方可使用
3、所有钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈
4、钢筋进场时钢筋加工工长,施工班组应积极配合项目物资部对钢筋的规格、数量、产品合格证等进行验收
如发现钢筋的规格数量与进货单的规格数量不符时,应积极上报项目部负责人
当钢筋表面有铁锈、和带有颗粒状或片状老锈的钢筋应及时通知项目技术负责人,看能否使用,如不能使用,则要求物资部进行退货,不得验收
当钢筋直径明显偏小时,需报告项目技术负责人,对钢筋进行最后确认能否使用
5、钢筋验收完毕后,对钢筋实行卸载,卸载的钢筋必须根据项目指定的规划地点,规划要求进行放置,不得随意堆放
卸载完毕后,及时准确的按公司制定的CI标识牌,标识好钢筋的规格、级别、产地、数量
6、钢筋加工班组只对出示符合项目规定的施工料单进行加工和发料,未出示料单的不得随意加工,包括现场各工长、班组需用的措施钢筋
7、钢筋加工班组对钢筋加工应做到合理计划用料,避免长铁短用、大铁小用
各钢筋加工班组对钢筋实行节约承包制度,钢筋的损耗率必须控制在2%的范围以内,超出损耗范围以外,造成浪费的钢筋,必须由施工承包班组买单
未经许可随意修改施工料表,发现一次罚款500~1000元人民币,情节严重,使工程成本造成巨大损失的,施工班组负责赔偿其损失费用

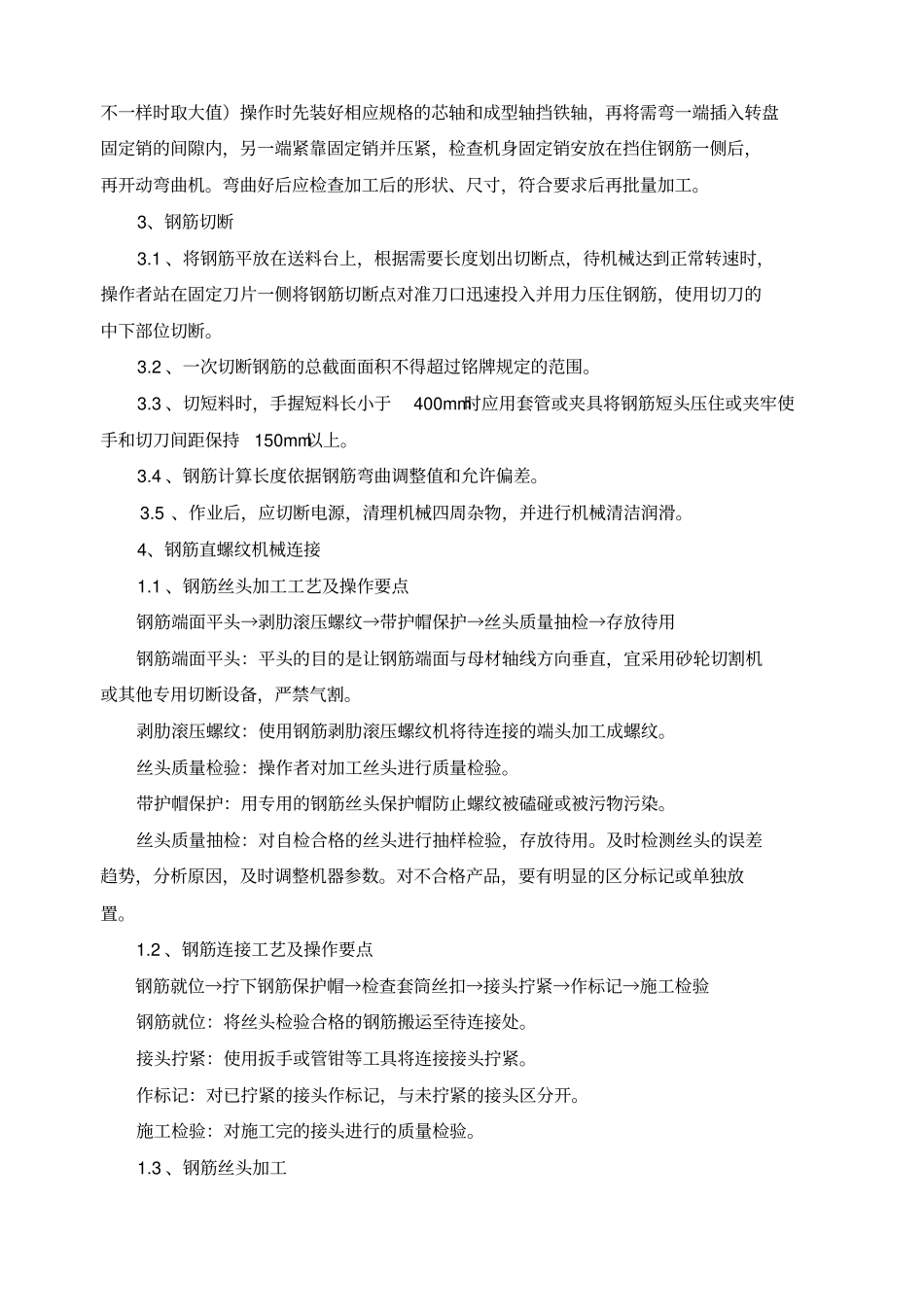

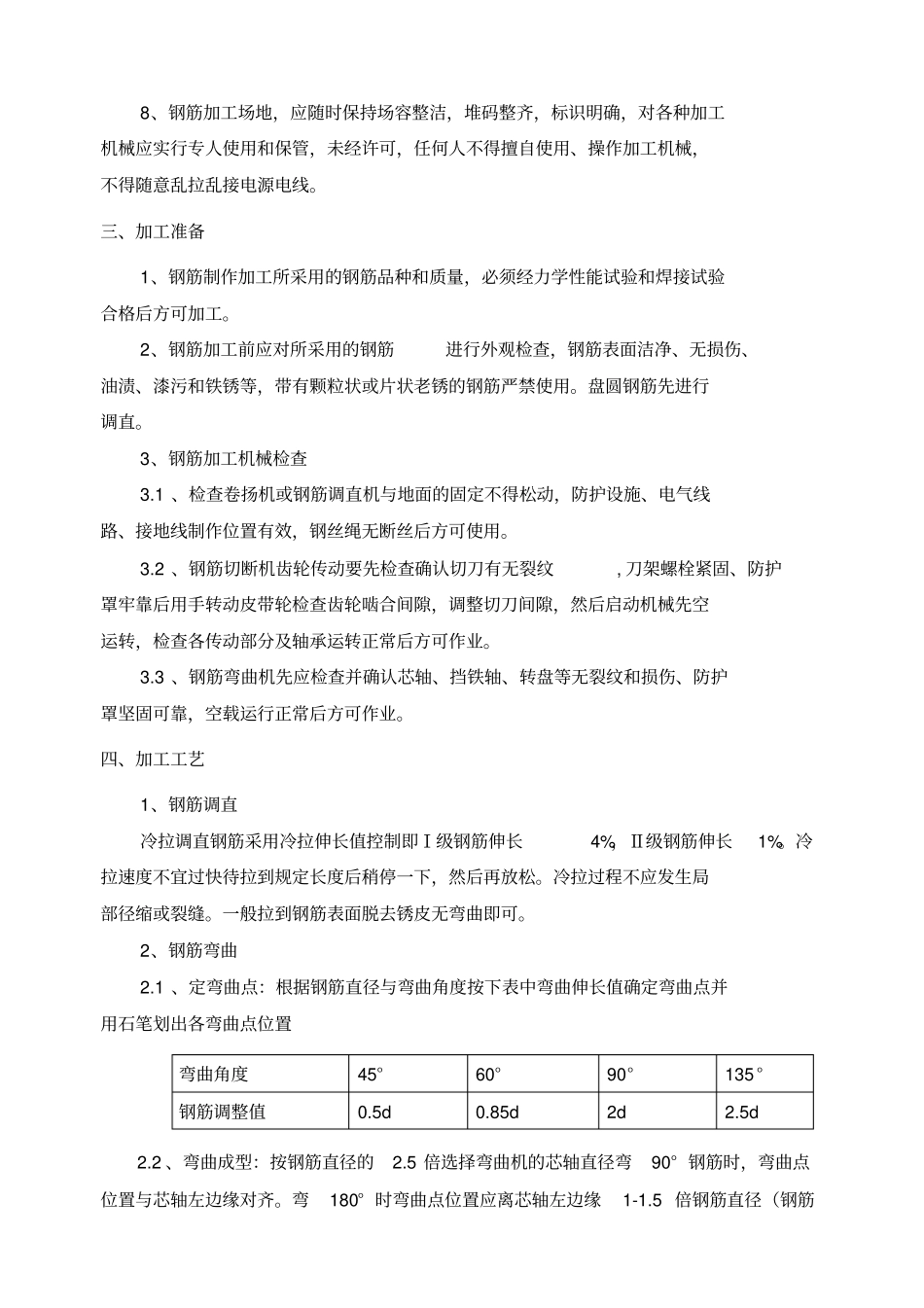

8、钢筋加工场地,应随时保持场容整洁,堆码整齐,标识明确,对各种加工机械应实行专人使用和保管,
