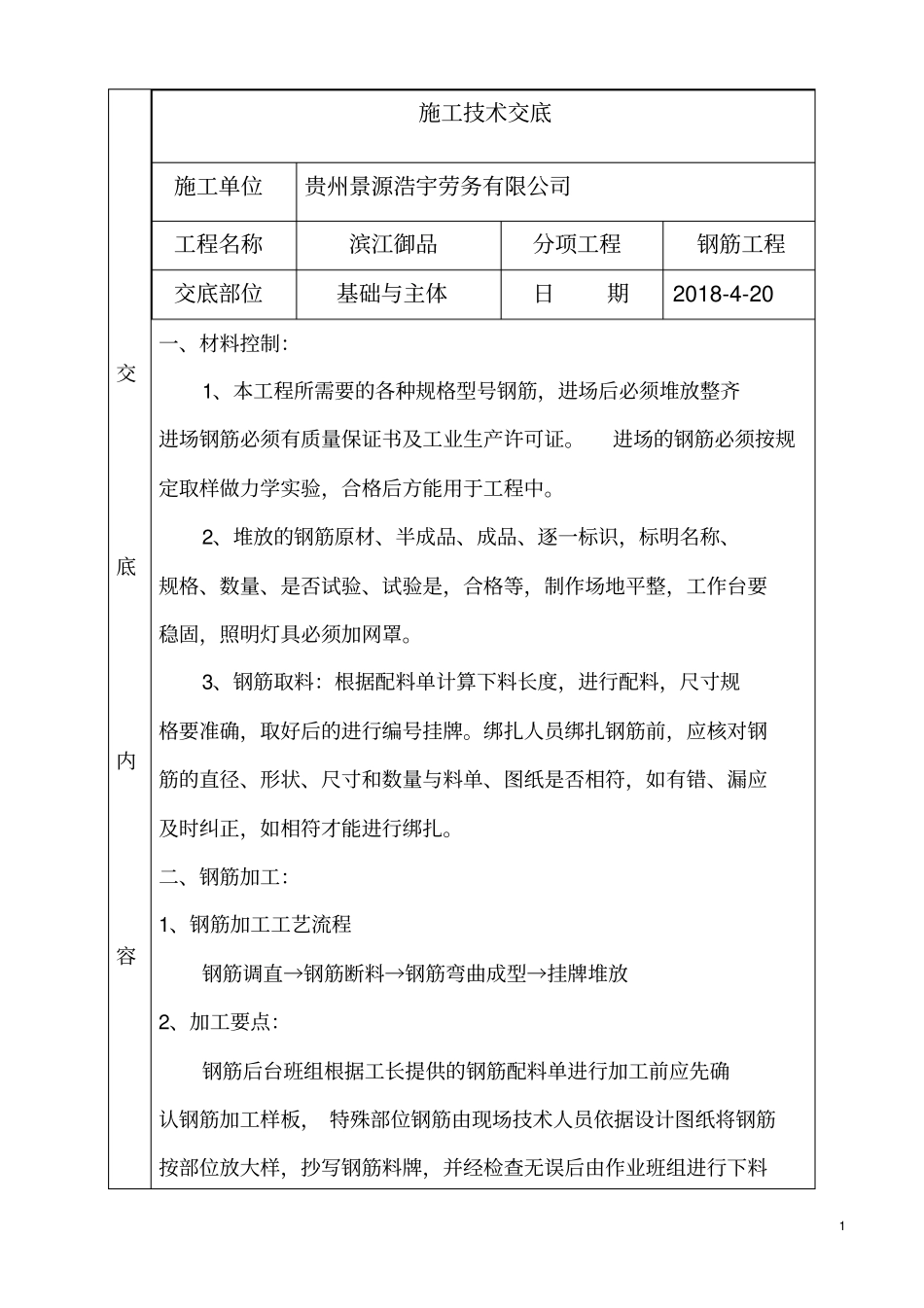

1交底内容一、材料控制:1、本工程所需要的各种规格型号钢筋,进场后必须堆放整齐进场钢筋必须有质量保证书及工业生产许可证
进场的钢筋必须按规定取样做力学实验,合格后方能用于工程中
2、堆放的钢筋原材、半成品、成品、逐一标识,标明名称、规格、数量、是否试验、试验是,合格等,制作场地平整,工作台要稳固,照明灯具必须加网罩
3、钢筋取料:根据配料单计算下料长度,进行配料,尺寸规格要准确,取好后的进行编号挂牌
绑扎人员绑扎钢筋前,应核对钢筋的直径、形状、尺寸和数量与料单、图纸是否相符,如有错、漏应及时纠正,如相符才能进行绑扎

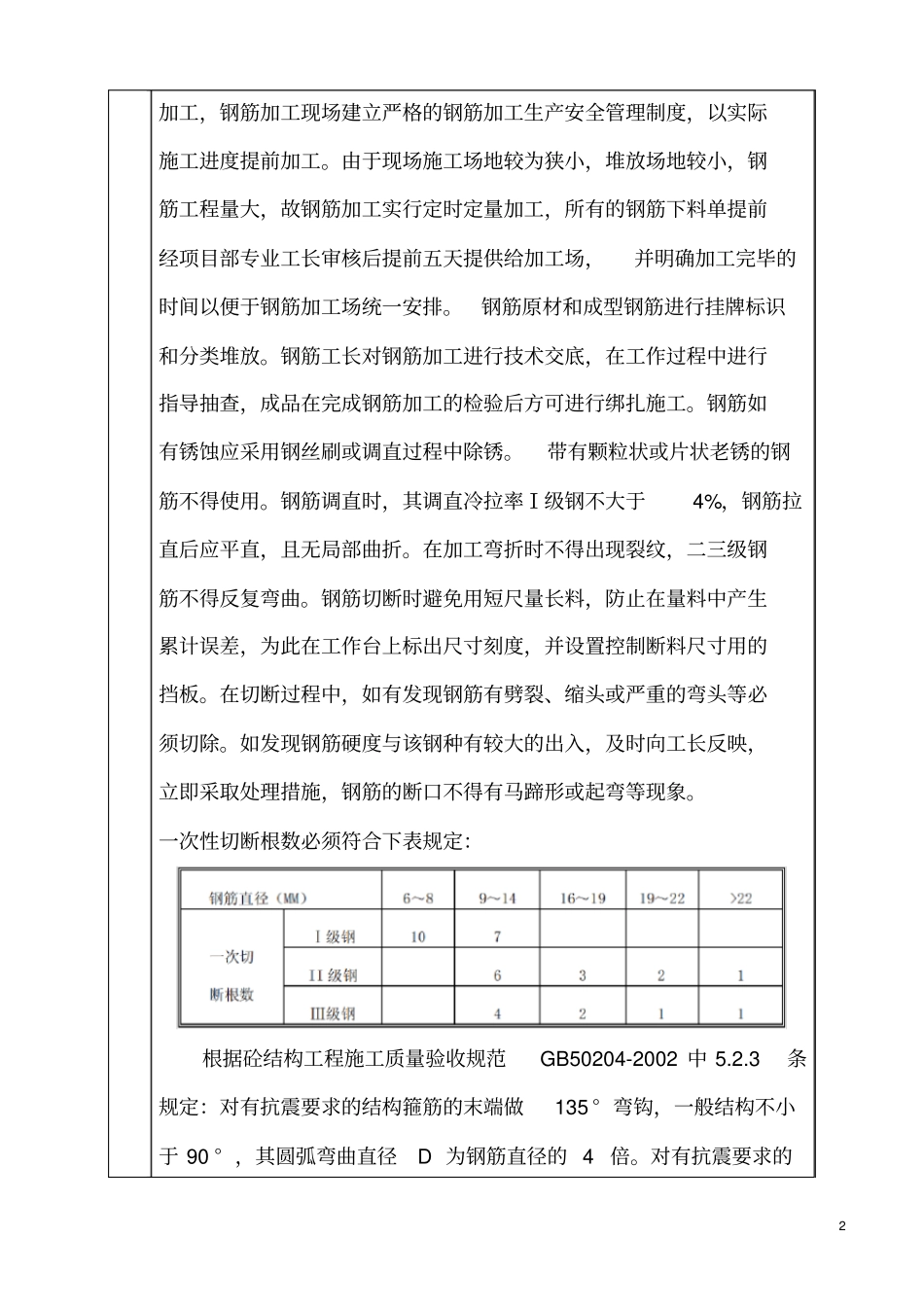

二、钢筋加工:1、钢筋加工工艺流程钢筋调直→钢筋断料→钢筋弯曲成型→挂牌堆放2、加工要点:钢筋后台班组根据工长提供的钢筋配料单进行加工前应先确认钢筋加工样板,特殊部位钢筋由现场技术人员依据设计图纸将钢筋按部位放大样,抄写钢筋料牌,并经检查无误后由作业班组进行下料施工技术交底施工单位贵州景源浩宇劳务有限公司工程名称滨江御品分项工程钢筋工程交底部位基础与主体日期2018-4-202加工,钢筋加工现场建立严格的钢筋加工生产安全管理制度,以实际施工进度提前加工
由于现场施工场地较为狭小,堆放场地较小,钢筋工程量大,故钢筋加工实行定时定量加工,所有的钢筋下料单提前经项目部专业工长审核后提前五天提供给加工场,并明确加工完毕的时间以便于钢筋加工场统一安排
钢筋原材和成型钢筋进行挂牌标识和分类堆放
钢筋工长对钢筋加工进行技术交底,在工作过程中进行指导抽查,成品在完成钢筋加工的检验后方可进行绑扎施工
钢筋如有锈蚀应采用钢丝刷或调直过程中除锈
带有颗粒状或片状老锈的钢筋不得使用
钢筋调直时,其调直冷拉率Ⅰ级钢不大于4%,钢筋拉直后应平直,且无局部曲折
在加工弯折时不得出现裂纹,二三级钢筋不得反复弯曲
钢筋切断时避免用短尺量长料,防止在量料中产生累计误差,为此在工作台上标出尺寸刻度,
