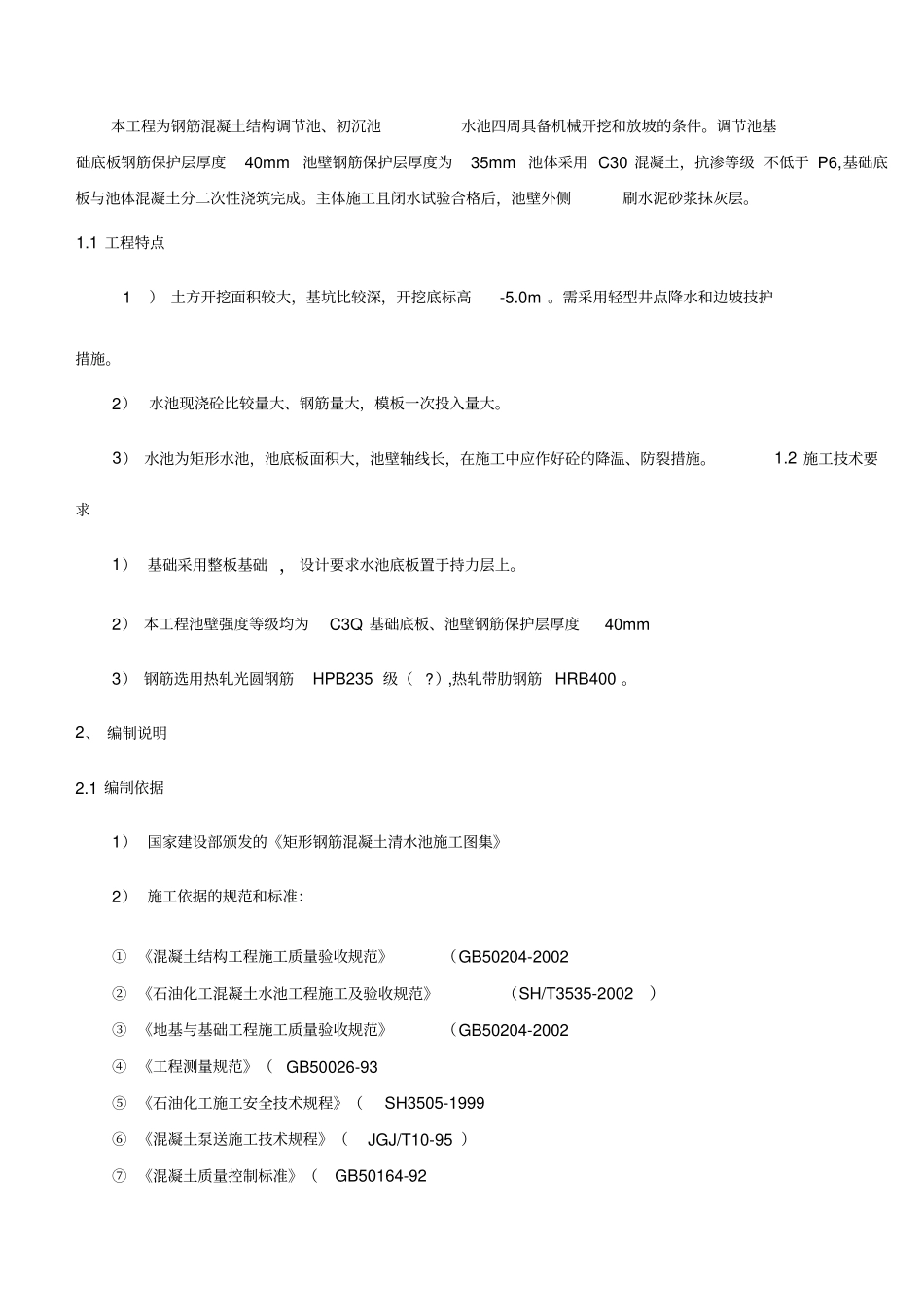

1、工程概况调节池、初沉池编制单位:济宁鸿祥建筑工程有限公司本工程为钢筋混凝土结构调节池、初沉池水池四周具备机械开挖和放坡的条件
调节池基础底板钢筋保护层厚度40mm池壁钢筋保护层厚度为35mm池体采用C30混凝土,抗渗等级不低于P6,基础底板与池体混凝土分二次性浇筑完成
主体施工且闭水试验合格后,池壁外侧刷水泥砂浆抹灰层
1工程特点1)土方开挖面积较大,基坑比较深,开挖底标高-5
需采用轻型井点降水和边坡技护措施
2)水池现浇砼比较量大、钢筋量大,模板一次投入量大
3)水池为矩形水池,池底板面积大,池壁轴线长,在施工中应作好砼的降温、防裂措施
2施工技术要求1)基础采用整板基础,设计要求水池底板置于持力层上
2)本工程池壁强度等级均为C3Q基础底板、池壁钢筋保护层厚度40mm3)钢筋选用热轧光圆钢筋HPB235级(
),热轧带肋钢筋HRB400
2、编制说明2
1编制依据1)国家建设部颁发的《矩形钢筋混凝土清水池施工图集》2)施工依据的规范和标准:①《混凝土结构工程施工质量验收规范》(GB50204-2002②《石油化工混凝土水池工程施工及验收规范》(SH/T3535-2002)③《地基与基础工程施工质量验收规范》(GB50204-2002④《工程测量规范》(GB50026-93⑤《石油化工施工安全技术规程》(SH3505-1999⑥《混凝土泵送施工技术规程》(JGJ/T10-95)⑦《混凝土质量控制标准》(GB50164-922

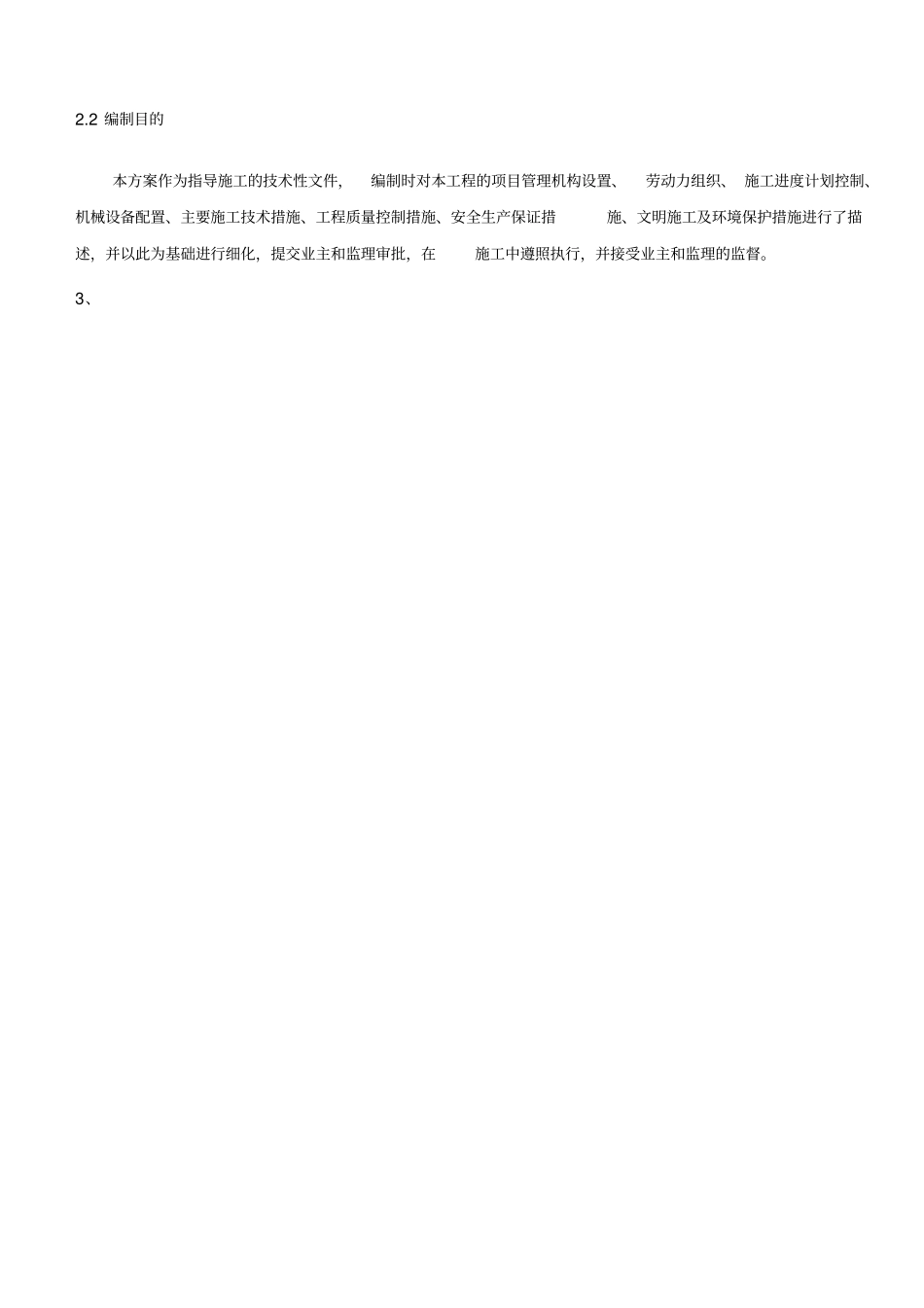

2编制目的本方案作为指导施工的技术性文件,编制时对本工程的项目管理机构设置、劳动力组织、施工进度计划控制、机械设备配置、主要施工技术措施、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施进行了描述,并以此为基础进行细化,提交业主和监理审批,在施工中遵照执行,并接受业主和监理的监督
1主要主要施工机具材料及人员配置
