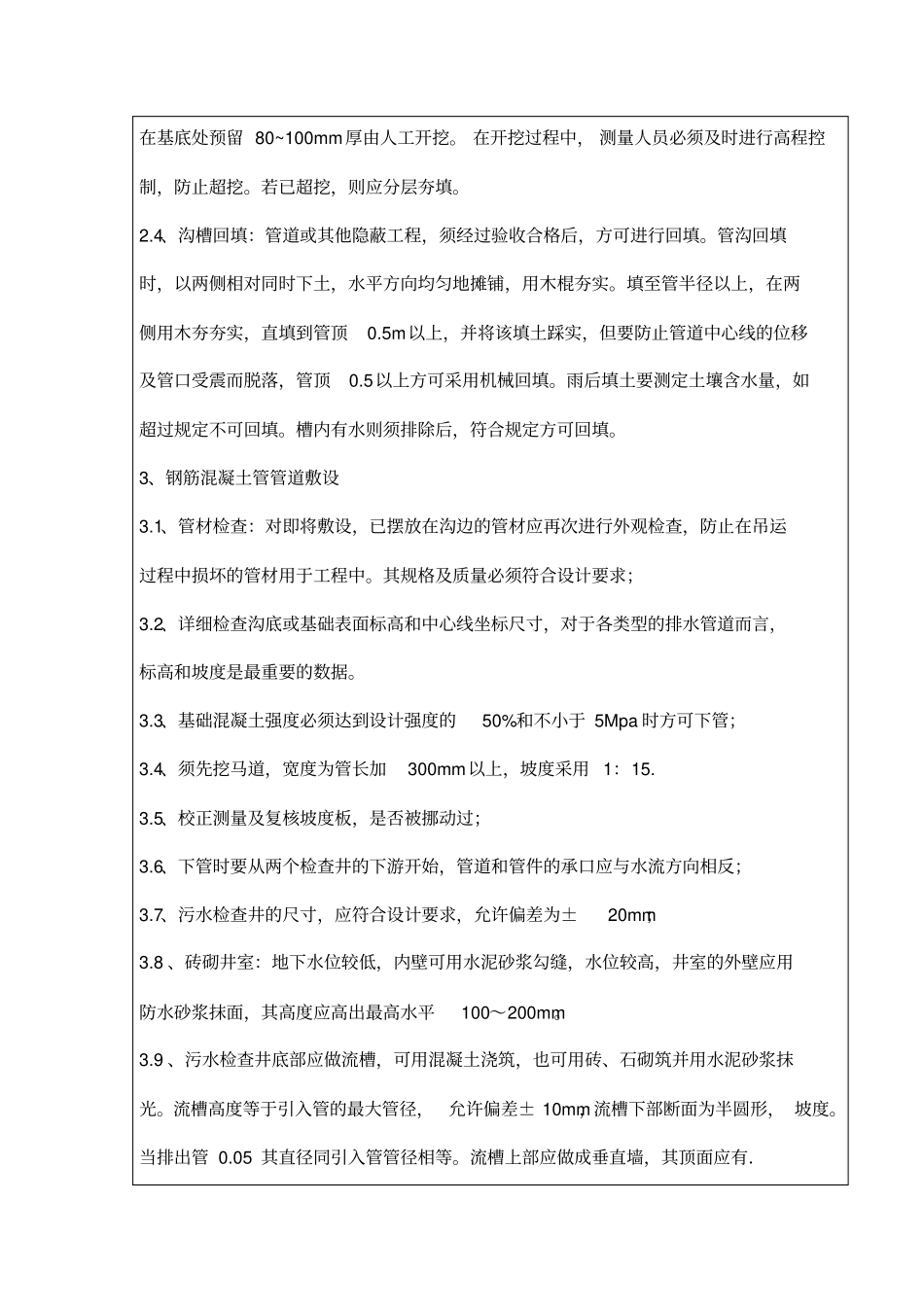

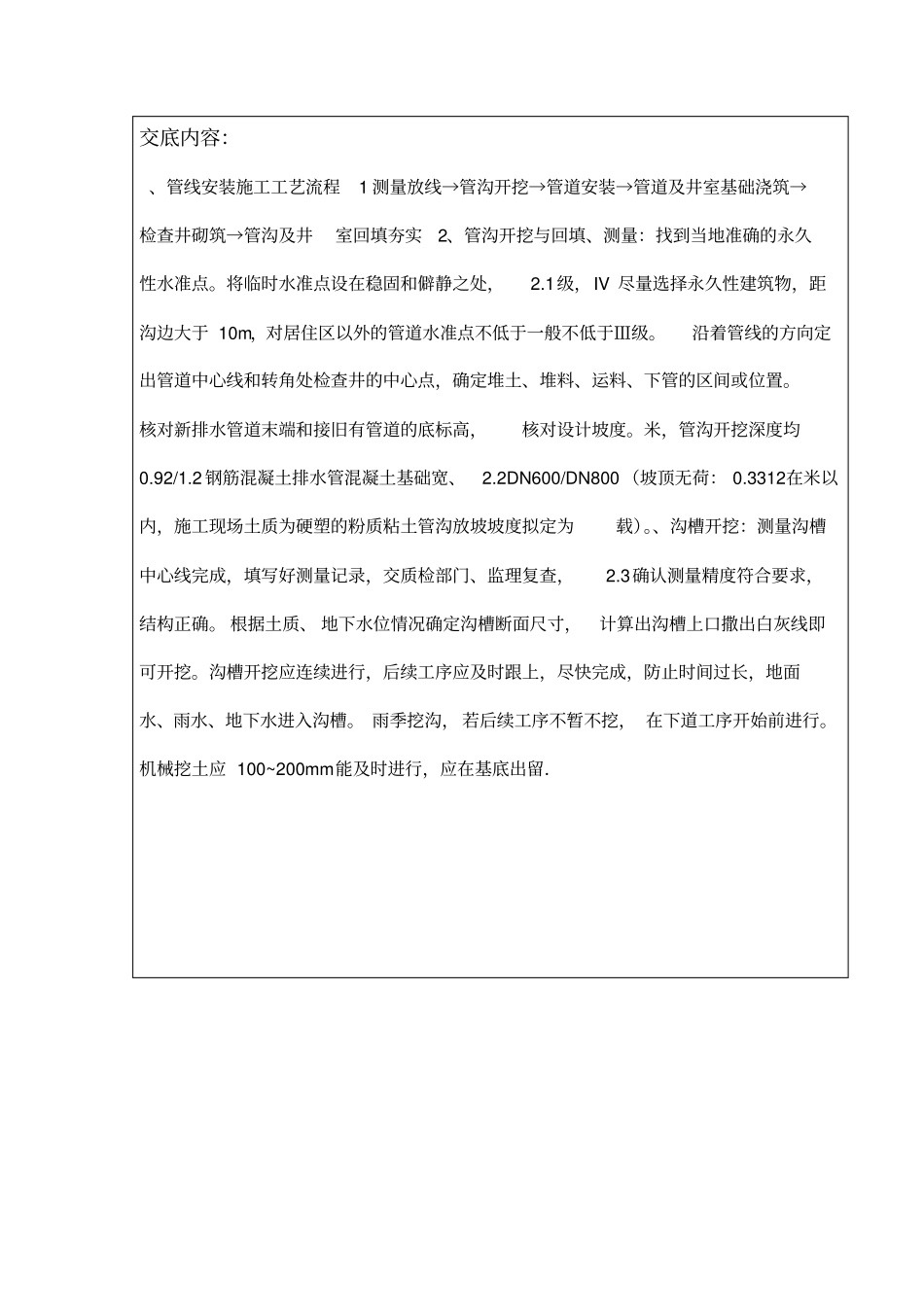

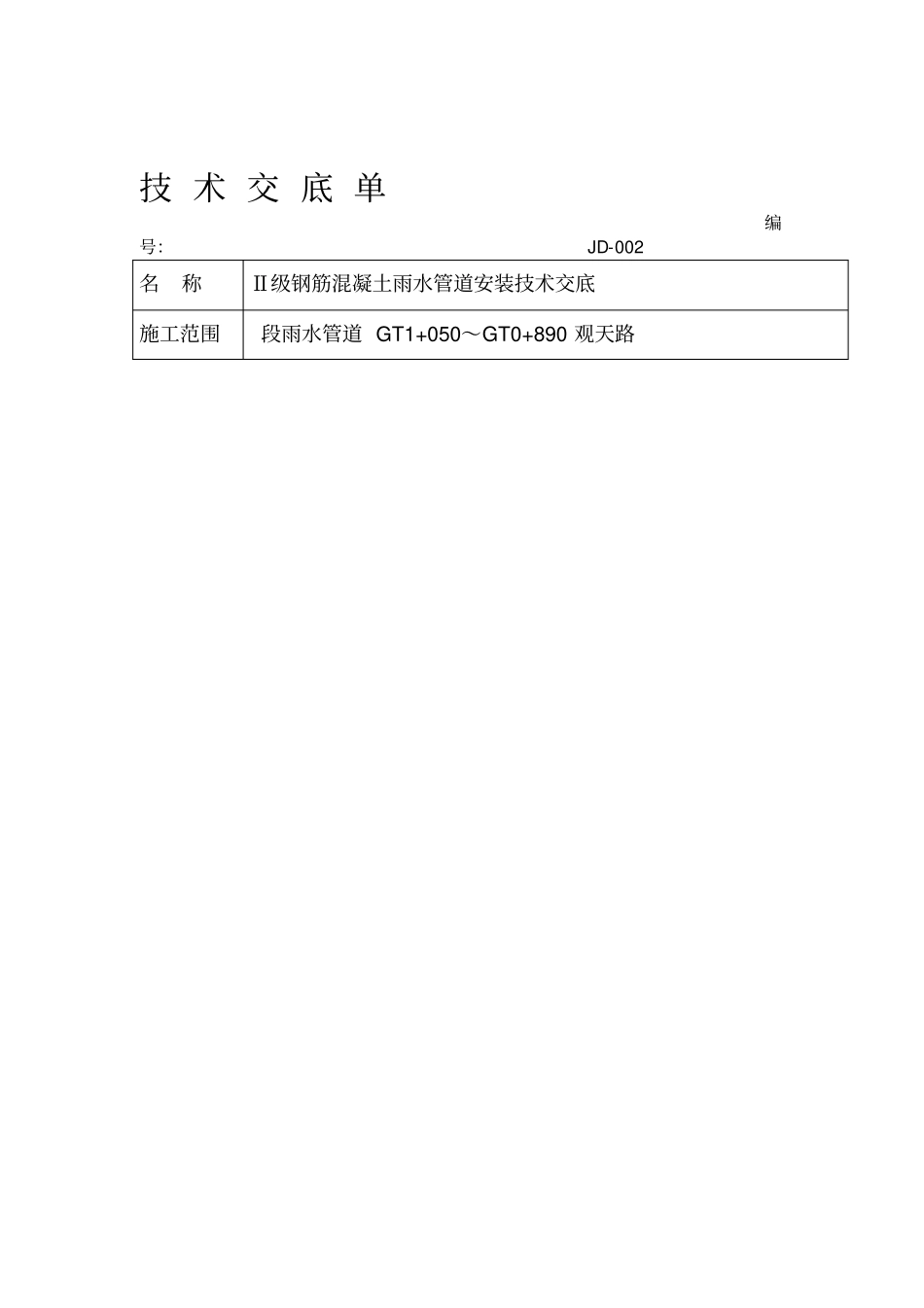

技术交底单编号:JD-002名称Ⅱ级钢筋混凝土雨水管道安装技术交底施工范围段雨水管道GT1+050~GT0+890观天路交底内容:、管线安装施工工艺流程1测量放线→管沟开挖→管道安装→管道及井室基础浇筑→检查井砌筑→管沟及井室回填夯实2、管沟开挖与回填、测量:找到当地准确的永久性水准点
将临时水准点设在稳固和僻静之处,2
1级,IV尽量选择永久性建筑物,距沟边大于10m,对居住区以外的管道水准点不低于一般不低于Ⅲ级
沿着管线的方向定出管道中心线和转角处检查井的中心点,确定堆土、堆料、运料、下管的区间或位置
核对新排水管道末端和接旧有管道的底标高,核对设计坡度
米,管沟开挖深度均0
2钢筋混凝土排水管混凝土基础宽、2
2DN600/DN800(坡顶无荷:0
3312在米以内,施工现场土质为硬塑的粉质粘土管沟放坡坡度拟定为载)
、沟槽开挖:测量沟槽中心线完成,填写好测量记录,交质检部门、监理复查,2
3确认测量精度符合要求,结构正确
根据土质、地下水位情况确定沟槽断面尺寸,计算出沟槽上口撒出白灰线即可开挖
沟槽开挖应连续进行,后续工序应及时跟上,尽快完成,防止时间过长,地面水、雨水、地下水进入沟槽
雨季挖沟,若后续工序不暂不挖,在下道工序开始前进行
机械挖土应100~200mm能及时进行,应在基底出留.在基底处预留80~100mm厚由人工开挖
在开挖过程中,测量人员必须及时进行高程控制,防止超挖
若已超挖,则应分层夯填
4、沟槽回填:管道或其他隐蔽工程,须经过验收合格后,方可进行回填
管沟回填时,以两侧相对同时下土,水平方向均匀地摊铺,用木棍夯实
填至管半径以上,在两侧用木夯夯实,直填到管顶0
5m以上,并将该填土踩实,但要防止管道中心线的位移及管口受震而脱落,管顶0
5以上方可采用机械回填
雨后填土要测定土壤含水量,如超过规定不可回填
槽内有水则须排除后,符合规
