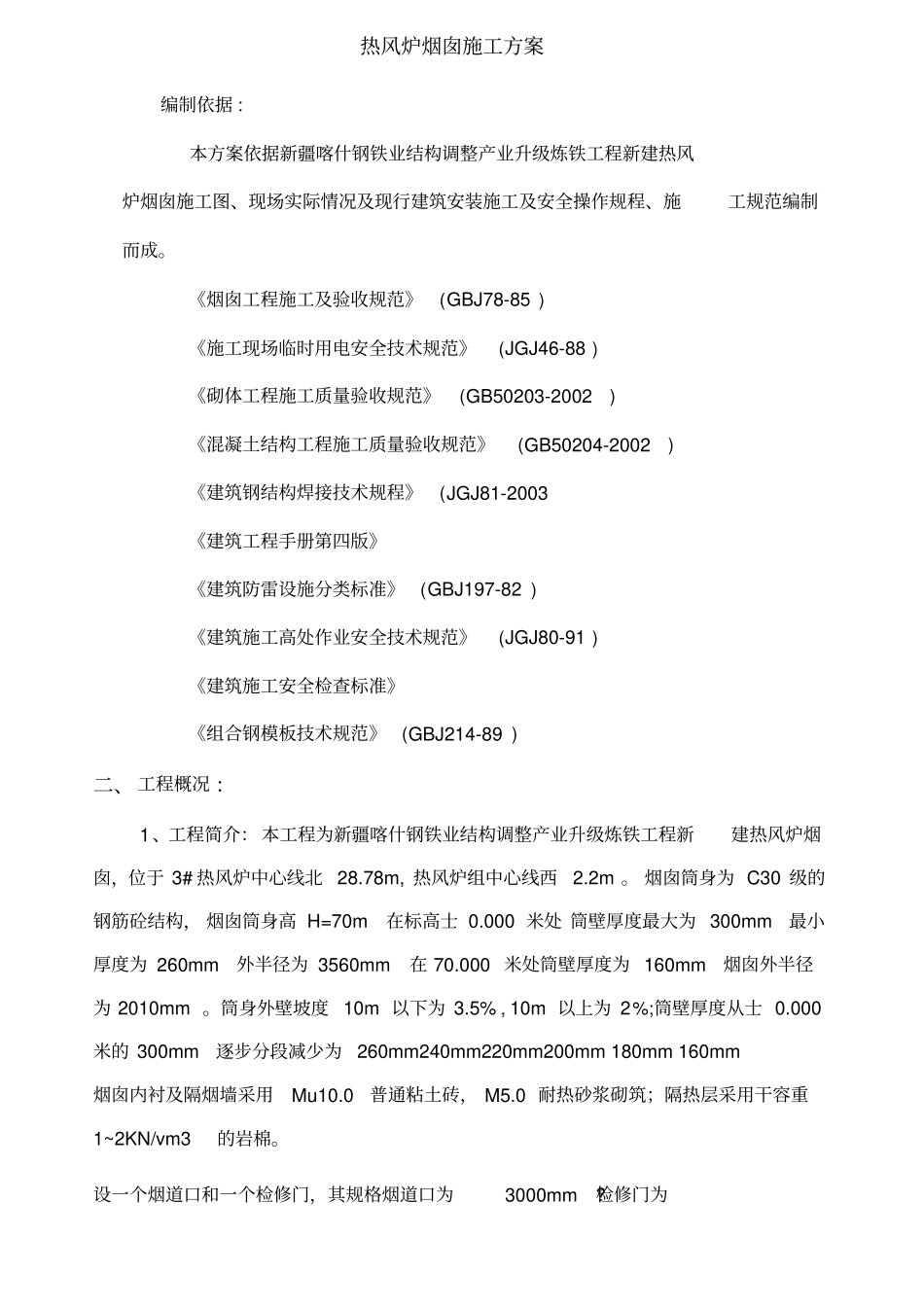

文件编号:方案编号:发放号:新疆喀什钢铁业结构调整产业升级炼铁工程热风炉烟囱施工方案建设单位意见:批准:审核:编制:莱钢建设有限公司建安分公司2012年03月02日目录,、编制依据二、工程概况三、工程质量目标四、组织机构五、施工组织部署:六、工作准备及各项资源需求量计划七、施工工艺:八、质量保证措施:九、安全保证措施十、雨季施工措施新疆喀什钢铁业结构调整产业升级炼铁工程新建热风炉烟囱施工方案编制依据:本方案依据新疆喀什钢铁业结构调整产业升级炼铁工程新建热风炉烟囱施工图、现场实际情况及现行建筑安装施工及安全操作规程、施工规范编制而成。《烟囱工程施工及验收规范》(GBJ78-85)《施工现场临时用电安全技术规范》(JGJ46-88)《砌体工程施工质量验收规范》(GB50203-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑钢结构焊接技术规程》(JGJ81-2003《建筑工程手册第四版》《建筑防雷设施分类标准》(GBJ197-82)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑施工安全检查标准》《组合钢模板技术规范》(GBJ214-89)二、工程概况:1、工程简介:本工程为新疆喀什钢铁业结构调整产业升级炼铁工程新建热风炉烟囱,位于3#热风炉中心线北28.78m,热风炉组中心线西2.2m。烟囱筒身为C30级的钢筋砼结构,烟囱筒身高H=70m在标高士0.000米处筒壁厚度最大为300mm最小厚度为260mm外半径为3560mm在70.000米处筒壁厚度为160mm烟囱外半径为2010mm。筒身外壁坡度10m以下为3.5%,10m以上为2%;筒壁厚度从士0.000米的300mm逐步分段减少为260mm240mm220mm200mm180mm160mm烟囱内衬及隔烟墙采用Mu10.0普通粘土砖,M5.0耐热砂浆砌筑;隔热层采用干容重1~2KN/vm3的岩棉。设一个烟道口和一个检修门,其规格烟道口为?3000mm检修门为800mm*2300mm?囱沿外筒壁设有直形爬梯。筒身23米和65.5米处设有环形钢平台,筒壁内每隔10米设一圈环形牛腿,筒身外壁筒首50~70m用红白色交迭的水平色带组成彩色标志信号,每5m为1段。工程主要包括:基础工程、筒壁砼工程、内衬及岩棉隔热工程。主要实物工程量:钢筋50t、C40砼基础210m3筒壁C30砼为270m3内衬墙为181m3岩棉113m3钢构件5t。2、工程特点:本工程建筑物等级重要性类别为丙类,建筑结构安全等级为二级。工程施工区域士0.000=1263.3m,基础均坐落在甲方强夯置换后的地基上,地基承载力特征值fak=300kpa。根据山钢集团莱芜钢铁新疆有限公司下发的关于《地下砼结构防腐蚀措施》,烟囱垫层为C20砼掺加12%的CM型混凝土防腐剂,基础为C40砼掺加10%的CM型混凝土防腐剂。烟囱钢筋为HRB335、HPB300两种材质。烟囱砼质量符合下表要求。烟囱为弧形筒壁,钢筋、模板施工难度大,技术要求高,必须有专业人员组织施工。砼结构构件位置最大水胶比最大氯离子含量(%最大碱含量(kg/m3)烟囱筒身0.50.153.0烟囱基础0.40.13.03、烟囱主要工程量序号工程项目实物量1基础垫层c20砼16m32士0.000以下基础c40砼210m33筒身c30砼270m34烟囱钢筋50T5型钢结构5T6内衬隔热层墙体181m37内衬隔热层岩棉113m34、工程特点A、烟囱施工工期长,场地占地大,设备材料多。B、筒身砼采用商品砼,持续时间长,质量要求高,尤其对烟囱垂直中心控制要求严,因此施工质量控制难度大。C、烟囱为圆柱形,外表要求流畅,且筒壁外表面整洁,所以施工工艺、方案要求科学合理,管理要到位。D工程特点、难点分析:重点:内衬、隔热层和筒壁施工工艺和质量及外在广安质量要求高。难点:高空作业施工平台设置安全网,上下交叉作业设安全防护棚,筒壁施工内在质量、外观和外表光滑度,控制采用定型钢模板倒模施工,从而有效保证筒壁施工整体质量。三、工程质量目标:优良四、组织机构:五、施工组织部署:1、施工部署原则:①满足合同要求的原则,满足工期、质量及安全文明等施工目标。②时间连续、空间占满的原则。③施工中,采取合理流水作业,保证有效地利用工作面以减少怠工,提高工作效率,顺利地实现合同工期。④施工部署的重点要结合质量对工程的具体要求,加强工程的质量管理、资料管理,制定有效合理的技术措施,为成功实现质量要求奠定基础。2、施工部署:①应严格按照施工...
