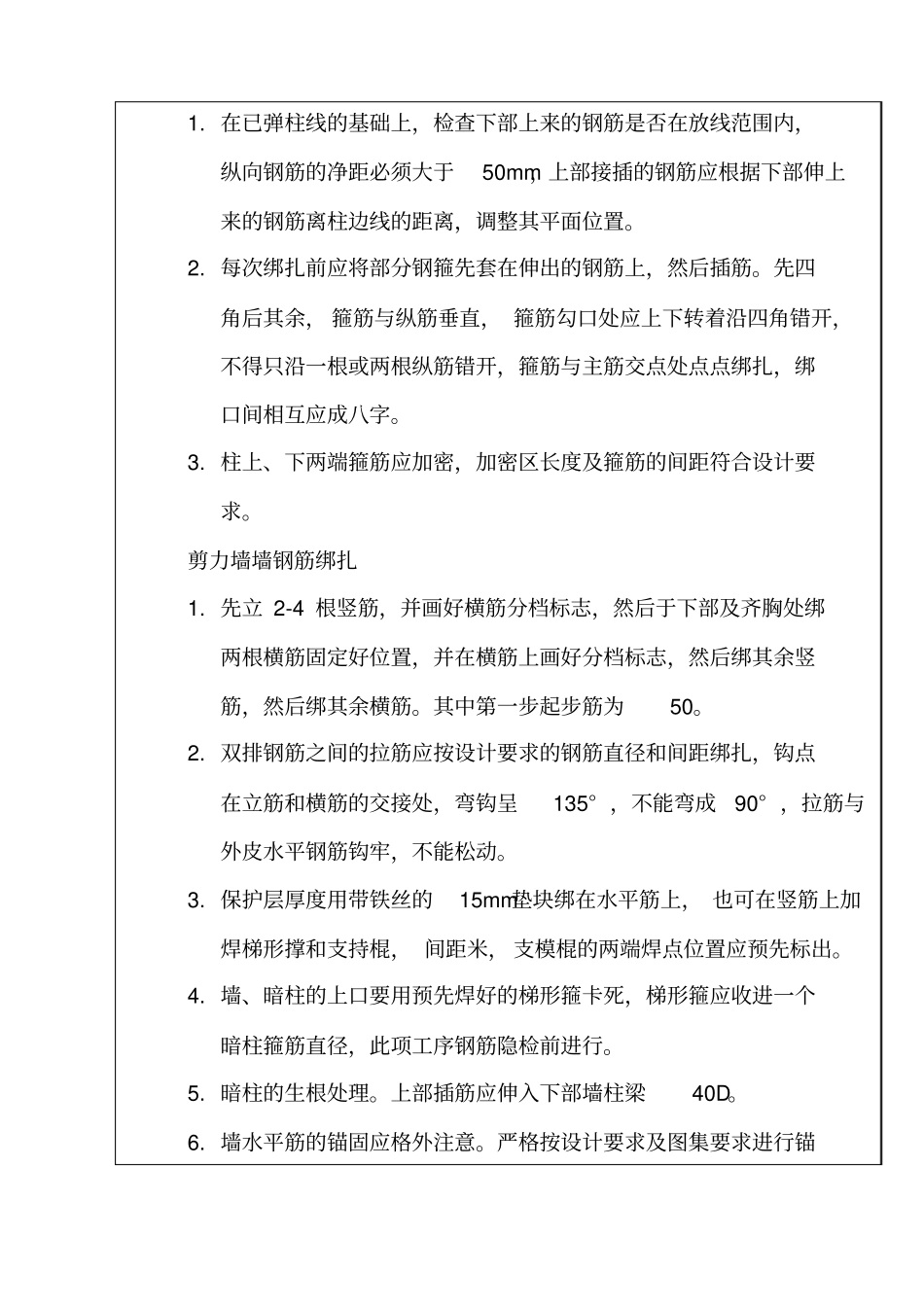

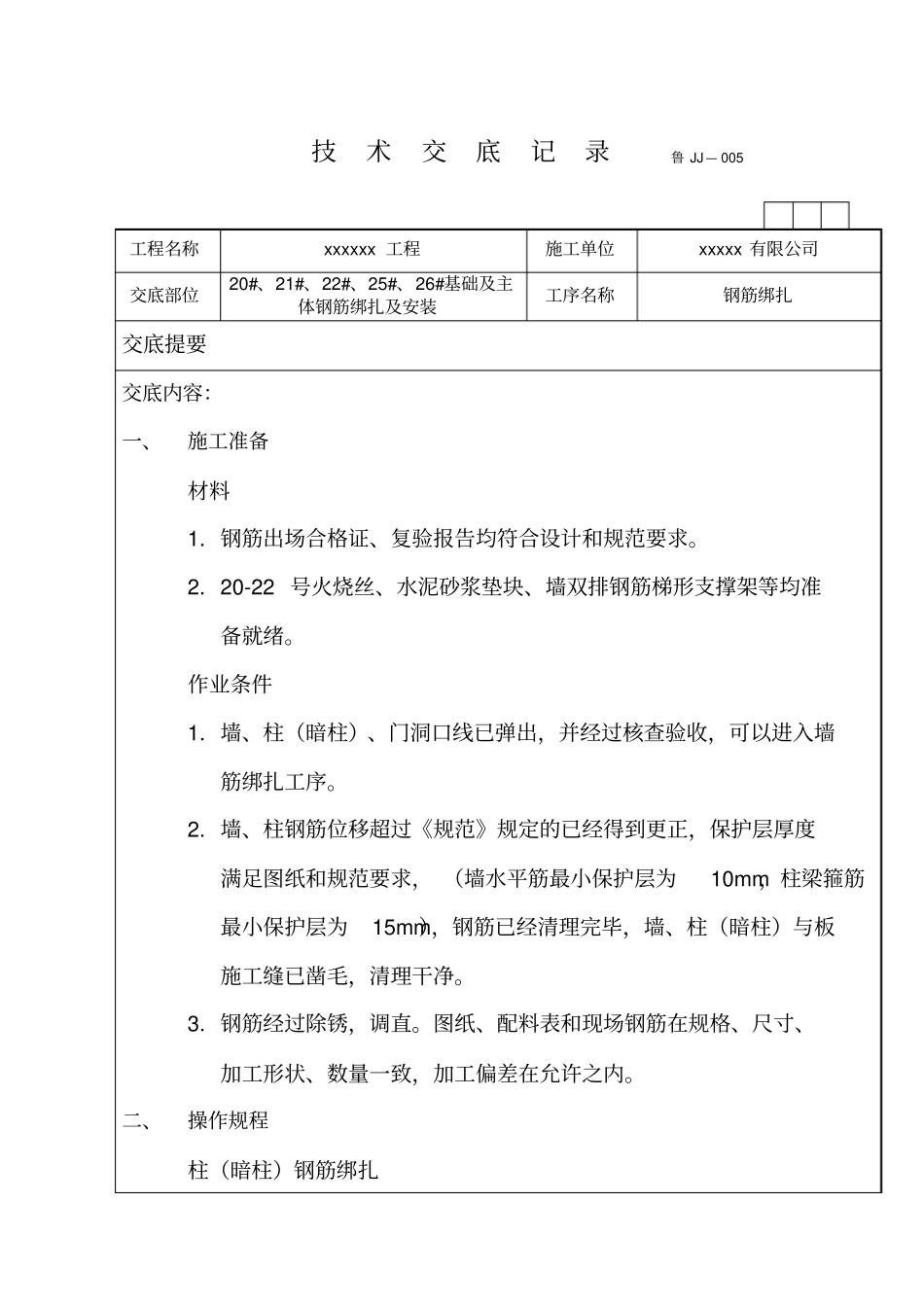

技术交底记录工程名称xxxxxx工程施工单位xxxxx有限公司交底部位20#、21#、22#、25#、26#基础及主体钢筋绑扎及安装工序名称钢筋绑扎交底提要交底内容:一、施工准备材料1
钢筋出场合格证、复验报告均符合设计和规范要求
20-22号火烧丝、水泥砂浆垫块、墙双排钢筋梯形支撑架等均准备就绪
墙、柱(暗柱)、门洞口线已弹出,并经过核查验收,可以进入墙筋绑扎工序
墙、柱钢筋位移超过《规范》规定的已经得到更正,保护层厚度满足图纸和规范要求,(墙水平筋最小保护层为10mm,柱梁箍筋最小保护层为15mm),钢筋已经清理完毕,墙、柱(暗柱)与板施工缝已凿毛,清理干净
钢筋经过除锈,调直
图纸、配料表和现场钢筋在规格、尺寸、加工形状、数量一致,加工偏差在允许之内
二、操作规程柱(暗柱)钢筋绑扎鲁JJ—0051
在已弹柱线的基础上,检查下部上来的钢筋是否在放线范围内,纵向钢筋的净距必须大于50mm,上部接插的钢筋应根据下部伸上来的钢筋离柱边线的距离,调整其平面位置
每次绑扎前应将部分钢箍先套在伸出的钢筋上,然后插筋
先四角后其余,箍筋与纵筋垂直,箍筋勾口处应上下转着沿四角错开,不得只沿一根或两根纵筋错开,箍筋与主筋交点处点点绑扎,绑口间相互应成八字
柱上、下两端箍筋应加密,加密区长度及箍筋的间距符合设计要求

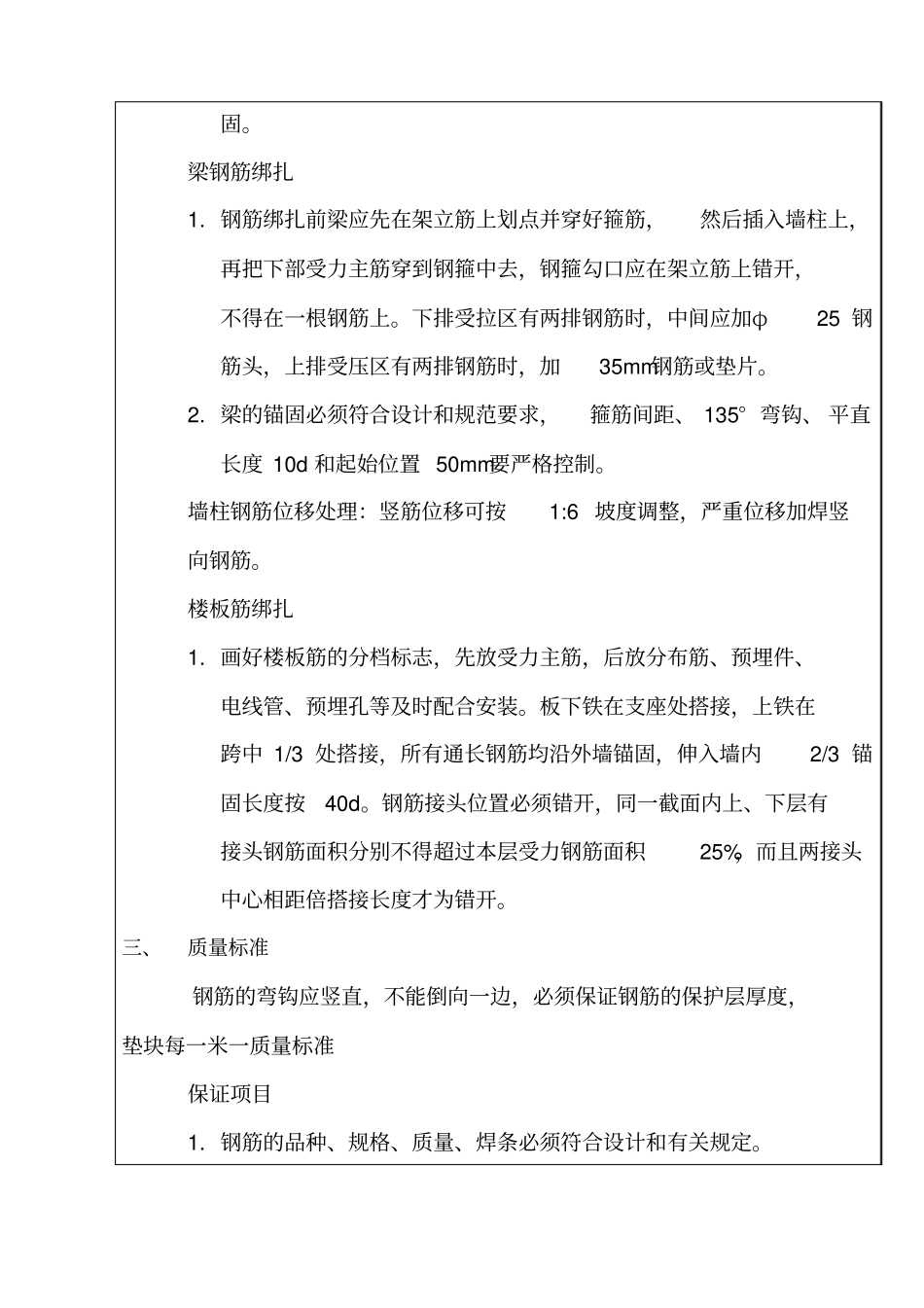

剪力墙墙钢筋绑扎1
先立2-4根竖筋,并画好横筋分档标志,然后于下部及齐胸处绑两根横筋固定好位置,并在横筋上画好分档标志,然后绑其余竖筋,然后绑其余横筋
其中第一步起步筋为50
双排钢筋之间的拉筋应按设计要求的钢筋直径和间距绑扎,钩点在立筋和横筋的交接处,弯钩呈135°,不能弯成90°,拉筋与外皮水平钢筋钩牢,不能松动
保护层厚度用带铁丝的15mm垫块绑在水平筋上,也可在竖筋上加焊梯形撑和支持棍,间距米,支模棍的两端焊点位置应预先标出
