电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

钢筋绑扎的方法与安装顺序VIP免费

钢筋绑扎的方法与安装顺序_第1页
1/6
钢筋绑扎的方法与安装顺序_第2页
2/6
钢筋绑扎的方法与安装顺序_第3页
3/6

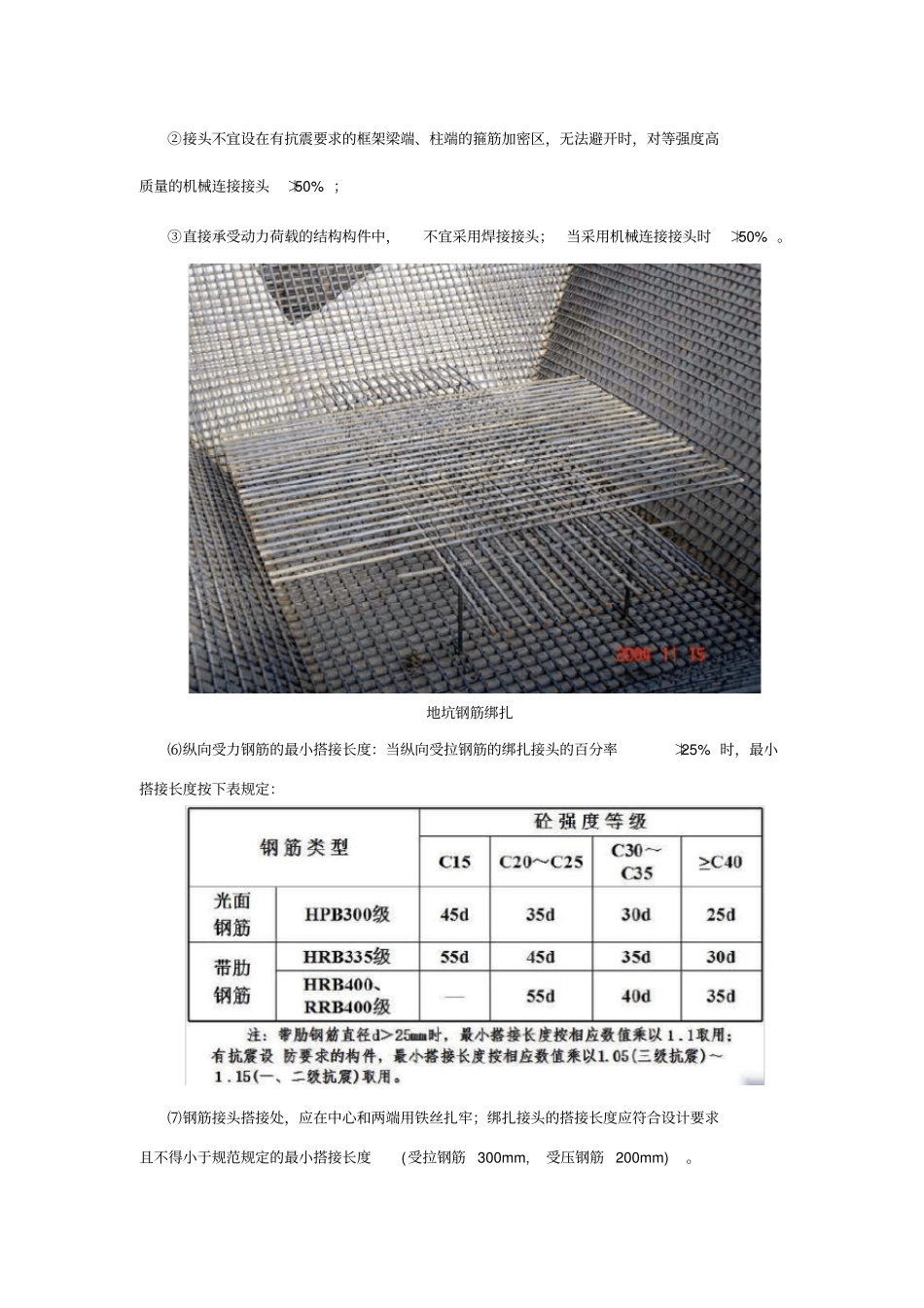

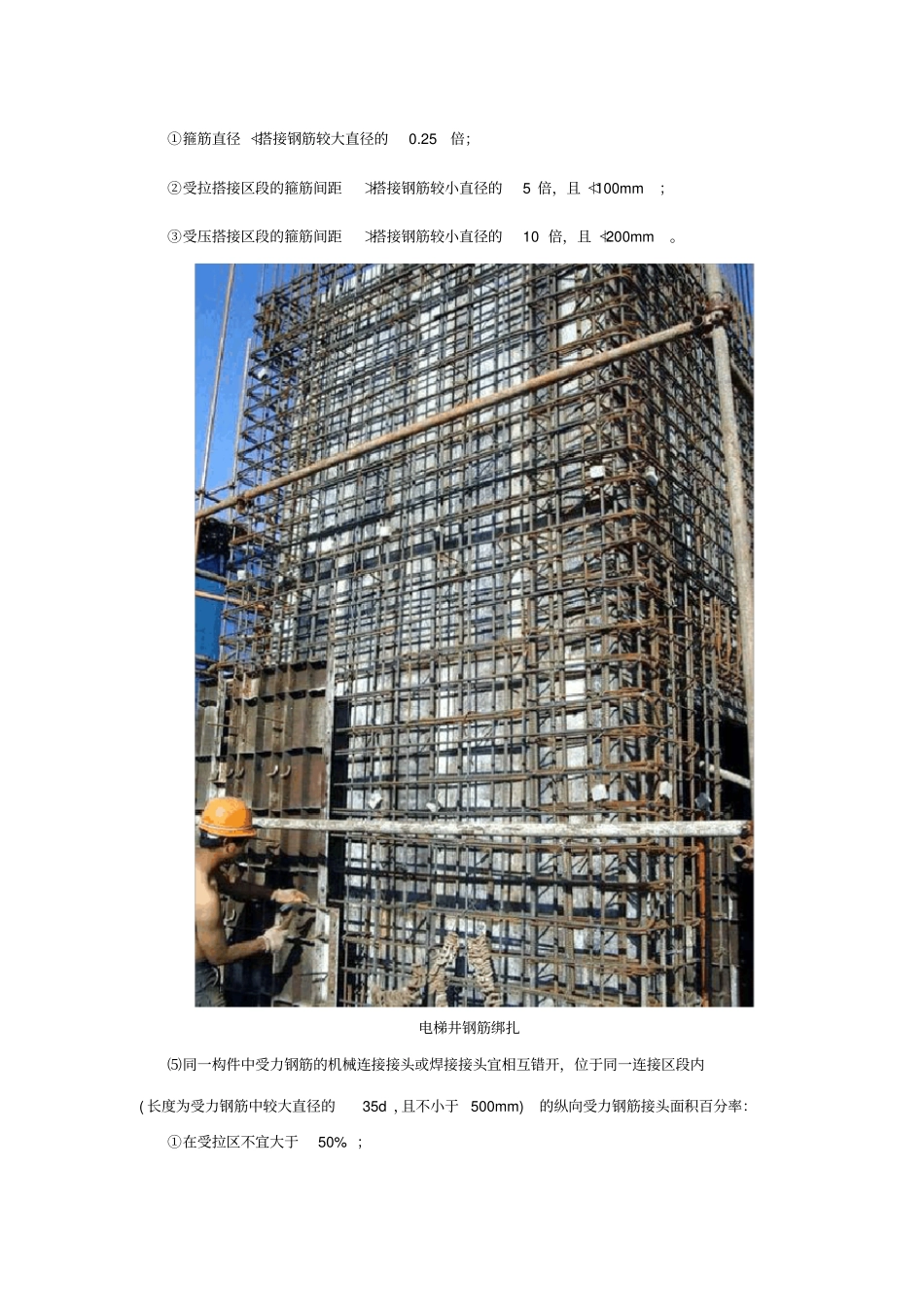

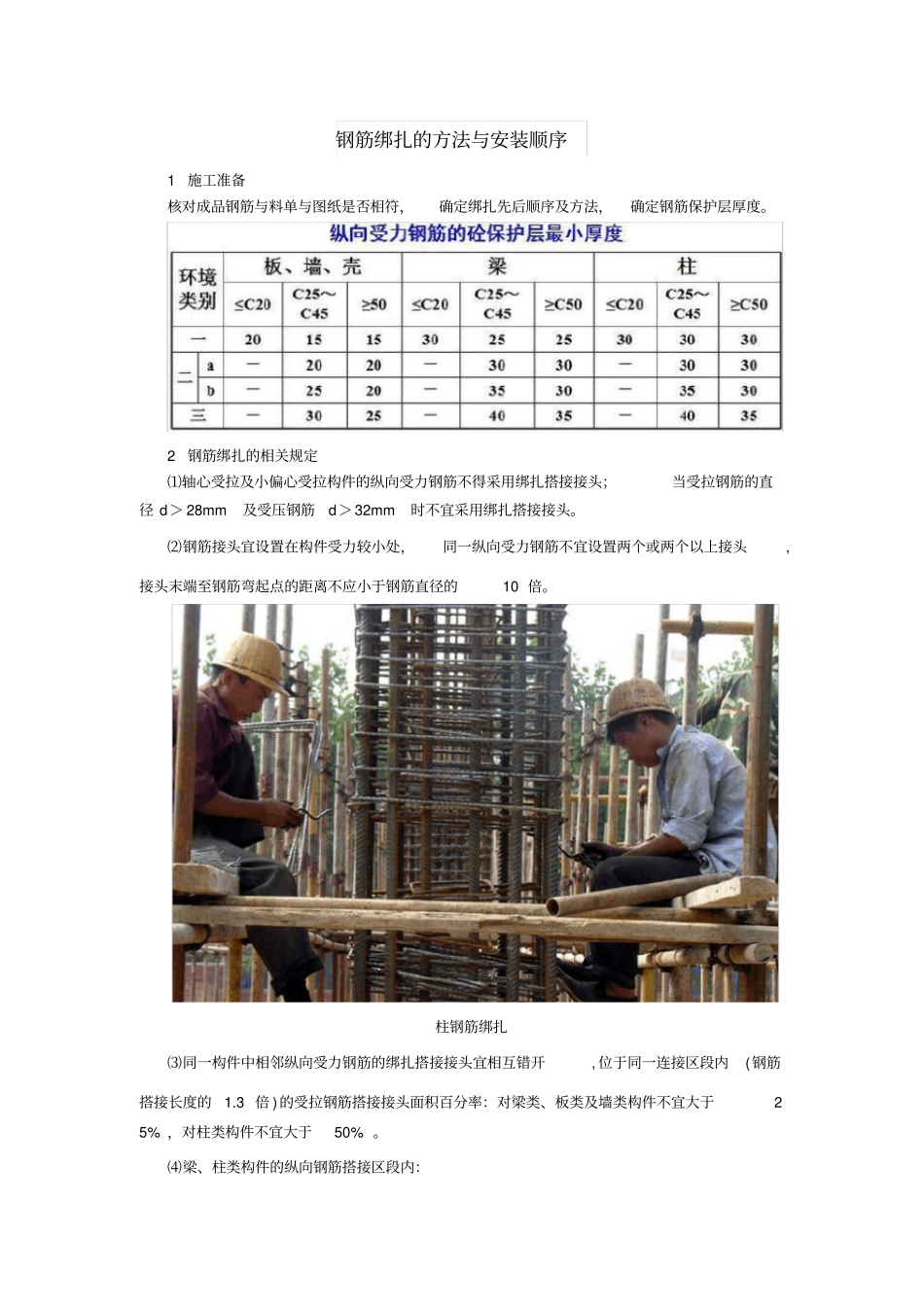

钢筋绑扎的方法与安装顺序1施工准备核对成品钢筋与料单与图纸是否相符,确定绑扎先后顺序及方法,确定钢筋保护层厚度。2钢筋绑扎的相关规定⑴轴心受拉及小偏心受拉构件的纵向受力钢筋不得采用绑扎搭接接头;当受拉钢筋的直径d>28mm及受压钢筋d>32mm时不宜采用绑扎搭接接头。⑵钢筋接头宜设置在构件受力较小处,同一纵向受力钢筋不宜设置两个或两个以上接头,接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。柱钢筋绑扎⑶同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开,位于同一连接区段内(钢筋搭接长度的1.3倍)的受拉钢筋搭接接头面积百分率:对梁类、板类及墙类构件不宜大于25%,对柱类构件不宜大于50%。⑷梁、柱类构件的纵向钢筋搭接区段内:①箍筋直径≮搭接钢筋较大直径的0.25倍;②受拉搭接区段的箍筋间距≯搭接钢筋较小直径的5倍,且≮100mm;③受压搭接区段的箍筋间距≯搭接钢筋较小直径的10倍,且≮200mm。电梯井钢筋绑扎⑸同一构件中受力钢筋的机械连接接头或焊接接头宜相互错开,位于同一连接区段内(长度为受力钢筋中较大直径的35d,且不小于500mm)的纵向受力钢筋接头面积百分率:①在受拉区不宜大于50%;②接头不宜设在有抗震要求的框架梁端、柱端的箍筋加密区,无法避开时,对等强度高质量的机械连接接头≯50%;③直接承受动力荷载的结构构件中,不宜采用焊接接头;当采用机械连接接头时≯50%。地坑钢筋绑扎⑹纵向受力钢筋的最小搭接长度:当纵向受拉钢筋的绑扎接头的百分率≯25%时,最小搭接长度按下表规定:⑺钢筋接头搭接处,应在中心和两端用铁丝扎牢;绑扎接头的搭接长度应符合设计要求且不得小于规范规定的最小搭接长度(受拉钢筋300mm,受压钢筋200mm)。⑻应特别注意板上部的负筋,一要保证其绑扎位置准确,二要防止施工人员的踩踏,尤其是雨篷、挑檐、阳台等悬臂板,防止其拆模后断裂跨塌。⑼钢筋在砼中的保护层厚度,可用水泥砂浆垫块(限制和淘汰)塑料卡(推荐使用)垫在钢筋与模板之间进行控制,垫块应布置成梅花形,其相互间距不大于1m,上下双层钢筋之间的尺寸可用绑扎短钢筋来控制。⑽梁板钢筋绑扎时,应防止水电管线将钢筋抬起或压下。⑾板、次梁与主梁交叉处,板的钢筋在上,次梁钢筋居中,主梁钢筋在下;当有圈梁、垫梁时,主梁钢筋在上。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋绑扎的方法与安装顺序

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
