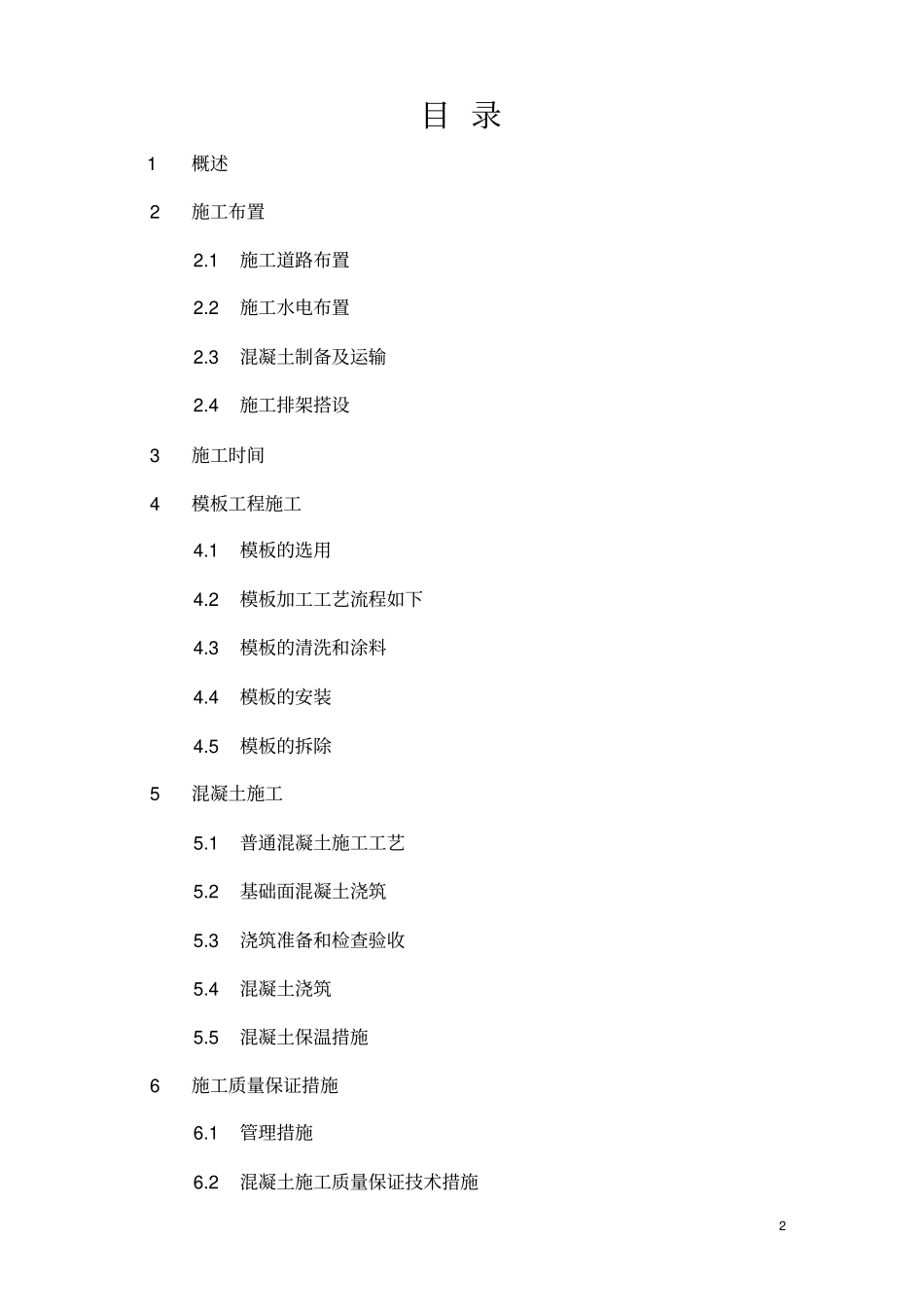

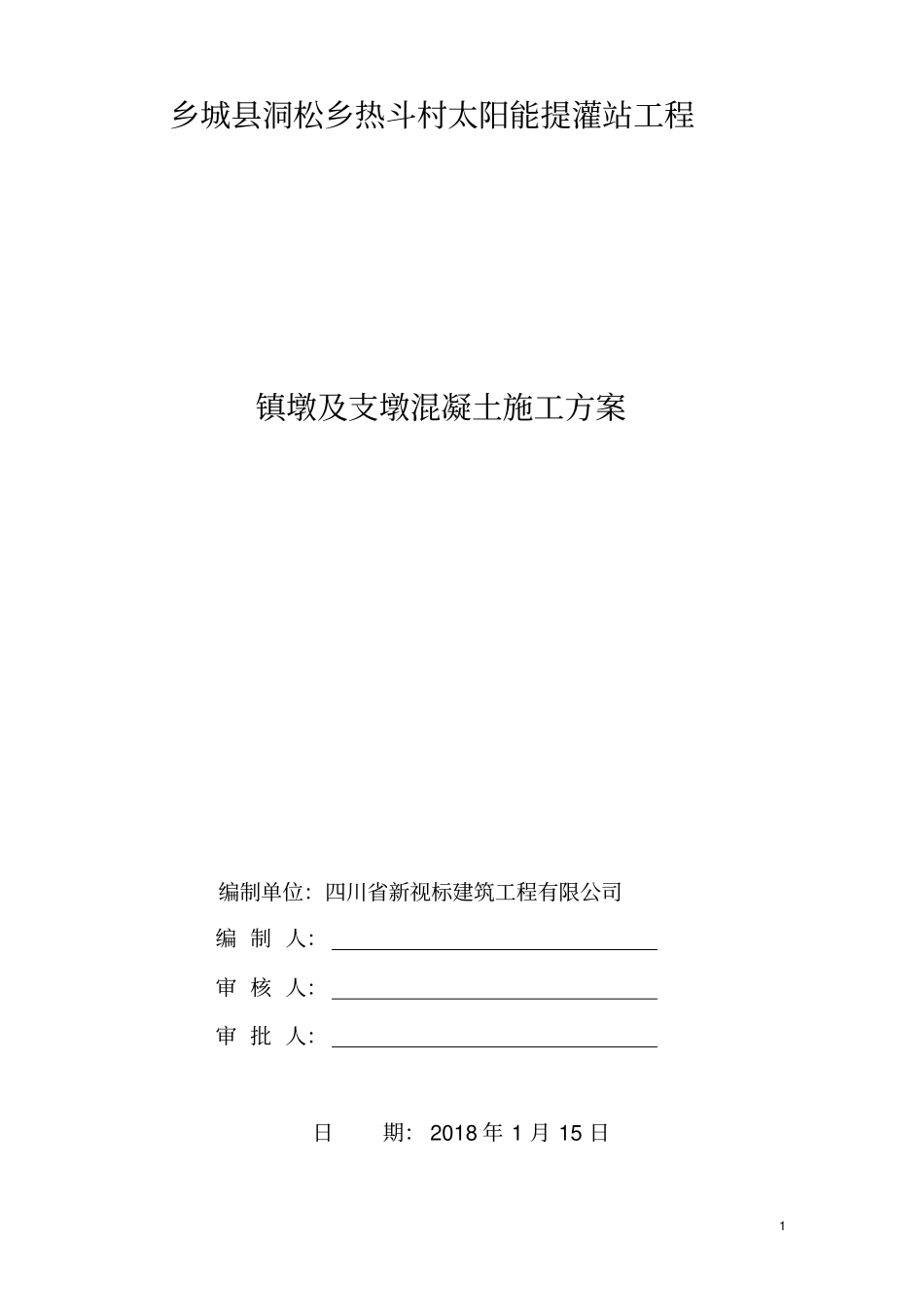

1乡城县洞松乡热斗村太阳能提灌站工程镇墩及支墩混凝土施工方案编制单位:四川省新视标建筑工程有限公司编制人:审核人:审批人:日期:2018年1月15日2目录1概述2施工布置2.1施工道路布置2.2施工水电布置2.3混凝土制备及运输2.4施工排架搭设3施工时间4模板工程施工4.1模板的选用4.2模板加工工艺流程如下4.3模板的清洗和涂料4.4模板的安装4.5模板的拆除5混凝土施工5.1普通混凝土施工工艺5.2基础面混凝土浇筑5.3浇筑准备和检查验收5.4混凝土浇筑5.5混凝土保温措施6施工质量保证措施6.1管理措施6.2混凝土施工质量保证技术措施36.3混凝土外观质量保证措施7安全文明施工8投入主要人员、设备及材料11概述为了保证施工强度、施工质量,确保乡城县洞松乡热斗村太阳能提灌站正常运行输水,经业主、监理及施工单位共同研究决定,对本工程压力管道工程镇墩、支墩砼采用自拌混凝土浇筑,所发生工程量以实际发生工程量为准。2施工布置2.1施工道路布置从进水池通往高位水池搭设一条便道,并在悬崖处,采用Φ48钢管搭设安全通道。2.2施工水电布置(1)施工用水:直接采用水泵(7.5kw)抽取硕曲河河水。(2)施工用电:施工工作面采用30KVA柴油发电机提供发电。2.3混凝土制备及运输混凝土在施工区域内进行自拌,运输采用斗车运输。2.4施工排架搭设为了保证施工安全,方便施工,必须搭设施工平台。施工平台采用Φ48钢管搭设,并用十字回旋扣固定,并在施工平台上铺设4cm厚平台板。3施工时间(1)施工准备:2018.1.27~2018.1.31(2)混凝土浇筑:2018.2.1~2018.2.74模板工程施工4.1模板的选用模板的选用不仅关系到安装方法,还影响到拆模后的混凝土外观质量。在本工程施工中,根据各部位的体型特点以标准木模板为主。24.2模板加工工艺流程如下:备料→放大样→排料加工→试拼装→测量验收→编号→存放备用4.3模板的清洗和涂料木模板在每次使用前应清洗干净,为拆模方便,不得采用污染混凝土的油剂,不得影响混凝土或钢筋混凝土的质量。若检查发现在已浇筑混凝土面沾染污迹,采用洗涤剂等有效措施予以清除。4.4模板的安装(1)模板的安装,遵循安全、方便、快速并使混凝土表面美观的原则。根据不同的混凝土部位而选用不同的模板安装方式,并根据混凝土浇筑的分层分块来安排模板安装的先后顺序。(2)模板施工前,先组织学习图纸,进行技术交底,提出安装方案,测量人员按施工图纸进行模板安装的测量放样,重要结构设置必要的控制点,以便检查校正,保证位置准确。模板安装前先去除模板污垢,刷脱模剂。模板安装必须保证模板接缝均要平直、整齐、严密,预埋件和预留孔洞位置准确无偏差。加固安全可靠,便于钢筋的安装和混凝土的浇筑、养护,并有利于加快施工进度。模板安装过程中须设置临时的拉、撑加固设施,以防倾覆。(3)模板安装过程中,采用临时拉与支撑固定措施,以防变形和倾复。模板安装完毕后,对结构、位置、模板面的平整度、接缝缝宽、加固和支撑体系等进行检查,模板安装的允许偏差,经验收合格后,方可浇筑混凝土。(4)具体结构的模板安装见下述:采用普通标准组合钢模板安装。对拉螺栓采用“螺栓+扁铁+拉筋”的组合方式,扁铁置于模板缝间,螺栓与扁铁焊接外伸至外楞,用“3”形扣和螺母将螺栓固定于外楞;拉筋的一端焊于扁铁上,另一端与结构钢筋或插筋焊接。再配以斜拉(细钢筋)和斜撑3的方式固定、定位及校核模板。4.5模板的拆除模板拆除时限,除符合施工图纸的规定外,还应遵守下列规定:(1)为利于表面保护,避免在夜间拆模,并视天气、环境、结构类型、特点和混凝土达到的强度确定拆模时间,不承重侧面模板的拆除,在混凝土强度达到其表面及棱角不因拆模而损伤时,方可拆除。(2)拆模应从上而下,逐块拆除;先支的后拆,后支的先拆;先拆非承重的部位,后拆承重部位。施工时先拆除撑、拉的钢管、钢筋,从上而下松开螺栓,将内外楞取出,取出模板。拆模时要注意安全,施工人员不站在正拆除的模板上方或下方。要讲究拆除技巧,不硬撬或用力过猛,从而损坏模板和结构;从高处拆除的模板,用绳索缓缓放下,不得乱甩,破坏模板。(3)拆除后的模板,要按规格分类堆放于方木上,并...
