坤业城·波西塔诺小镇一期工程长螺旋钻孔压灌桩技术交底中国中铁航空港建设集团有限公司—1—长螺旋钻孔压灌桩施工技术交底一、施工准备1、施工现场障碍物都处理完毕,达到“三通一平”
施工临时设施准备就绪
2、测量放线并由甲乙双方共同复测桩位基线,确定无误后,进行桩位放线,并做好标记
3、根据图纸放出轴线及桩位点
4、试验桩设置2根,锚桩8根,首先施工A6#试验桩,成孔试验按以下工艺质量要求施工

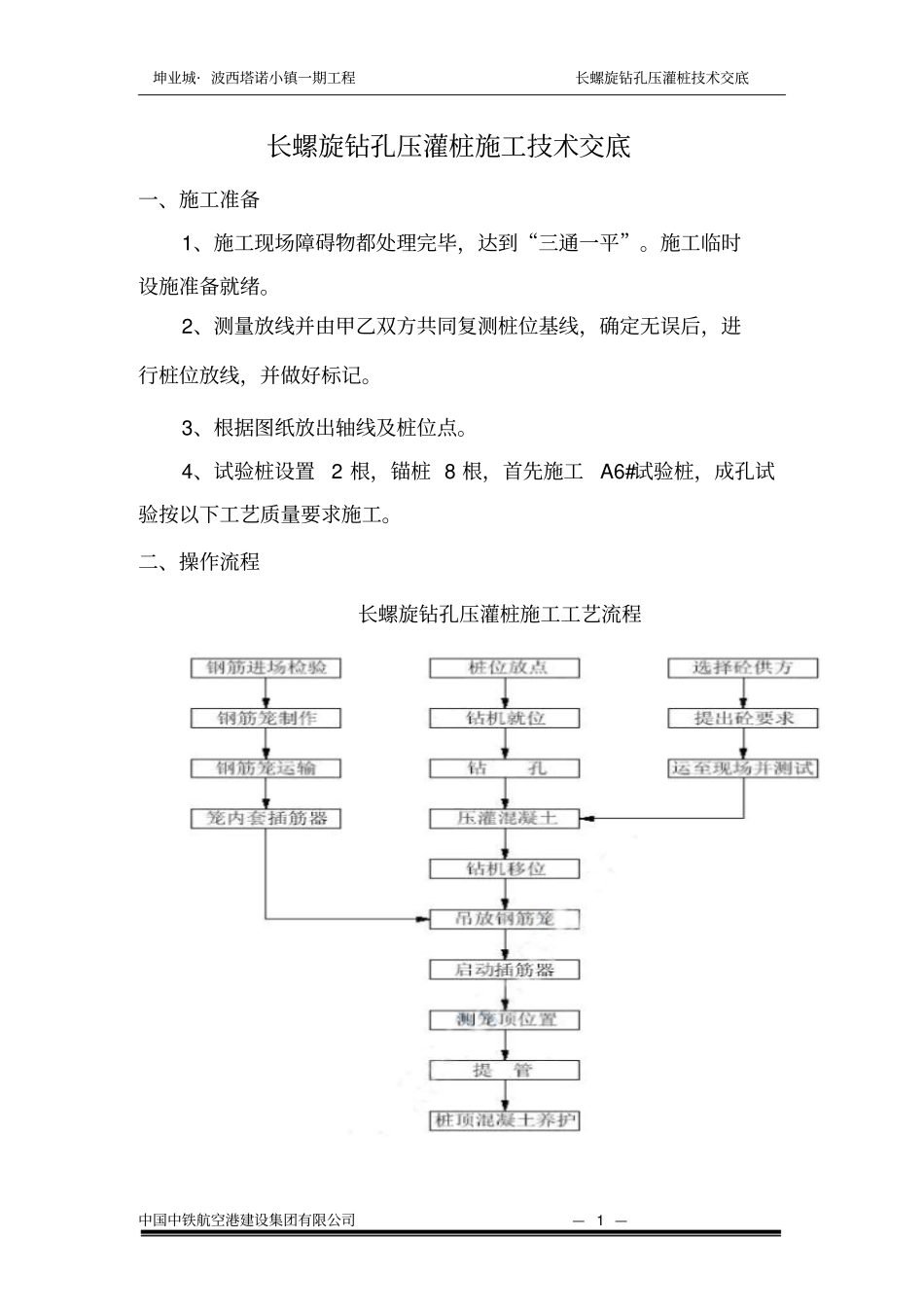

二、操作流程长螺旋钻孔压灌桩施工工艺流程坤业城·波西塔诺小镇一期工程长螺旋钻孔压灌桩技术交底中国中铁航空港建设集团有限公司—2—三、质量控制技术要点(一)测量放线1、利用内部控制网测放各轴线,并作好轴线桩;3、利用轴线网测放各工程桩桩位;4、高程点引入现场经检查(误差±2mm)合格后报监理工程师确认后,并加以标识保护;矚慫润厲钐瘗睞枥庑赖
5、误差控制标准:控制网小于±5mm;轴线网小于±10mm;工程桩位小于±20mm;水准网小于±5mm
聞創沟燴鐺險爱氇谴净
6、整个测量放线过程均需复测、检查、误差控制在允许范围,方可进入下道工序,控制点、高程点埋没牢固并加以保护,定期复测校验
残骛楼諍锩瀨濟溆塹籟
(二)技术要点1、试桩前应进行试成孔,以校对地质资料、检验设备及技术要求是否适宜;2、桩机就位必须铺垫平衡,立柱垂直稳定牢固,钻头对准桩位
酽锕极額閉镇桧猪訣锥
3、开钻前必须检查钻头上的契形出料活门是否闭合;严禁开口钻进;彈贸摄尔霁毙攬砖卤庑
4、钻孔过程中,未达到设计标高不得反转或提升钻杆,如因特殊情况要反转提升钻杆,应将钻杆提至地面,对钻头活门重新疏通、闭合;謀荞抟箧飆鐸怼类蒋薔
5、桩体混凝土采用超流态混凝土,砼坍落度180~220㎜;厦礴恳蹒骈時盡继價骚
坤业城·波西塔诺小镇一期工程长螺旋钻孔压灌桩技术交底中国中铁航空港建设集团有限公司—3—6、压灌与钻杆提升配合好坏,将直接影响
