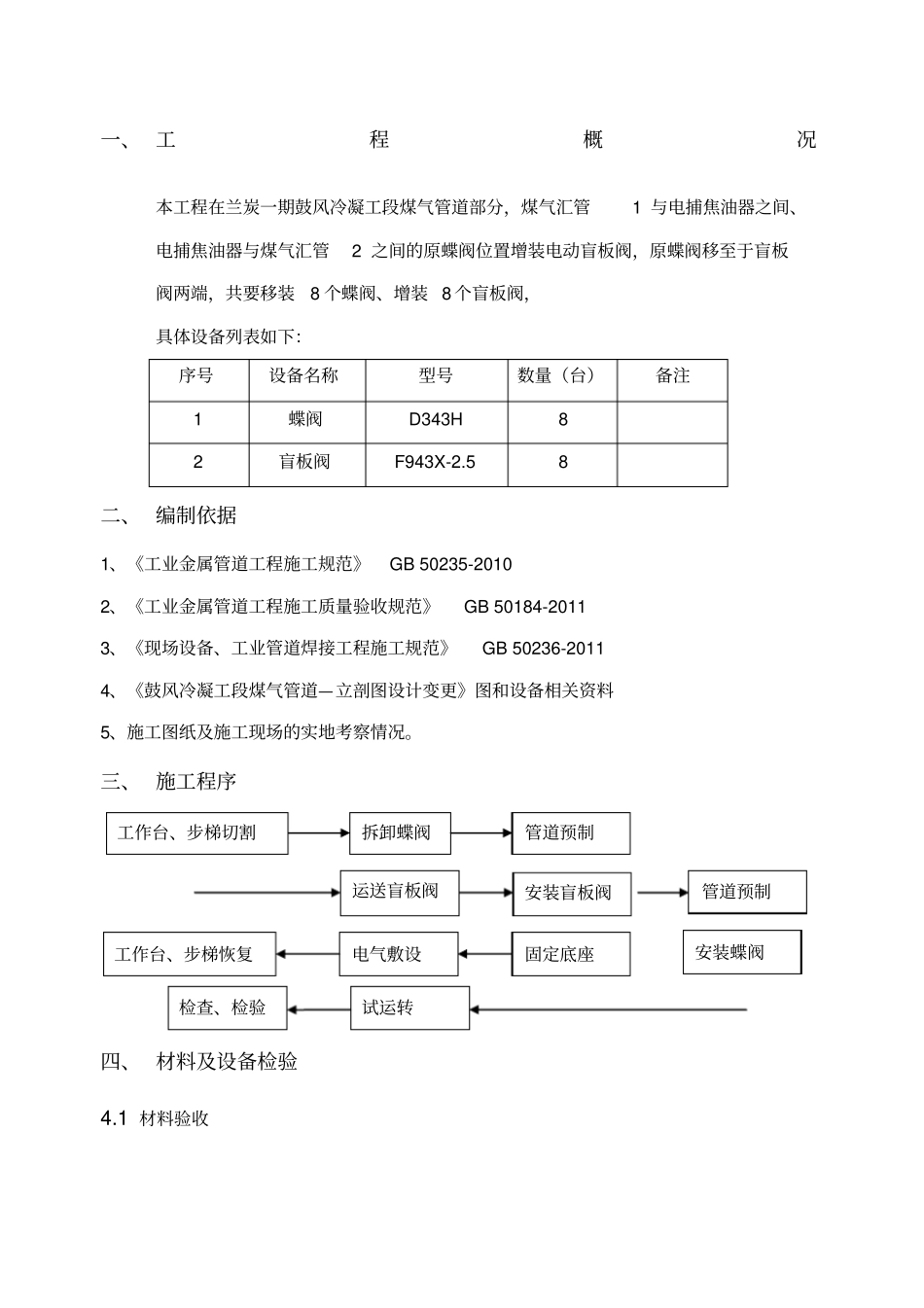

一、工程概况本工程在兰炭一期鼓风冷凝工段煤气管道部分,煤气汇管1与电捕焦油器之间、电捕焦油器与煤气汇管2之间的原蝶阀位置增装电动盲板阀,原蝶阀移至于盲板阀两端,共要移装8个蝶阀、增装8个盲板阀,具体设备列表如下:序号设备名称型号数量(台)备注1蝶阀D343H82盲板阀F943X-2
58二、编制依据1、《工业金属管道工程施工规范》GB50235-20102、《工业金属管道工程施工质量验收规范》GB50184-20113、《现场设备、工业管道焊接工程施工规范》GB50236-20114、《鼓风冷凝工段煤气管道—立剖图设计变更》图和设备相关资料5、施工图纸及施工现场的实地考察情况
三、施工程序四、材料及设备检验4
1材料验收工作台、步梯切割安装盲板阀拆卸蝶阀管道预制运送盲板阀固定底座电气敷设管道预制安装蝶阀工作台、步梯恢复试运转检查、检验对供货商提供的管道材料及其管道组成件,在进入施工现场前应进行检查验收,检查验收的标准是设计文件和施工验收规范,检查方法为:目测、即一般外观检查(包括使用简单的测量工具,如钢卷尺)
典型材料的检查要求如下:(1)一般管道及其组成件外表面应无裂纹、缩孔、夹渣、折迭、重皮、凹陷及其它机械损伤等缺陷,规格尺寸应符合材料预算要求
(2)法兰密封面不得有径向划痕,其它部位应符合(1)的要求
(3)缠绕垫不得有松散、翘曲等缺陷,石棉垫表面应平整光滑,不得有气泡、分层、折皱等缺陷,八角垫、椭圆型垫不允许有划痕
(4)螺栓、螺母的螺纹应完整、无划痕、毛刺等缺陷,并应配合良好,无松动或卡涩现象,应有材质标记
(5)质量证明文件应符合相应标准要求,技术指标应符合设计文件要求

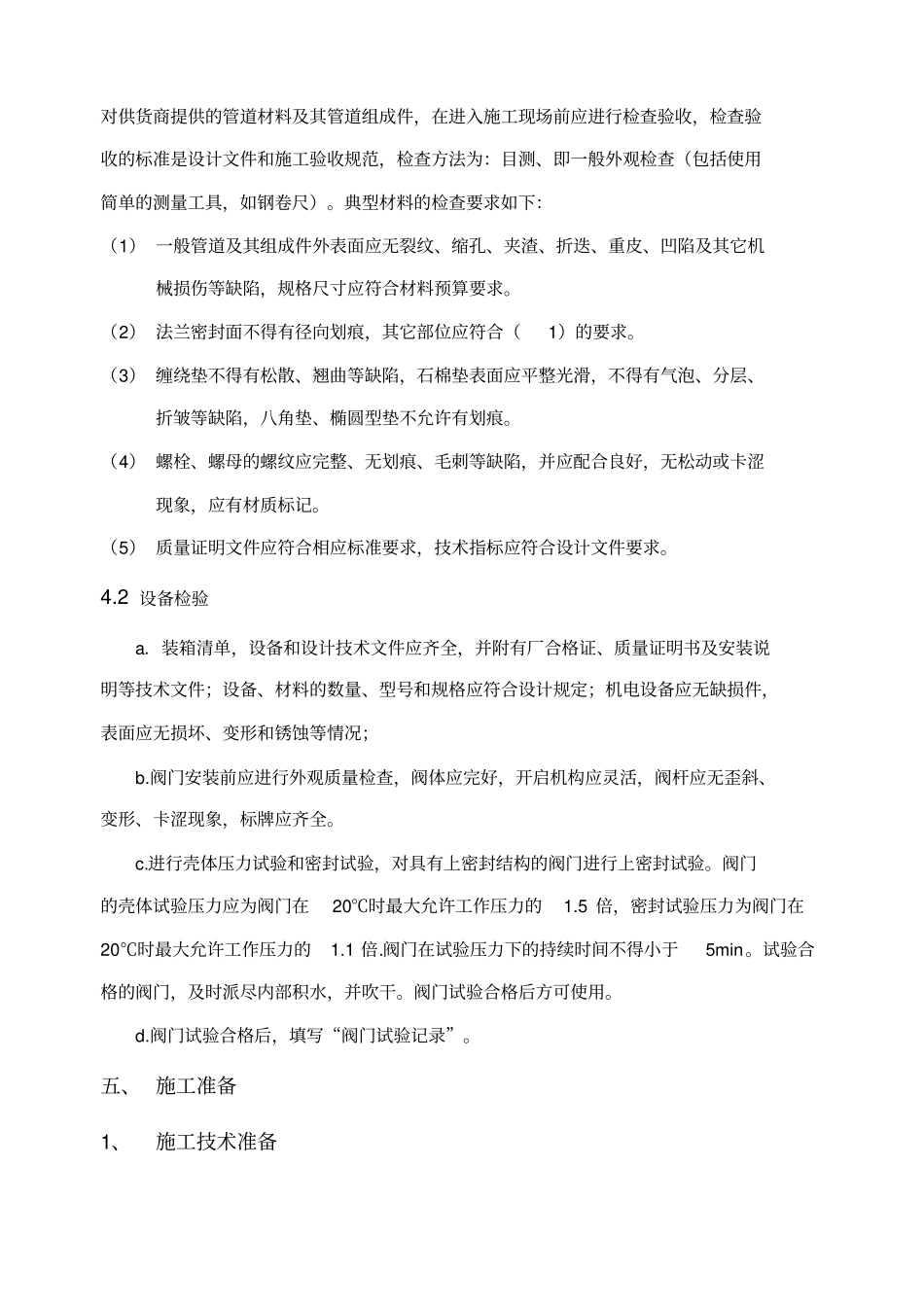

2设备检验a.装箱清单,设备和设计技术文件应齐全,并附有厂合格证、质量证明书及安装说明等技术文件;设备、材料的数量、型号和规格应符合设计规定;机电设备应无缺损件,表面应无损坏、变形和锈蚀等情
